Zeitplan/Geschichte des Baus
27. Mai 2019
Freude herrscht. In der Woche vom 20. Mai sind die Abnahmen der Behörden erfolgt. Ebenso die ordentliche Bauabnahme durch die Bauherrschaft. Dies ist ein spannender Moment und sozusagen das Zeugnis für die Bauleitung und die Unternehmer. Abgesehen von ein paar Kleinigkeiten ist alles einwandfrei und fristgerecht fertiggestellt worden. Die Schlüssel könnten an die Nutzer überreicht werden. Am 24. Mai fand sozusagen die Feuertaufe statt indem eine geschlossene Gesellschaft die Räumlichkeiten nutzen konnte.
Bereits am Montag, 27. Mai 2019 werden die ersten Trainingseinheiten stattfinden. Die Bauherrschaft ist sehr zufrieden mit dem Bau. Es ist aus unserer Sicht ein gelungenes Werk, zweckmässig, einfach, hell und freundlich. Am 14. Und 15. Juni finden die offiziellen Eröffnungsfeierlichkeiten statt. Der 15. Juni ist öffentlich. Die Bauherrschaft dankt dem Architekten, den Fachplanern, der Bauleitung und allen Unternehmern für die gute Arbeit und die angenehme Zusammenarbeit.
2. Mai 2019
Diese Tage wird der wichtige gesundheitsschonende Sportboden sauber eingebaut. Dieser wurde durch das crowdfunding «I believe in you» ermöglicht. Die vielen Sportlerinnen und Sportler werden es euch danken.
Rechtzeitig zum Meister-Triumph der Jets Damen wurde am vergangenen Freitag die Pokal-Vitrine eingebaut. War das eine Vorahnung? Um zukünftig auch für das leibliche Wohl gewappnet zu sein, wird ab Ende dieser Woche die Küche installiert.
Allgemein sind überall Fertigstellungsarbeiten im Gange und die vielen Abnahmetermine werden geplant. Die Umgebungsarbeiten sind auch kurz vor Abschluss. Die Bäume sind gepflanzt. Noch fehlt die Beschriftung, aber diese kommt schon bald. Heja!
25. März 2019
Derzeit sind die Innenausbauarbeiten in vollem Gange. Plättli legen, Leuchten montieren, Fertigstellungsarbeiten der Haustechnikinstallationen. Ebenfalls nimmt die Umgebung Formen an: Das Retentionsbecken ist ausgebildet und der Humus verteilt. Der Frühling ist da und bald werden die ersten Pflanzen und Bäume gesetzt. Ab Anfangs April werden die sanitären Apparate montiert, die Küche eingebaut und bald beginnt der Einbau des Sportbodenbelages. Das Gebäude selber erstrahlt im neuen Kleid. Die Streifen im Jets-Blau fügen sich mit dem antrazith farbenen Sinusblech harmonisch in die Umgebung ein.
Am 4. April wird mit den beteiligten stolzen Handwerkern die Aufrichte gefeiert. Und bald schon steht die Eröffnung vor der Türe.
25. Februar 2019
Die Gebäudehülle nimmt je länger desto mehr deren endgültiges Erscheinungsbild an. Das antrazith farbene Metall fügt sich harmonisch in die Umgebung ein. Die feinen blauen Akzent-Linien geben dem Gebäude einen individuellen Charakter.
Der Plattenleger verlegt derzeit die Wand- und Bodenplatten. Die definitiven Absturzsicherungen (Geländer) werden montiert. Die intensiven Haustechnikarbeiten sind weiterhin im Gange. Mit Freude konnte diese Tage noch die letzte fehlende Bewilligung erhalten werden, so dass auch diese Massnahmen nun zügig umgesetzt werden können. Die letzten Planungsschritte (Signaletik, Aussenbeschriftung, Namensgebung, Wall of fame-Gestaltung usw.) sind nun noch in Arbeit. Der Nervositätspegel steigt langsam an, denn die Abschlussarbeiten und diversen Abnahmen stehen schon bald an.
31. Januar 2019
Seit Mitte Januar werden durch die Swiss Keramikbeläge GmbH die Plattenarbeiten an Wänden und Böden ausgeführt. Die haustechnischen Installationen sind weiter im Gange. Vergangene Woche wurde die elektrische Hauptverteilung geliefert. Diese wird nun durch Schibli verdrahtet.
Die ersten Fassadenverkleidungen mit dem anthrazitfarbenen Sinusblech sind bereits angebracht. Die Hallenstruktur bekommt somit langsam ihr endgültiges Kleid. Die Flachdacharbeiten schreiten soweit voran wie es die Witterungsverhältnisse eben zulassen.
7. Januar 2019
Im Dezember ist viel passiert in der Sporthalle Stighag. Die Halle ist perfekt beleuchtet, die Heizung wurde in Betrieb genommen, die Emporen für die Zuschauer angebracht. Elektriker, Heiziger und Sanitär haben ihre Arbeiten weiter vorangetrieben und auch der Liftbauer war im Einsatz. Die Steinit AG hat sowohl im Anbau wie auch in der Halle die Unterlagsböden eingebracht. Die Bauherrschaft ist sehr erfreut, dass die Arbeiten termingerecht voranschreiten und die Unternehmer eine gute Arbeit leisten.

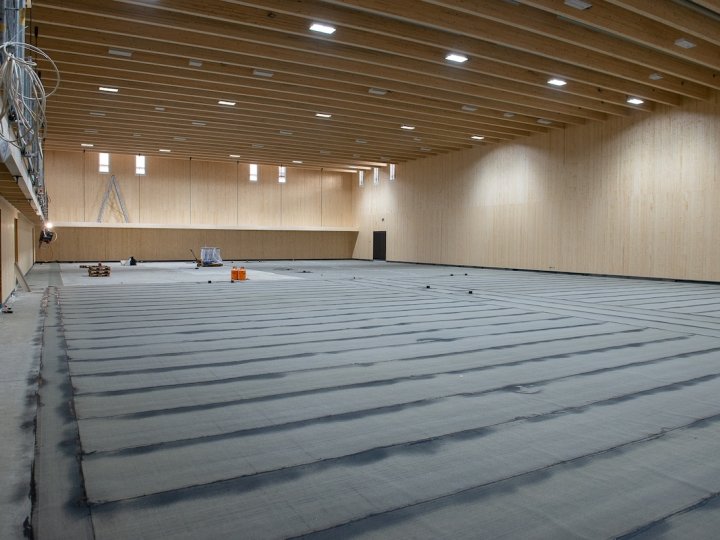

Die Stiftung hatte im wahrsten Sinne Weihnachten. Auf der Internetplattform «I believe in you» wurde ein Crowdfunding zu Gunsten eines gesundheitsschonenden Bodens durchgeführt. Am 26. Dezember 2018 wurde das Ziel von Fr. 85'000.00 erreicht. Vielen Dank an die vielen grosszügigen Unterstützer. Somit steht nichts mehr im Wege, anfangs 2019 den Boden durch die Firma Walo Bertschinger AG zu realisieren. Weiter geht es auch mit Plattenbelägen und weiteren Innenausbauten.
10. Dezember 2018
Der Fortschritt des Baus lässt sich sehen. Dank der grosszügigen Unterstützung und dem enormen Einsatz des Holzbau-Unternehmers Frischknecht Holzbau-Team AG aus Kloten hat die Halle richtig schöne, helle Holzwände. Es sieht super aus. Aber auch die Elektrofirma Hans K. Schibli AG, die für die Sanitäranlagen zuständige Brunner Partner AG, die Koster AG, die für die Heizungsanlagen zuständig ist sowie die Elsener-Klima AG mit der Installation der Lüftungsanlagen haben Gas gegeben. Die Firma Bolthauser Schweiz AG hat den Lift montiert.

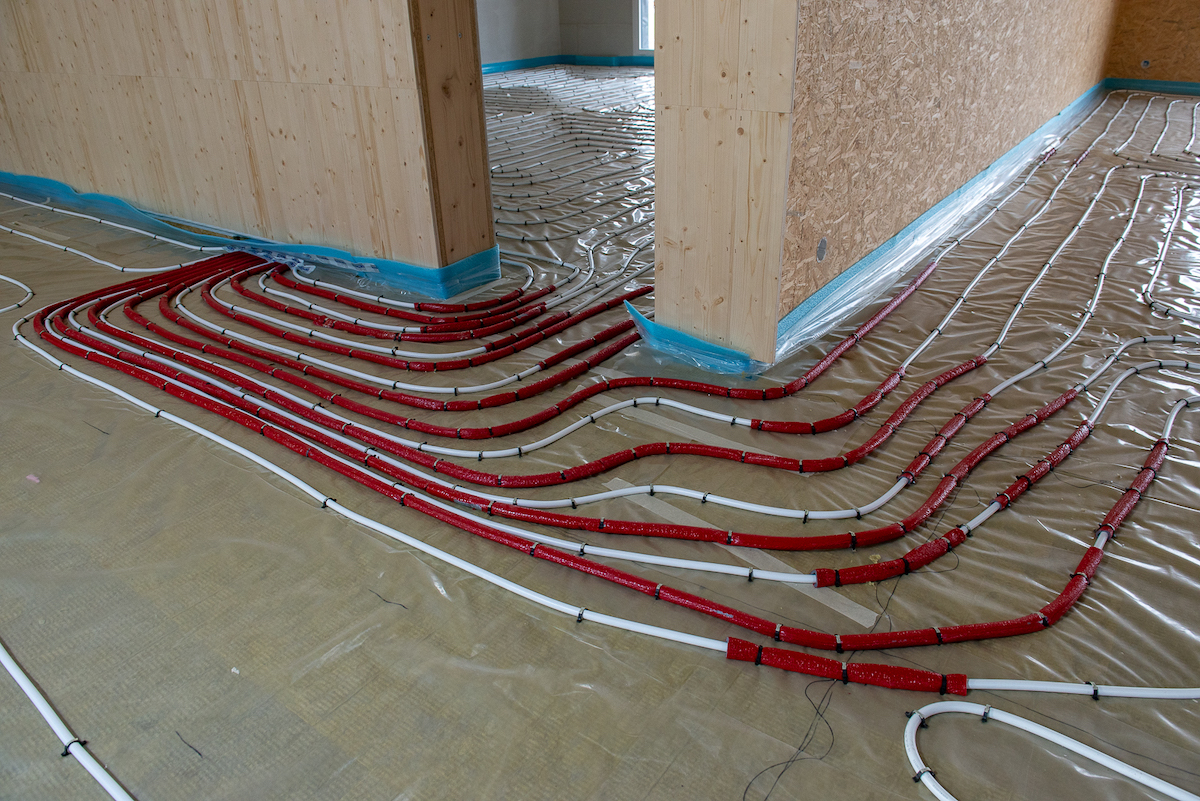

Das Gebäude ist in der Zwischenzeit komplett geschlossen und es wird seit rund zwei Wochen mit der definitiven Heizung beheizt. Somit können die Innenausbauarbeiten planmässig voranschreiten.
Zurzeit werden der Unterlagsboden im Anbau wie auch in der Halle erstellt. Hierfür ist die Steinit AG verantwortlich. Bald kommt die Firma Walo Bertschinger AG zum Zuge. Sie erstellt den Bodenbelag aus Kunststoff in der Halle. Hierfür muss noch das Crowdfunding erfolgreich abgeschlossen werden.
30. Oktober 2018
Die Bauleistungen im Oktober 2018 lassen sich sehen. Die eigentliche Sporthalle wurde aufgerichtet. In sechs Nächten wurden die Fachwerkträger und die Dachelemente versetzt. Tagsüber wurden die Wände aufgerichtet und das Dach fortlaufend abgedichtet. Bereits Mitte Oktober war die Halle im Rohbau fertig erstellt . Das Frischknecht Holzbau Team hat hervorragende Arbeit geleistet.
Unmittelbar im Anschluss begannen die Installationsarbeiten. Elektriker, Sanitär, Heiziger und weitere Unternehmen sorgen dafür, dass der Bau vorwärts geht. Die Bauherrschaft ist froh, dass das schöne Herbstwetter genutzt sowie die Gebäudehülle geschlossen werden konnte. Im November steht die Fortsetzung der haustechnischen Arbeiten im Vordergrund.
Ab 2. Oktober 2018 wird Halle aufgerichtet

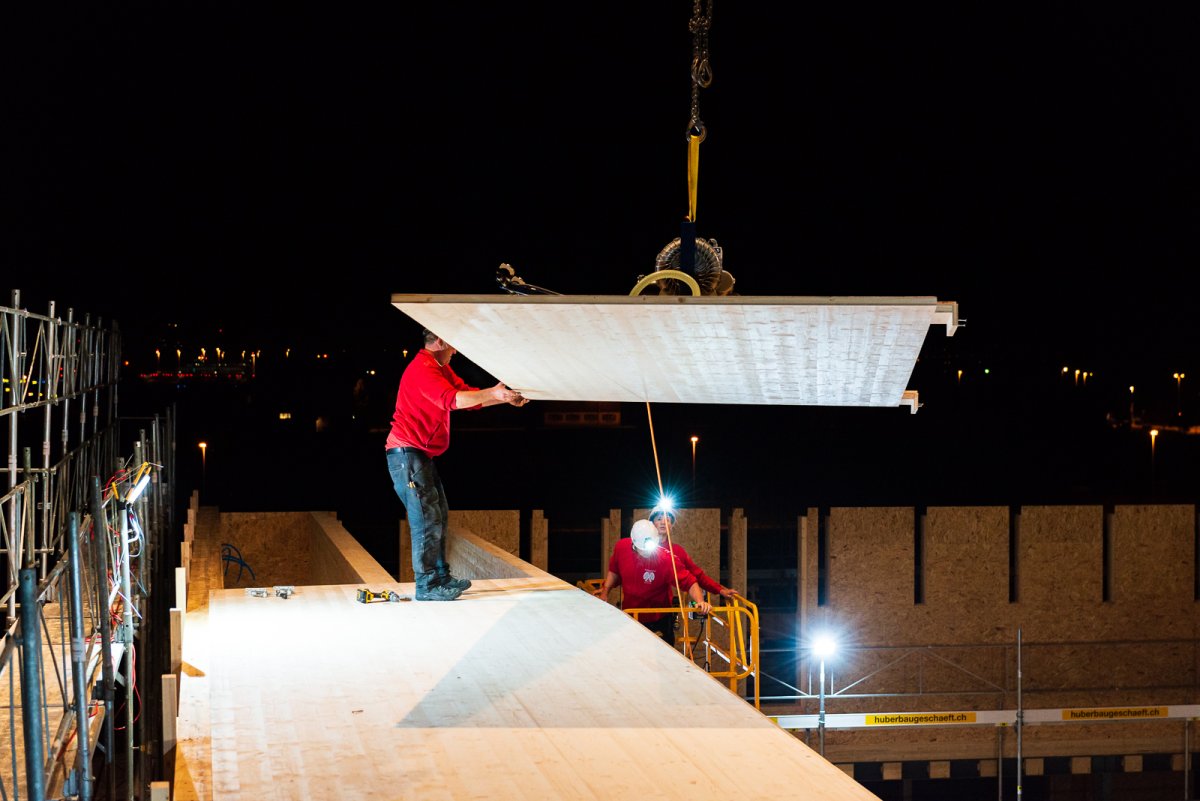

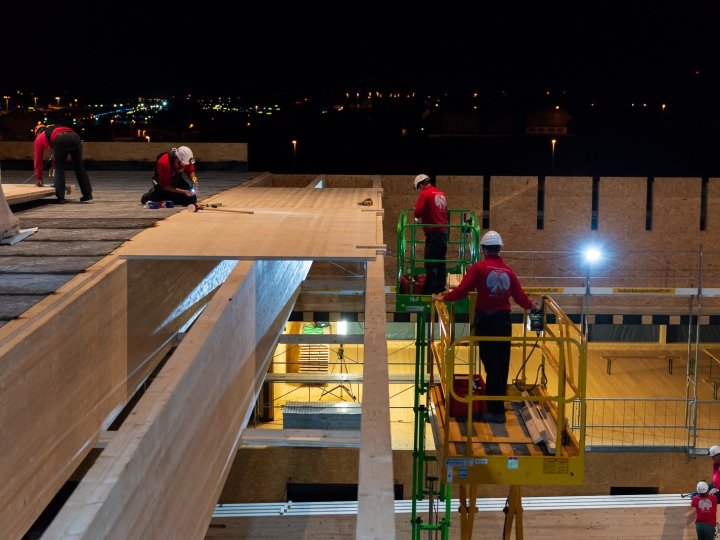

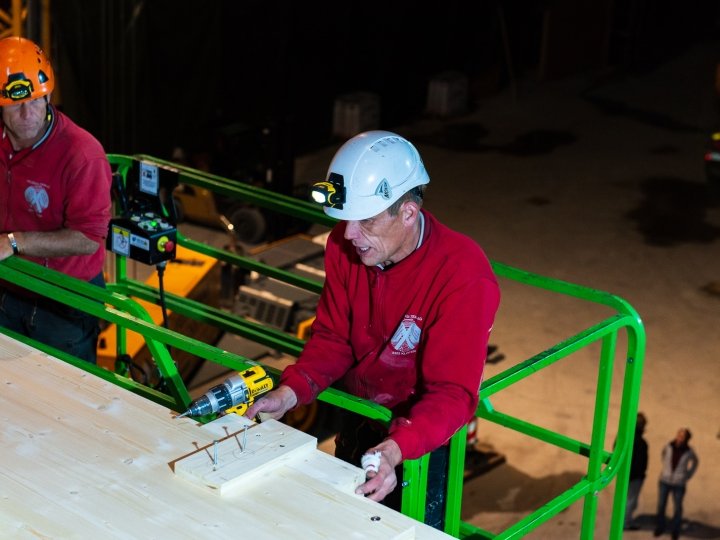

Der Bau der Sporthalle Stighag läuft auf Hochtouren. Ab dem 2. Oktober wird die eigentliche Halle aufgerichtet. Vom Montag bis Mittwoch werden die Wand auf der Stirnseite Richtung Stadt sowie die erste Etappe der längsseitigen Wand gestellt. In der Nacht vom 3. auf den 4. Oktober werden die ersten sechs Binder eingebaut und das Dach gedeckt. Da wegen dem Anflug auf Piste 28 und der Höhenbegrenzung kein Kran gestellt werden darf, müssen diese Arbeiten nachts ausgeführt werden. Es kommt ein elektrobetriebener Faltkran der Firma Feldmann zum Einsatz. Tagsüber werden etappenweise die Wände gestellt und das Dach abgedichtet. In der Nacht werden jeweils sechs Binder versetzt. Die Bauherrschaft ist mit dem Fortschritt der Arbeiten sehr zufrieden und dankt allen Unternehmen für die hochwertige Arbeit. Die Binder werden bei der Firma Heusser in Bremgarten hergestellt. Der Transport der sechs jeweils 28 Meter langen Binder erfolgt tagsüber und erfordert hohes Geschick des Lastwagenführers der Firma Feldmann.
Ab 17. September 2018 wird der Holzbau aufgerichtet
Montag, 17. bis Donnerstag, 20. - Aufrichten Wände EG
Donnerstag, 20. - Anlieferung Boden 1 OG, total 106 m3 Holz
Freitag, 21. – bis Samstag, 22. Boden 1. OG verlegen
Montag, 24. – Gerüst montieren und anschliessend 1. OG aufrichten

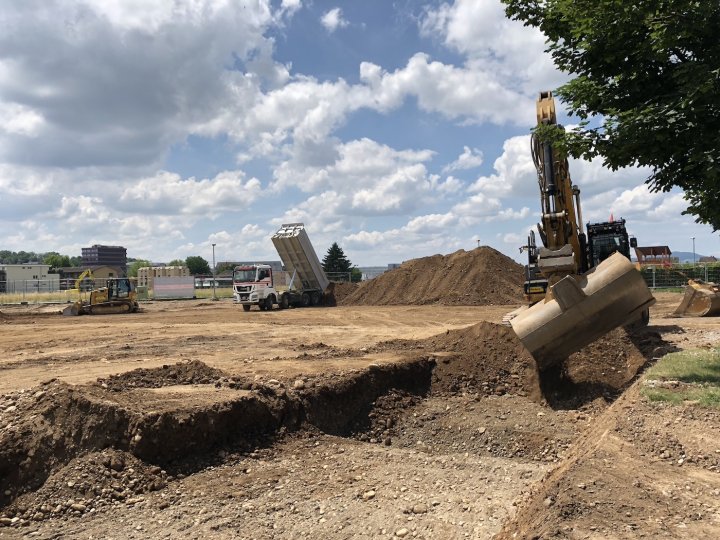

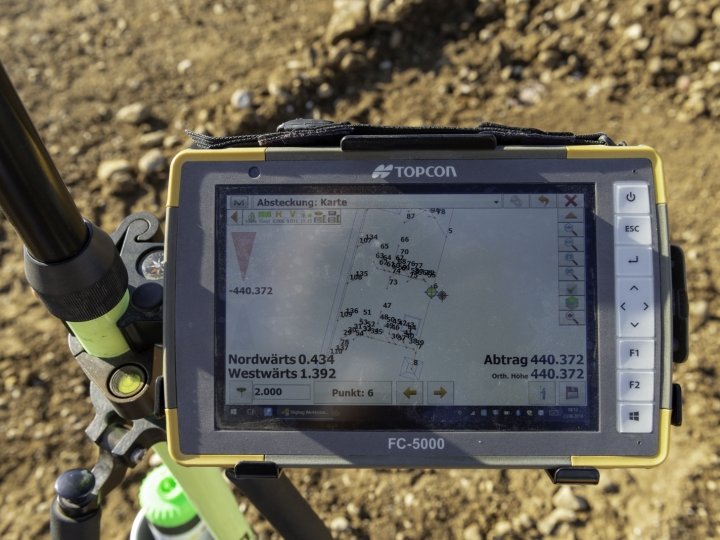

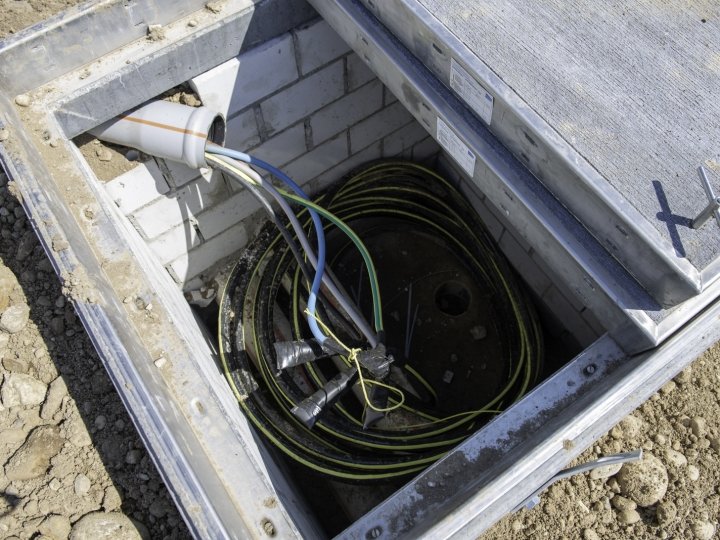

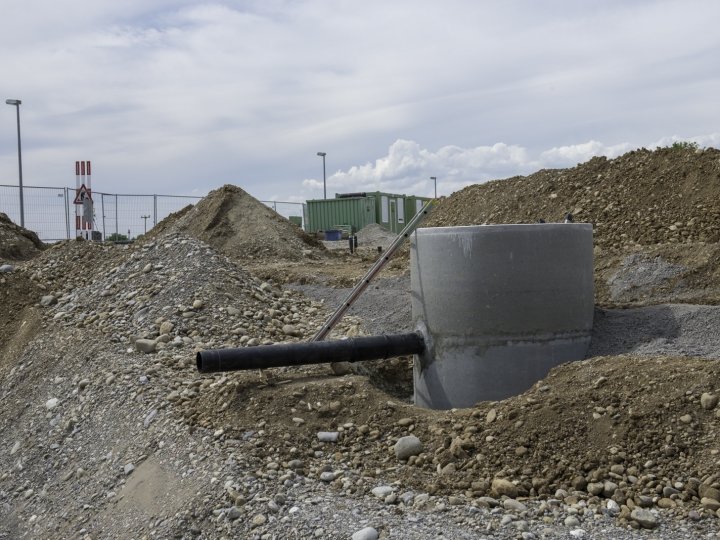

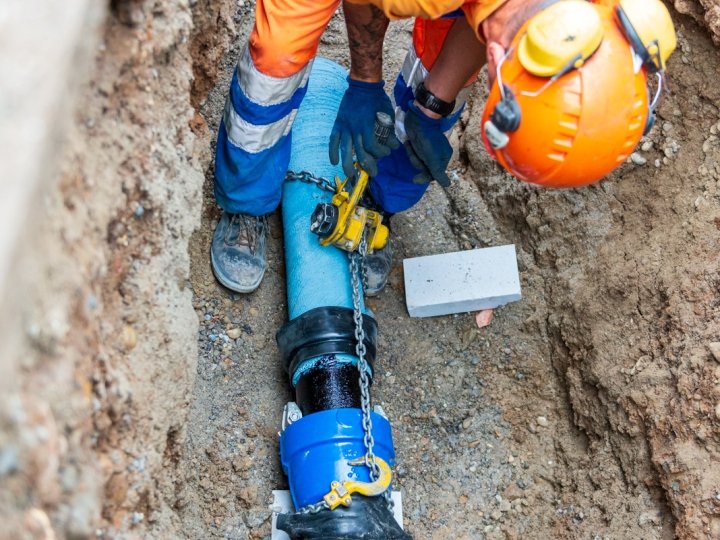

Nach dem Spatenstich vom 6. Juni 2018 wurden die Erdarbeiten ausgeführt. Ebenfalls im Bau sind sämtliche Werkleitungen und die Kanalisation. Die Bodenplatte wird in der ersten Hälfte September betoniert. Die Holzelemente für das Erdgeschoss lagern bereits auf dem Bauplatz. Der Zimmermann wird in der zweiten September Hälfte mit der Aufrichtung der Halle beginnen.
Zeitplan
Was | Wann |
---|---|
Baubewilligung rechtskräftig | 21. Dezember 2017 |

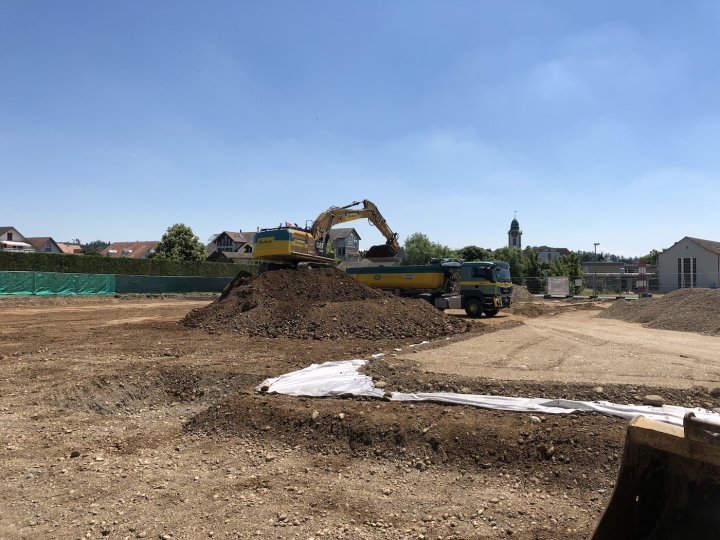

Spatenstich und Baubeginn | 6. Juni 2018 |
Grundsteinlegung | 6. Juli 2018 |
Aufrichte | Frühjahr 2019 |
Fertigstellung | Frühling 2019 |
Eröffnung der Sporthalle | Frühsommer 2019 |
Unternehmer
Architekt
Schällibaum + Partner AG, 8040 Zürch
Bauleitung
Schällibaum + Partner AG, 8040 Zürch
Fachplaner
Bauingenieur | Ingenieurbüro Peter Kienle, Zollikofen |
Elektroingenieur | enerpeak AG, Dübendorf |
HLKS Ingenieur | Müller.Bucher AG, Zürich |
Sanitäringenieur | Hunziker & Urban Haustechnik AG, Zürich |
Bauphysik und Akustik | Michael Wichser + Partner AG, Dübendorf |
Unternehmerliste
Aufzüge | Boltshauser Schweiz AG, Volketswil |
Baumeisterarbeiten | Esslinger AG, Zürich |
Baureinigung | DS Facility Services AG, Kloten |
Bodenbeläge aus Kunststoff | Walo Bertschinger AG, Zürich |
Elektroanlagen | Hans K. Schibli AG, Kloten |
Erdarbeiten | Eberhard Bau AG, Kloten |
Fugendichtungen | Fubs AG, Lenzburg |
Gärtnerarbeiten | Spross Ga-La Bau AG, Zürich |
Gerüstbau | Huber Baugeschäft AG, Bassersdorf |
Gipserarbeiten | Rolf Schlagenhauf AG, Winterthur |
Heizungsanlagen | Koster AG, Zürich |
Holzbauer | Frischknecht Holzbau-Team AG, Kloten |
Innentüren in Holz | Zargag Zargen + Türen AG, Bremgarten |
Lüftungsanlagen | Elsener-Klima AG, Adliswil |
Malerarbeiten | Max Schweizer AG, Zürich |
Metallbauarbeiten | Enderli Metallbau AG, Kloten |
Pfahlfundation | Swissbohr Spezialtiefbau AG, Hinwil |
Plattenleger | Swiss Keramikbeläge GmbH, St. Gallen |
Sanitäranlagen | Brunner Partner AG, Dietlikon |
Sanitärapparate | Hug Baustoffe AG, Nänikon |
Transporte, Kran | Feldmann Pneukran + Transport AG, Bilten |
Unterlagsböden | Steinit AG, Zürich |
Werkleitungen | Esslinger AG, Zürich |
Impressionen

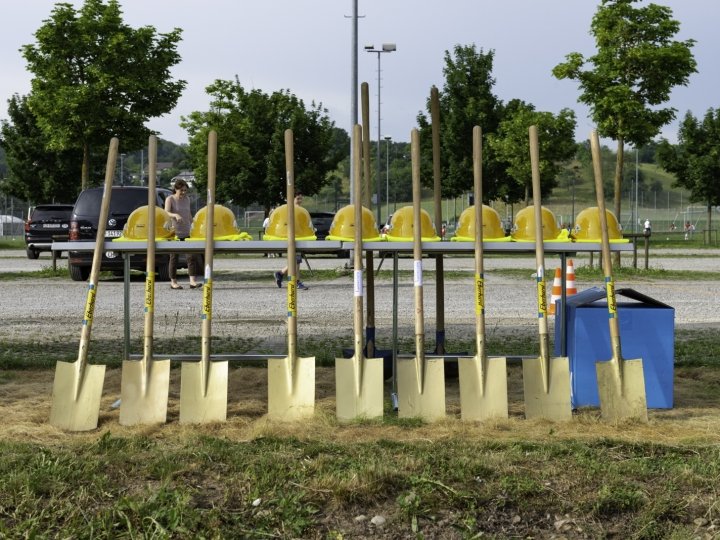

Spatenstich

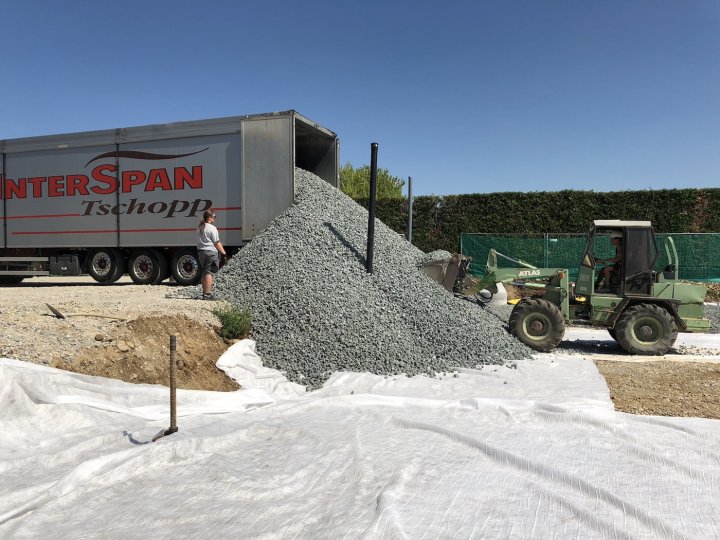

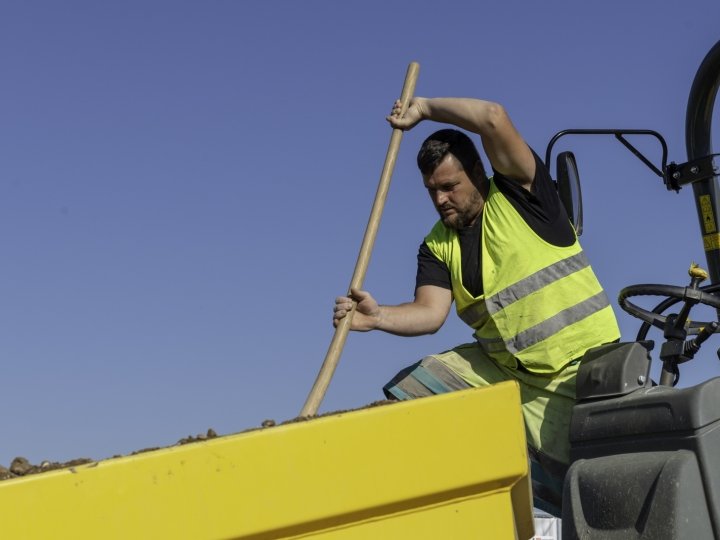

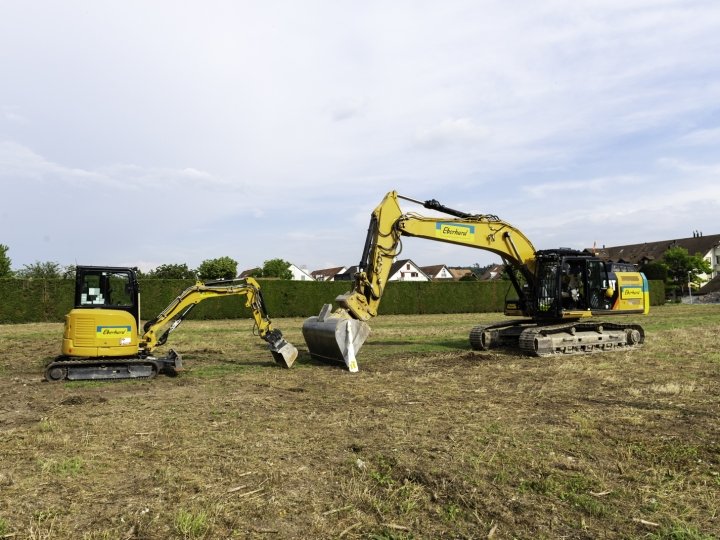

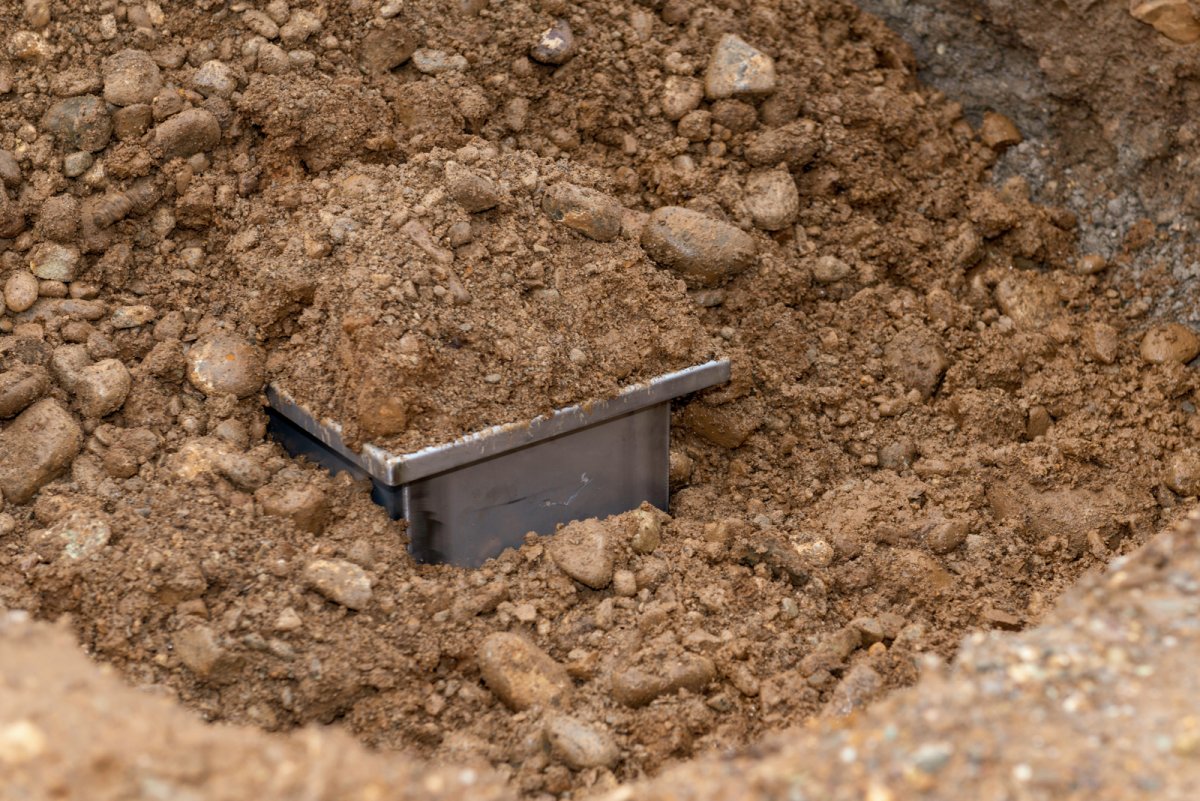

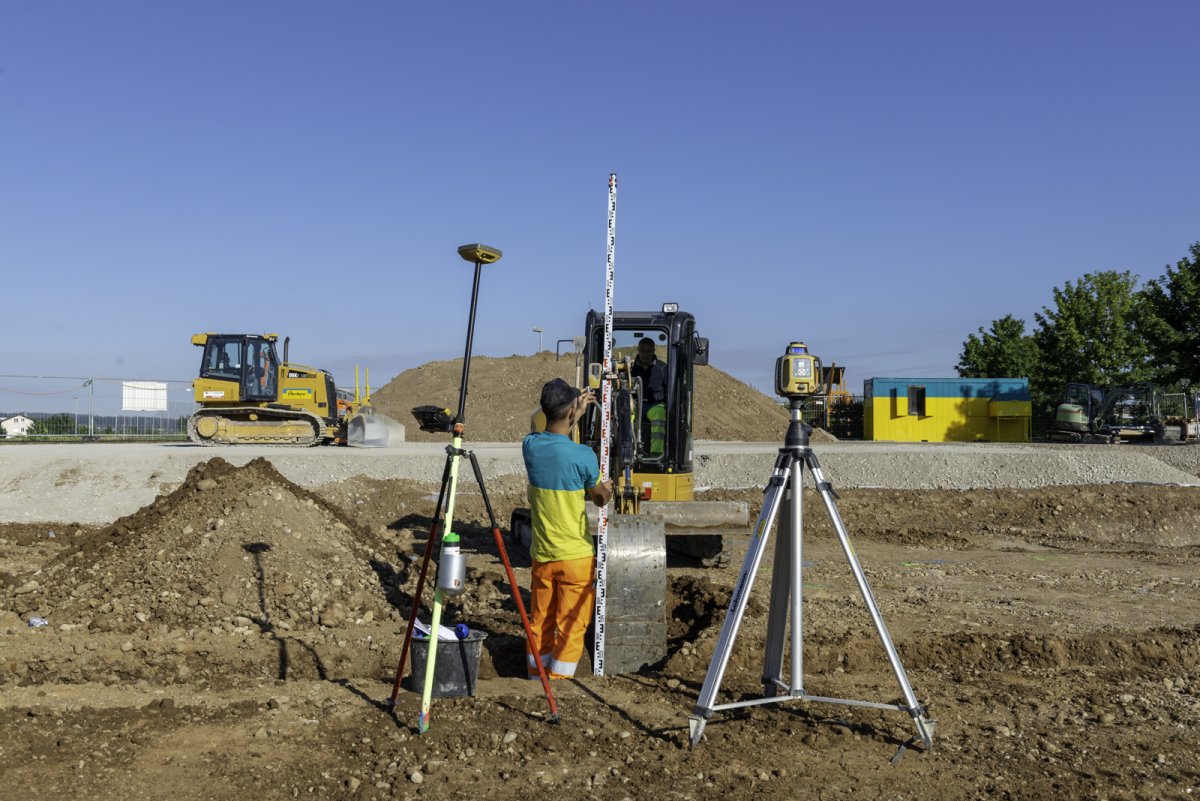

6. Juni 2018

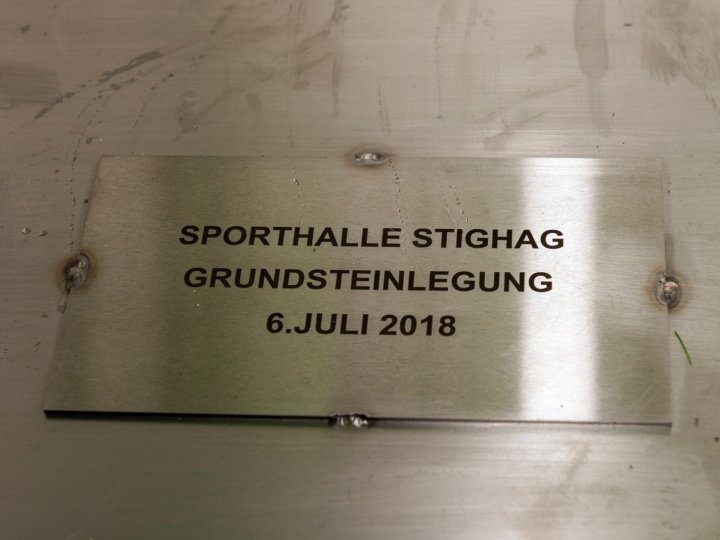

Grundsteinlegung
6. Juli 2018
Grüne Wiese

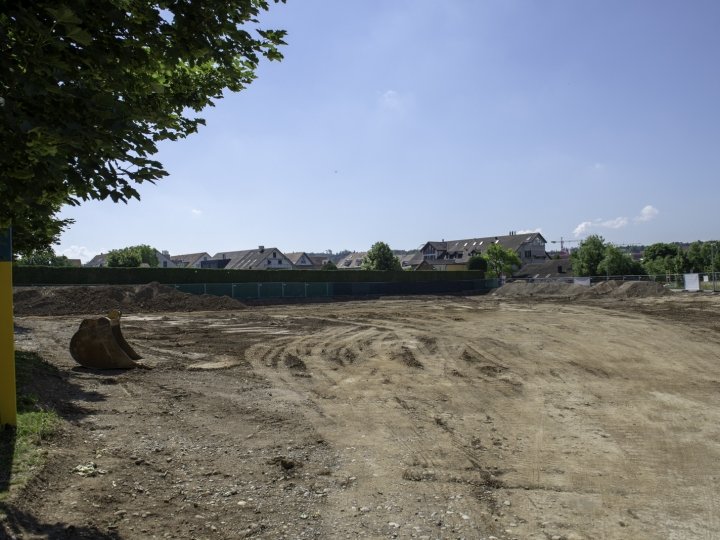

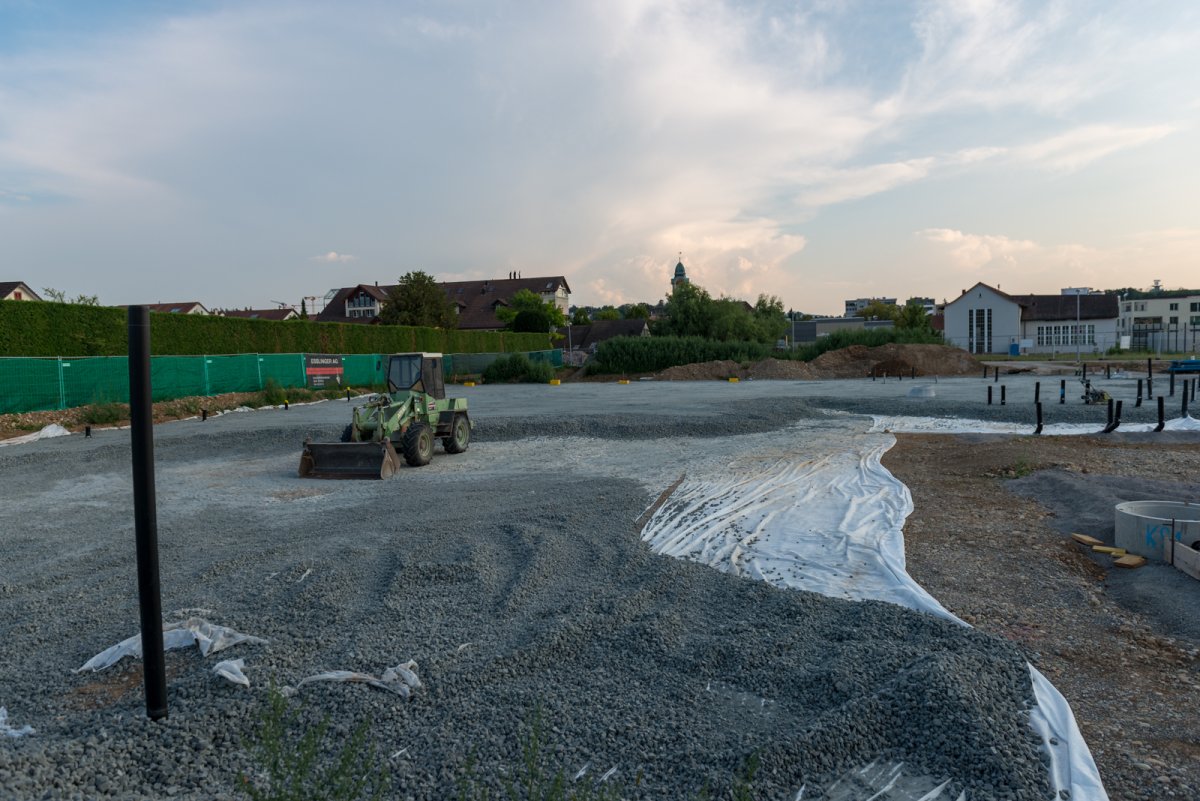

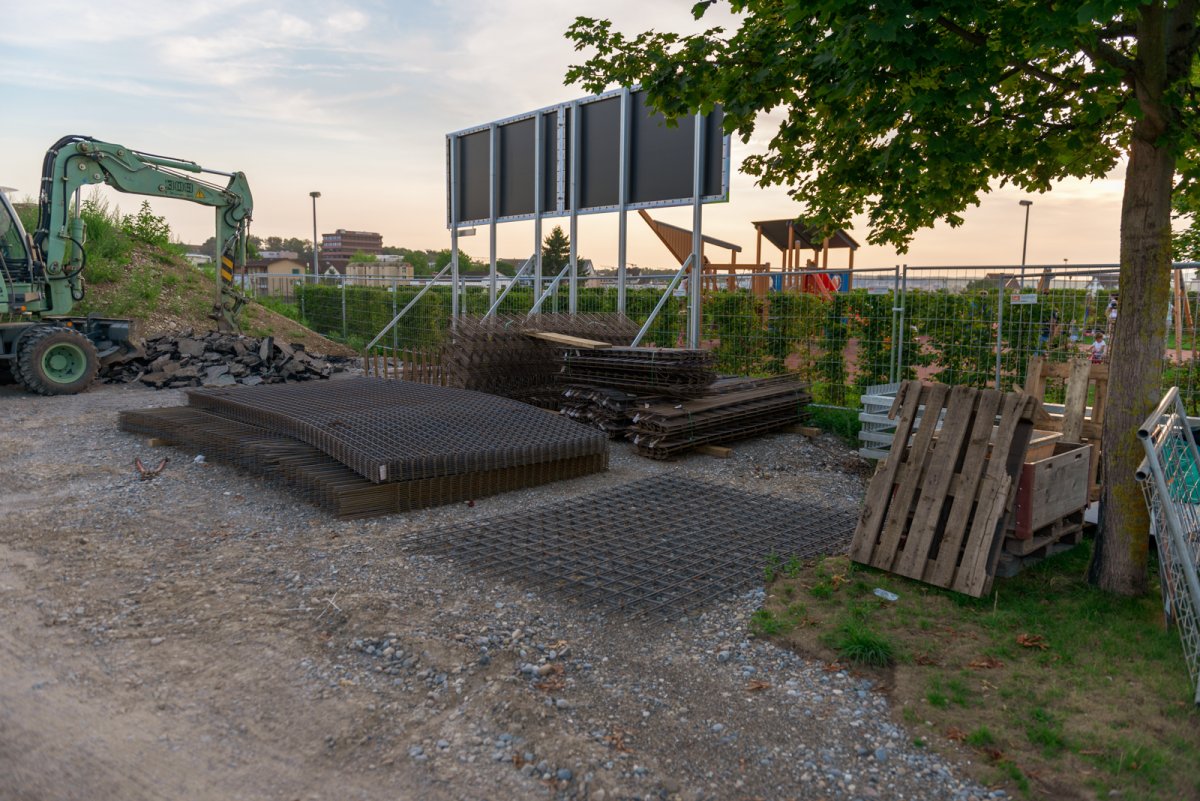

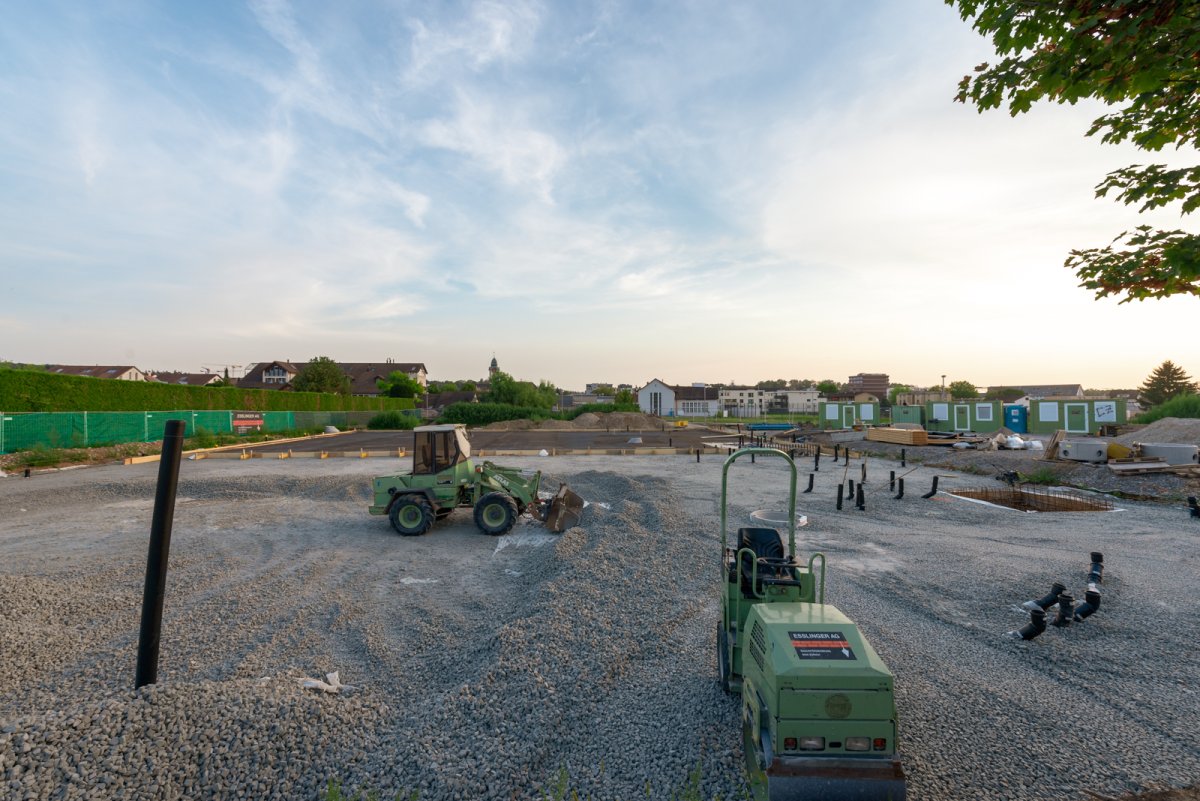

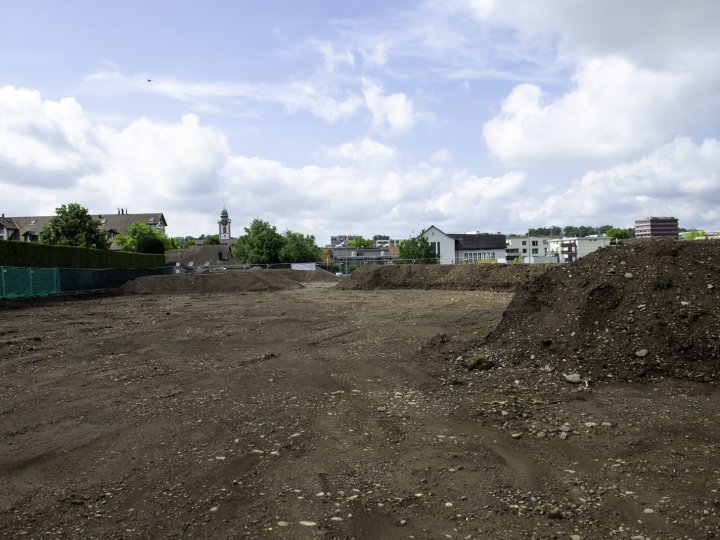

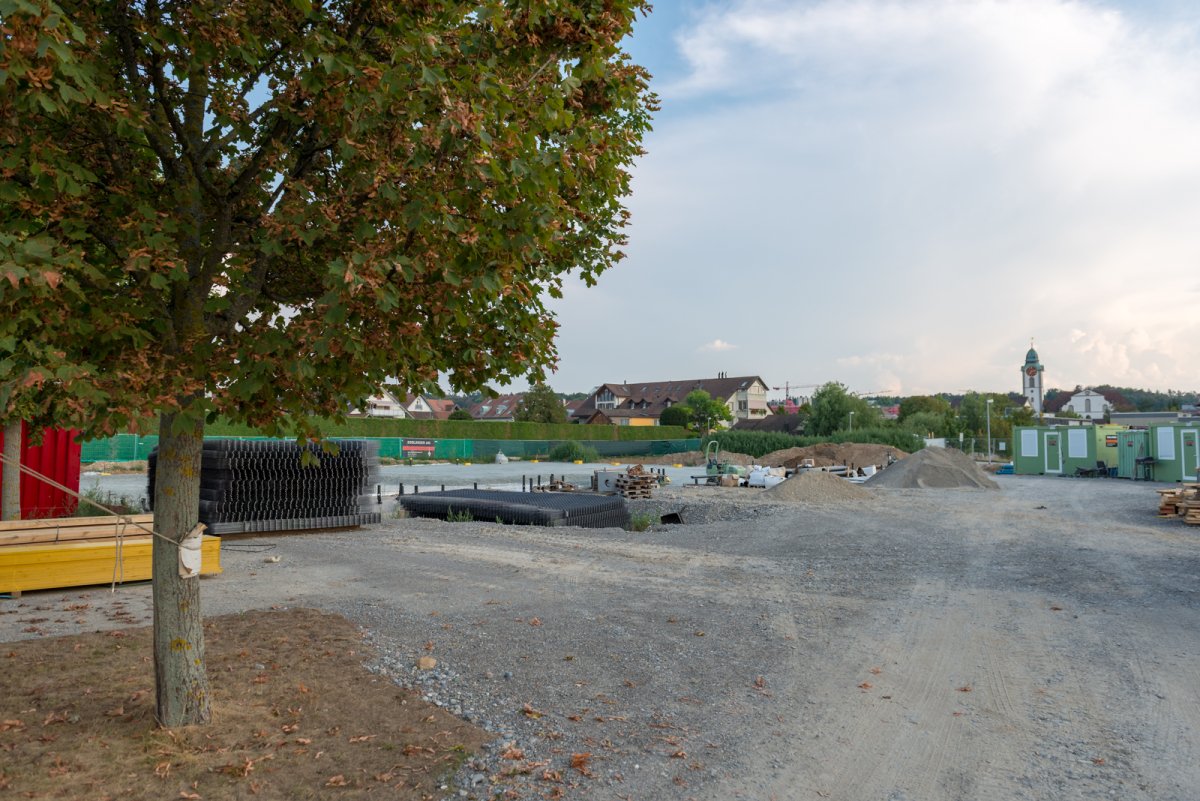

28.05.2018

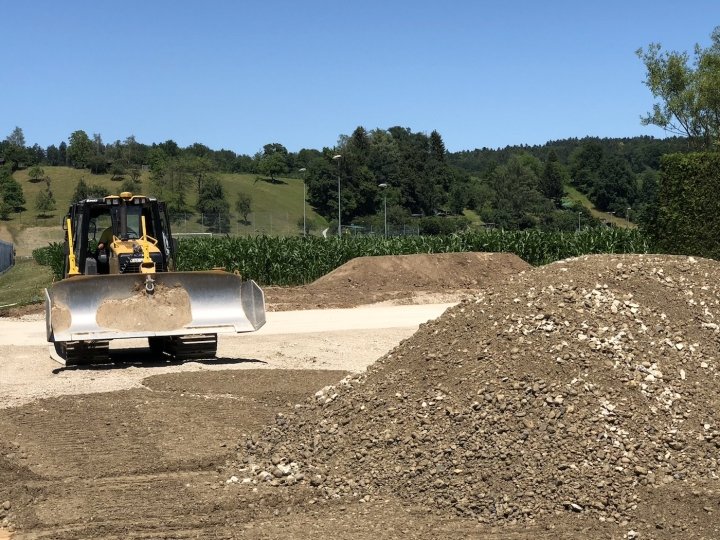

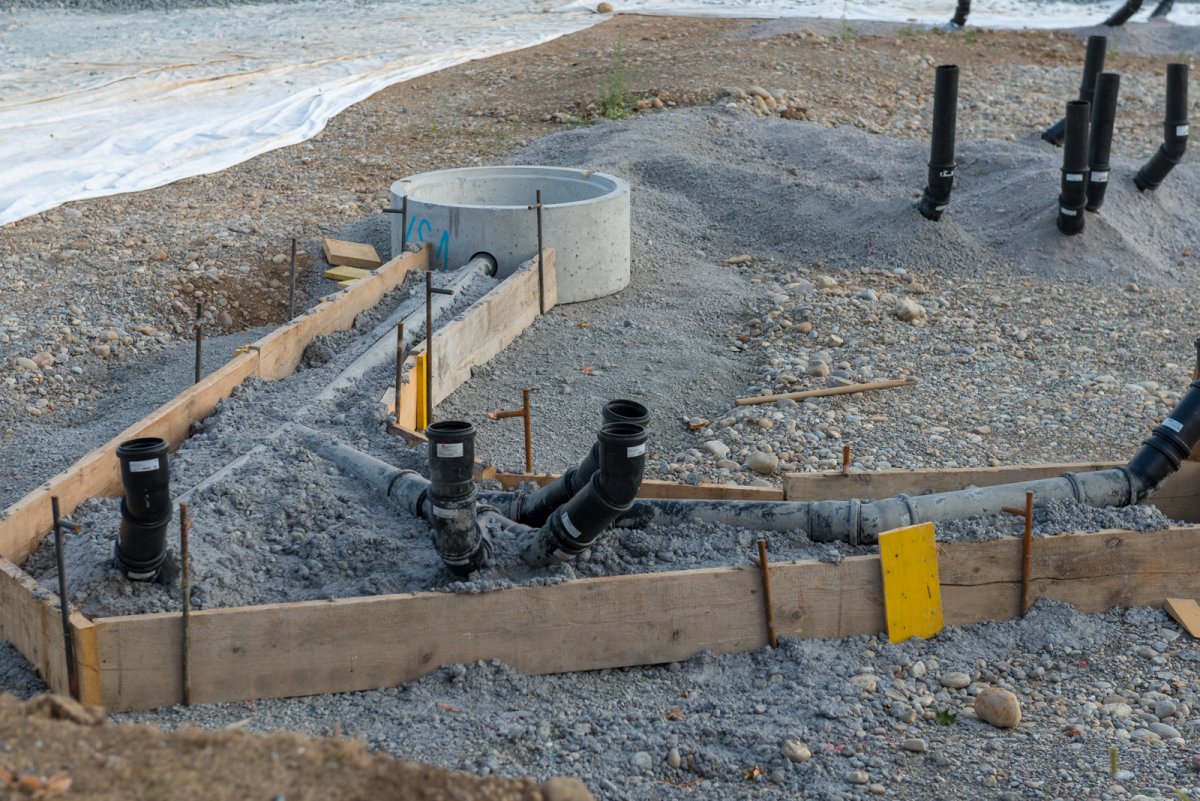

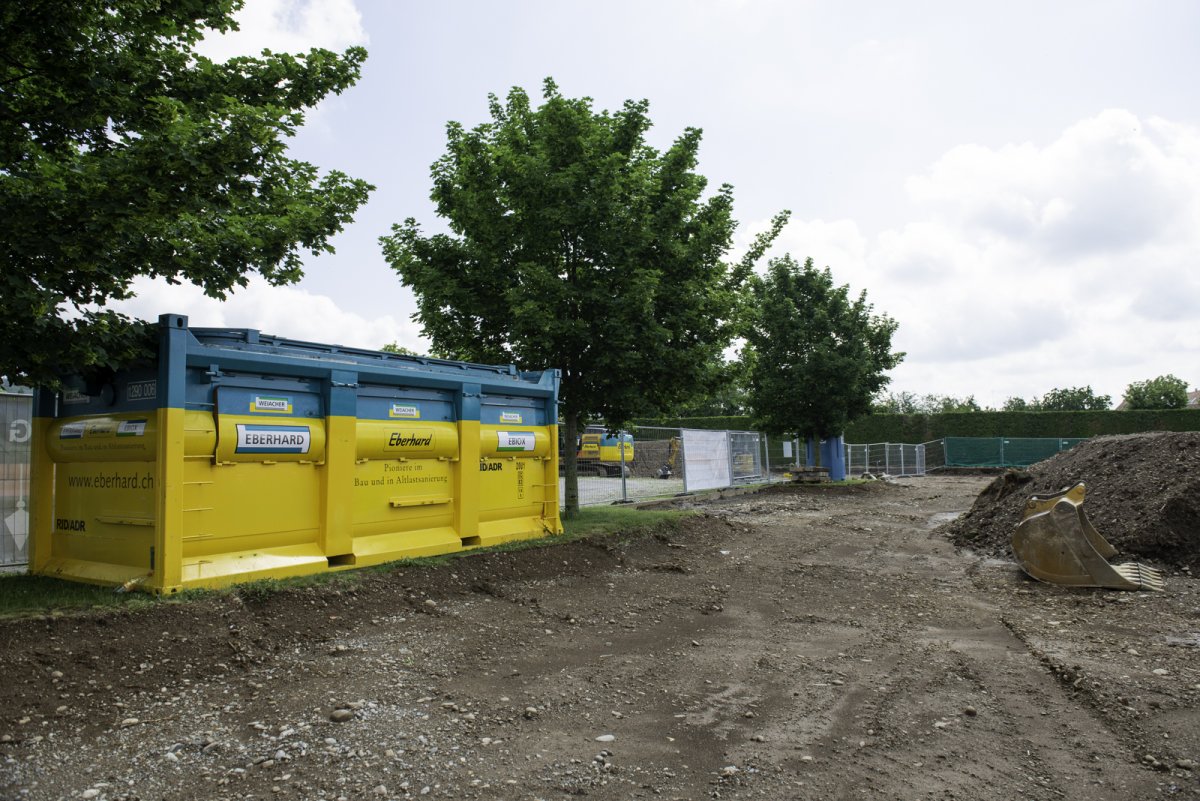

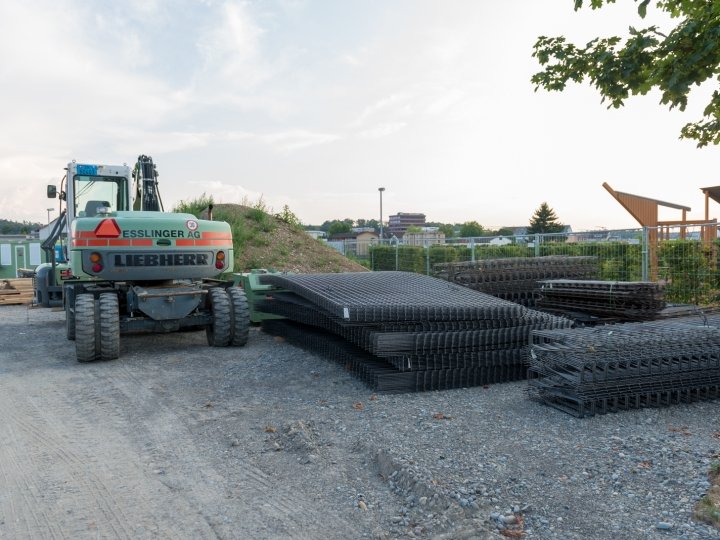

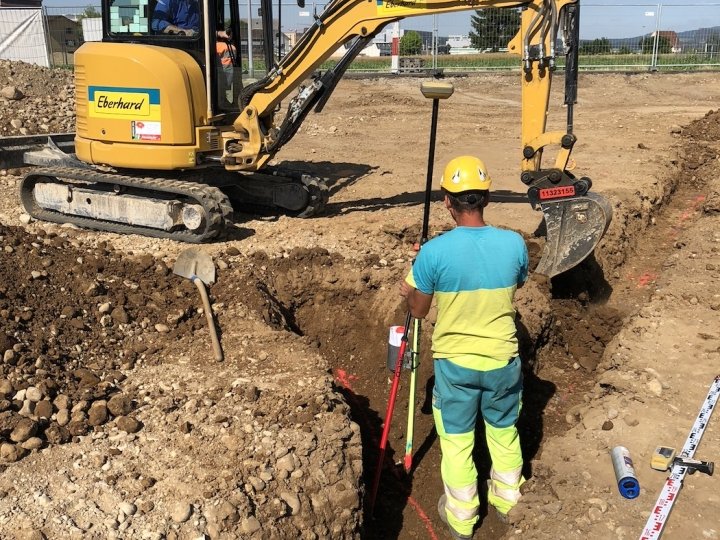

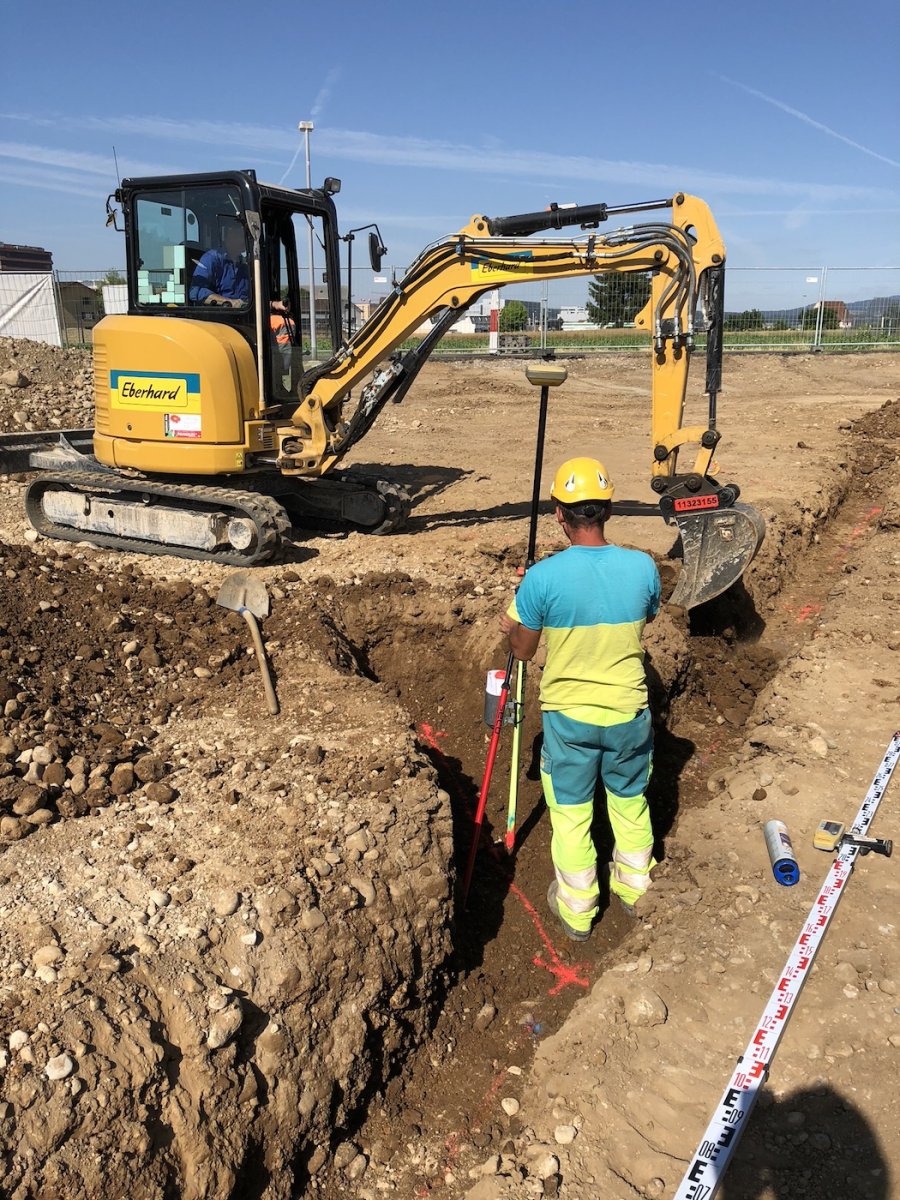

Eberhard Erdarbeiten

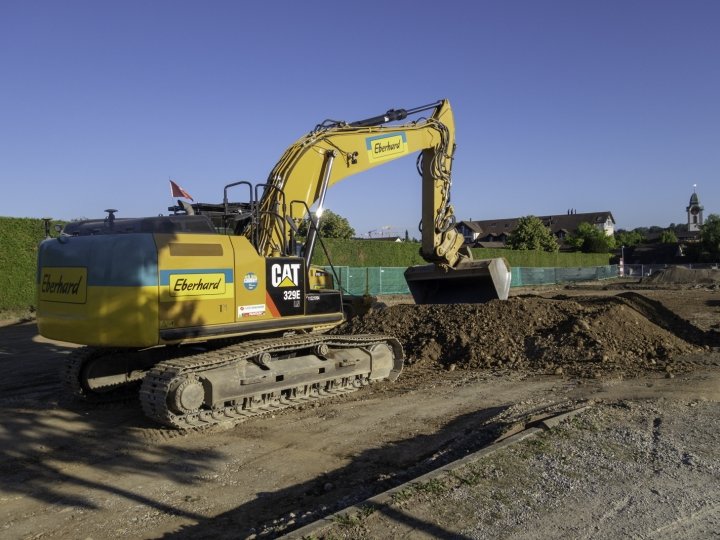

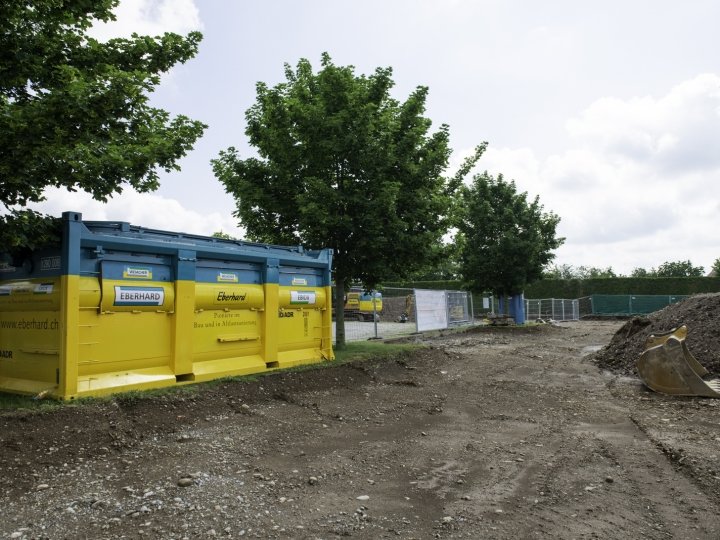

09.06.2018
Eberhard Erdarbeiten - Esslinger Installationen
16.06.2018

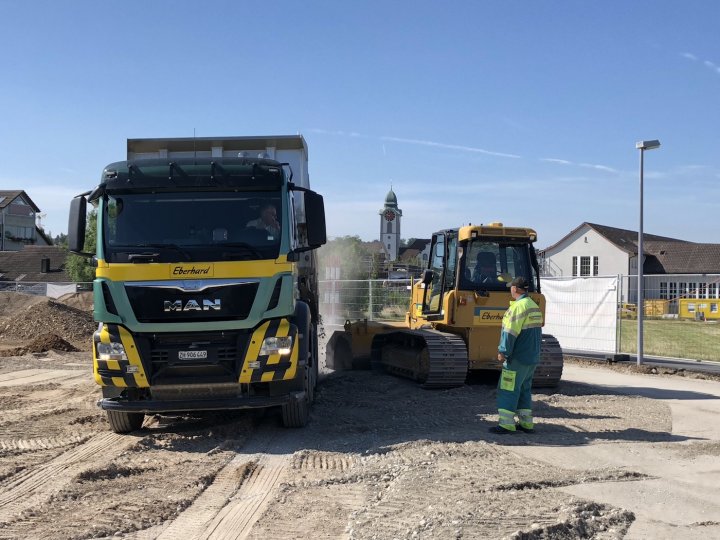

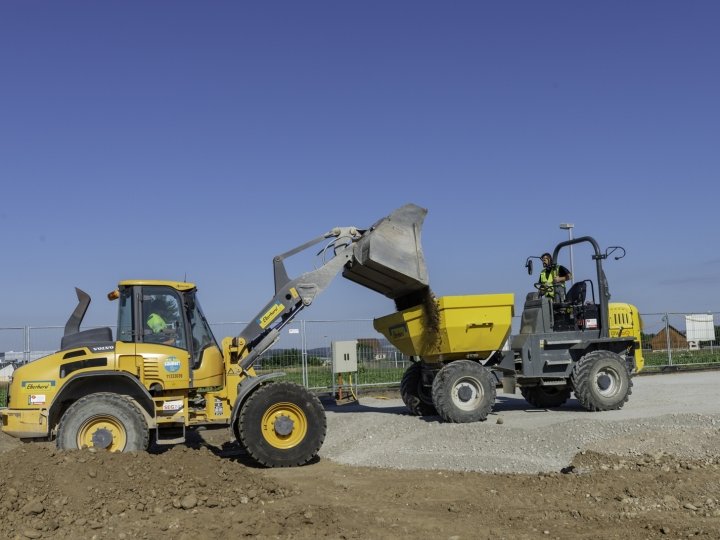

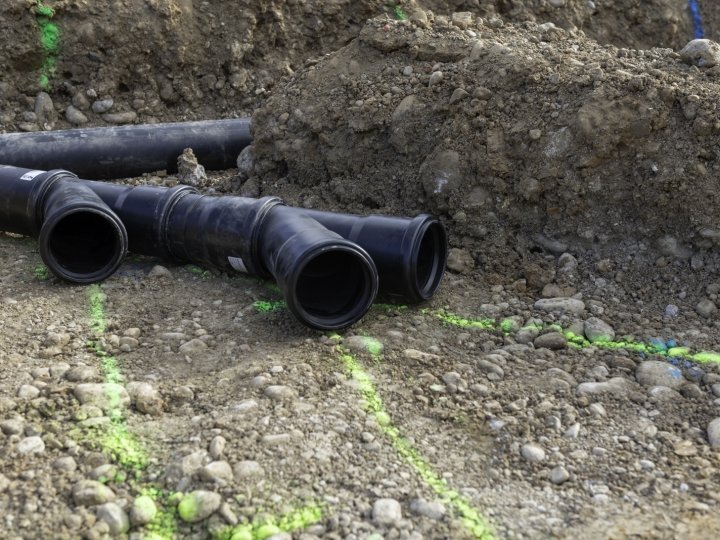

Eberhard Erdarbeiten

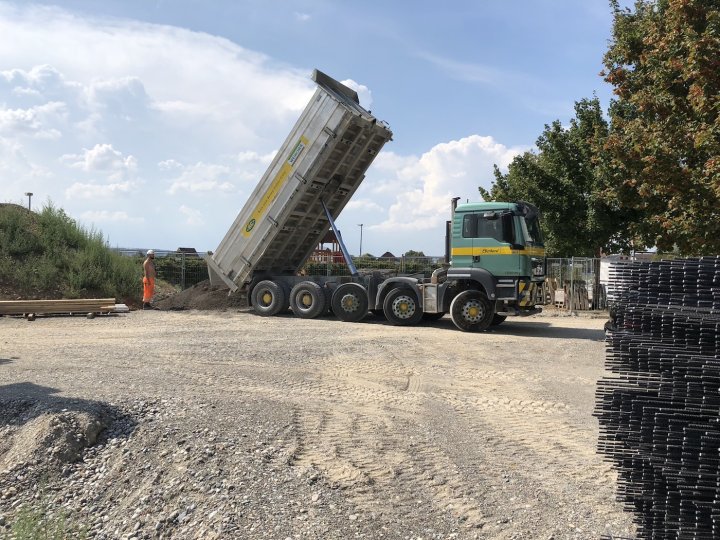

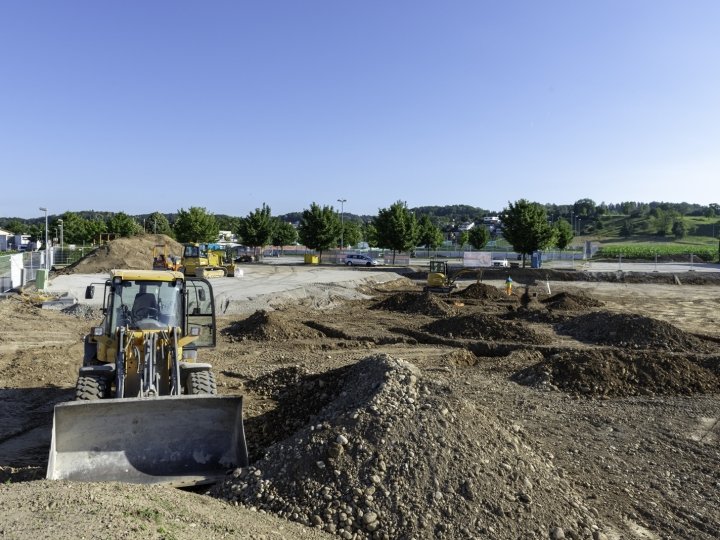

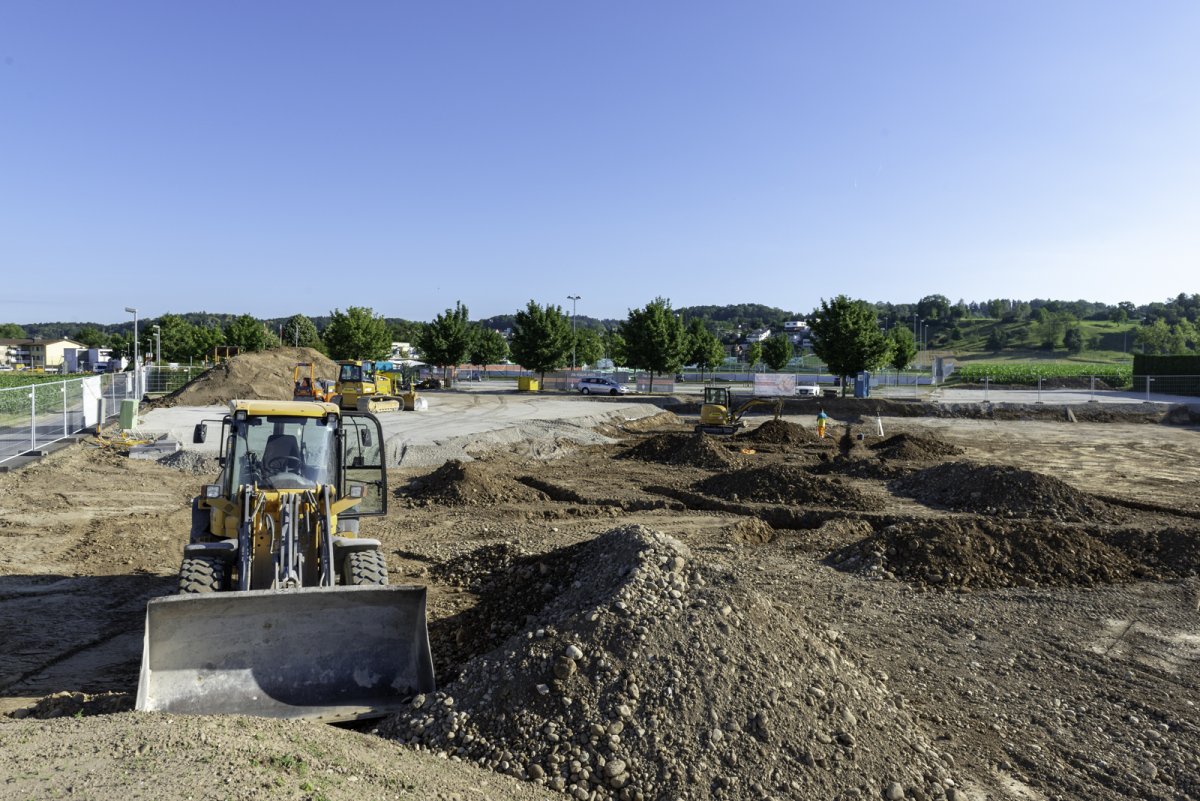

23.06.2018
Esslinger Werkleitungen Gebäude

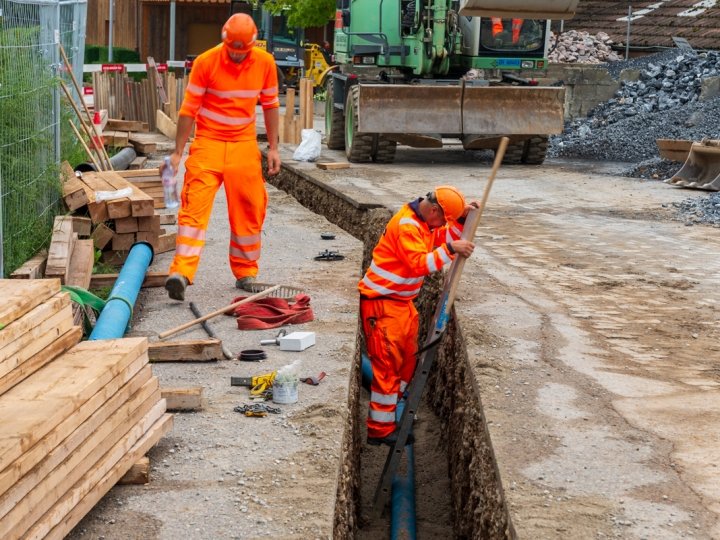

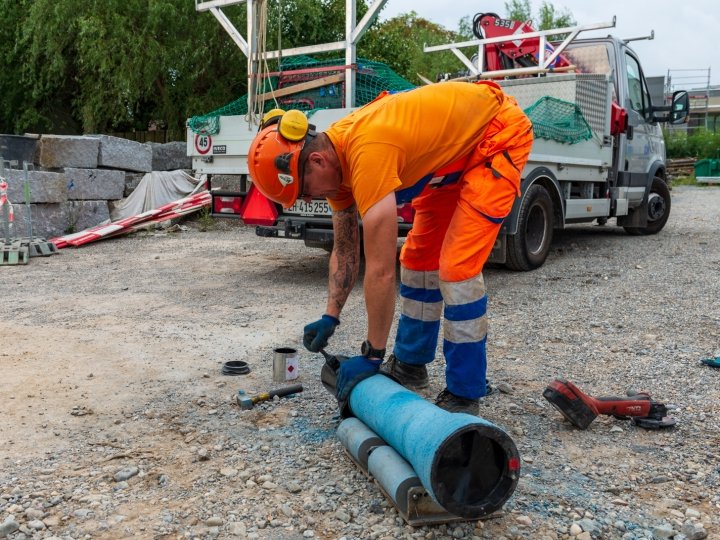

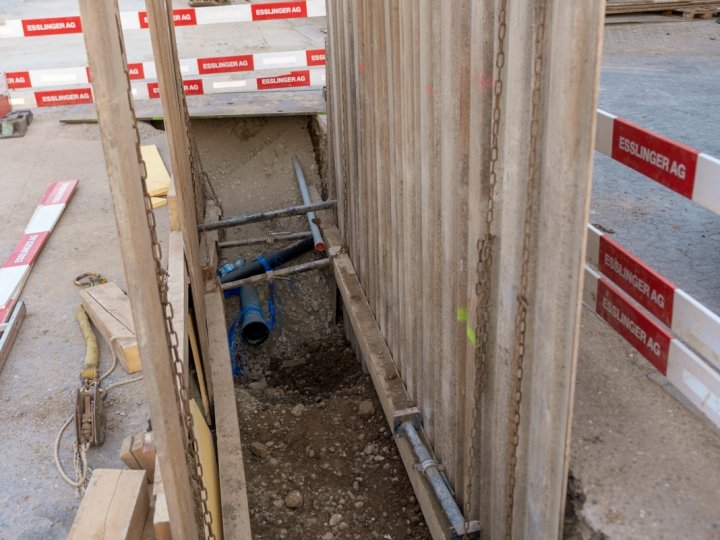

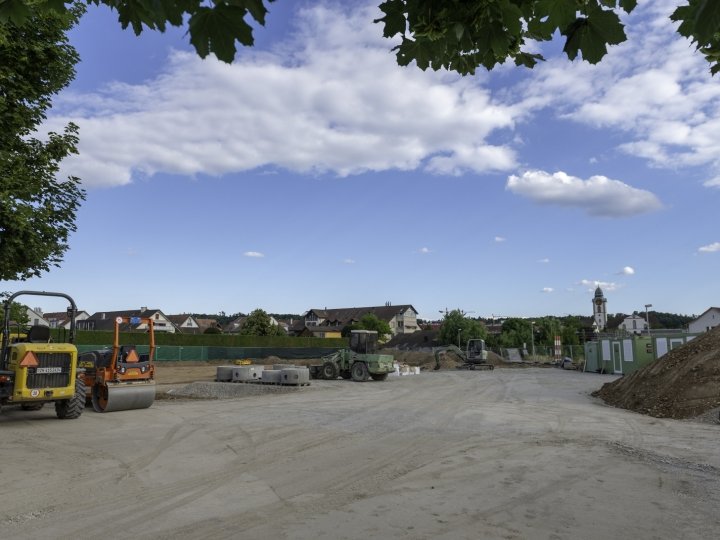

27.06.2018
Esslinger Werkleitungen Gebäude

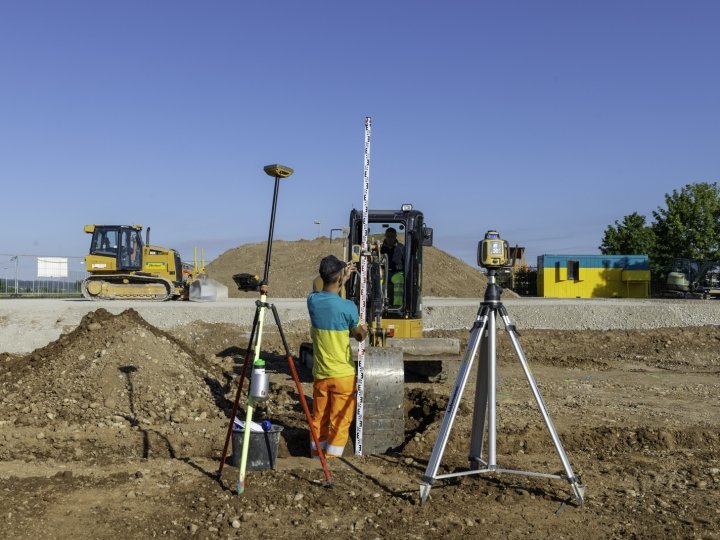

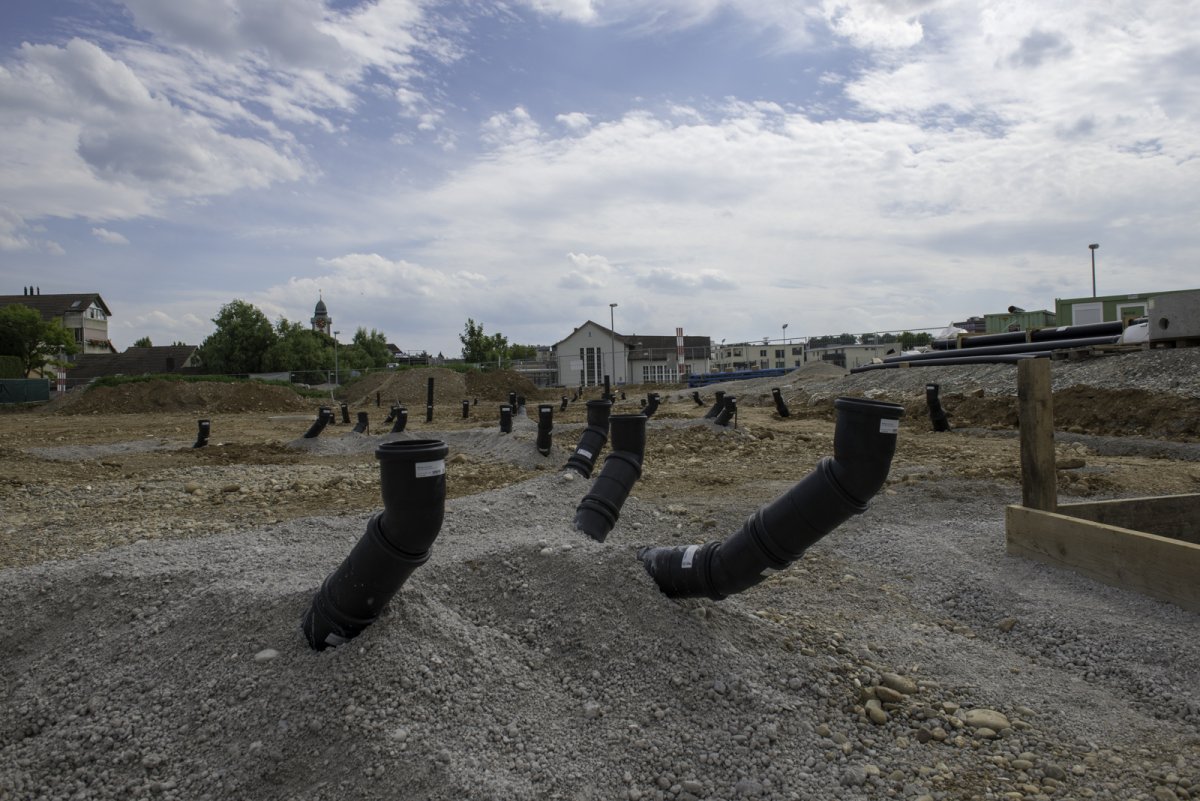

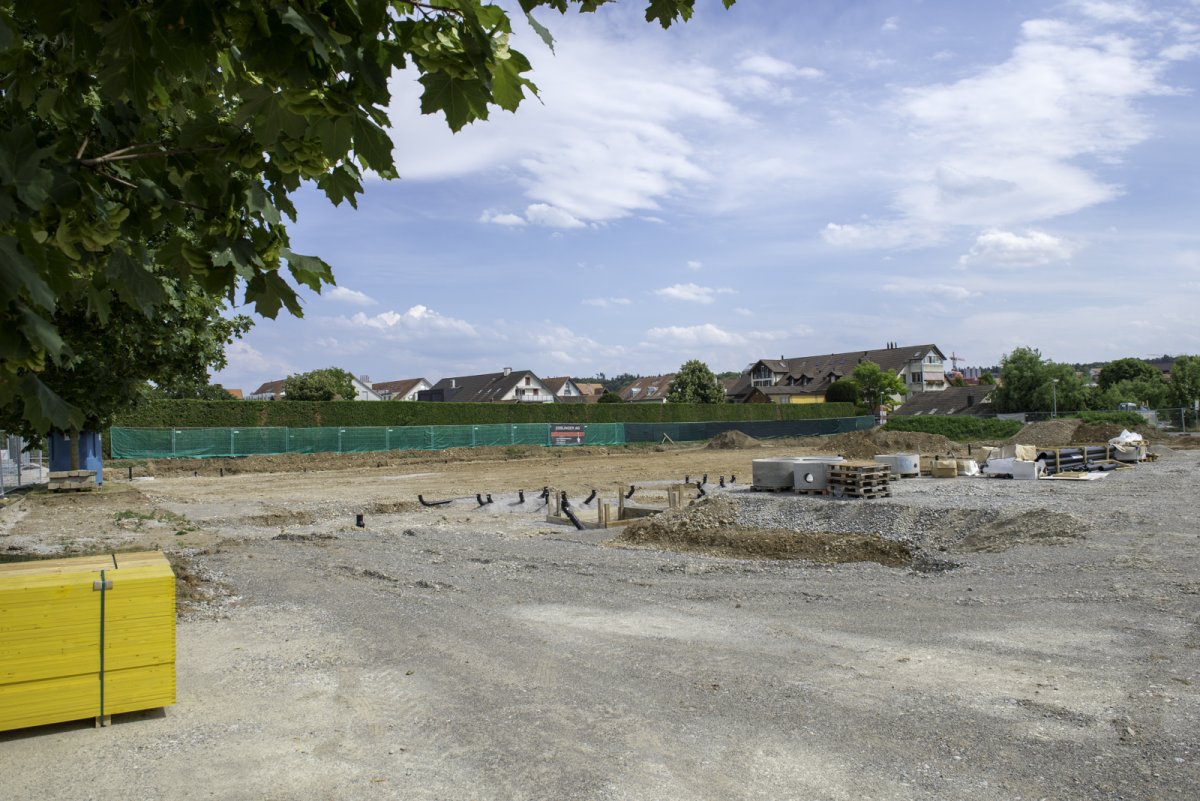

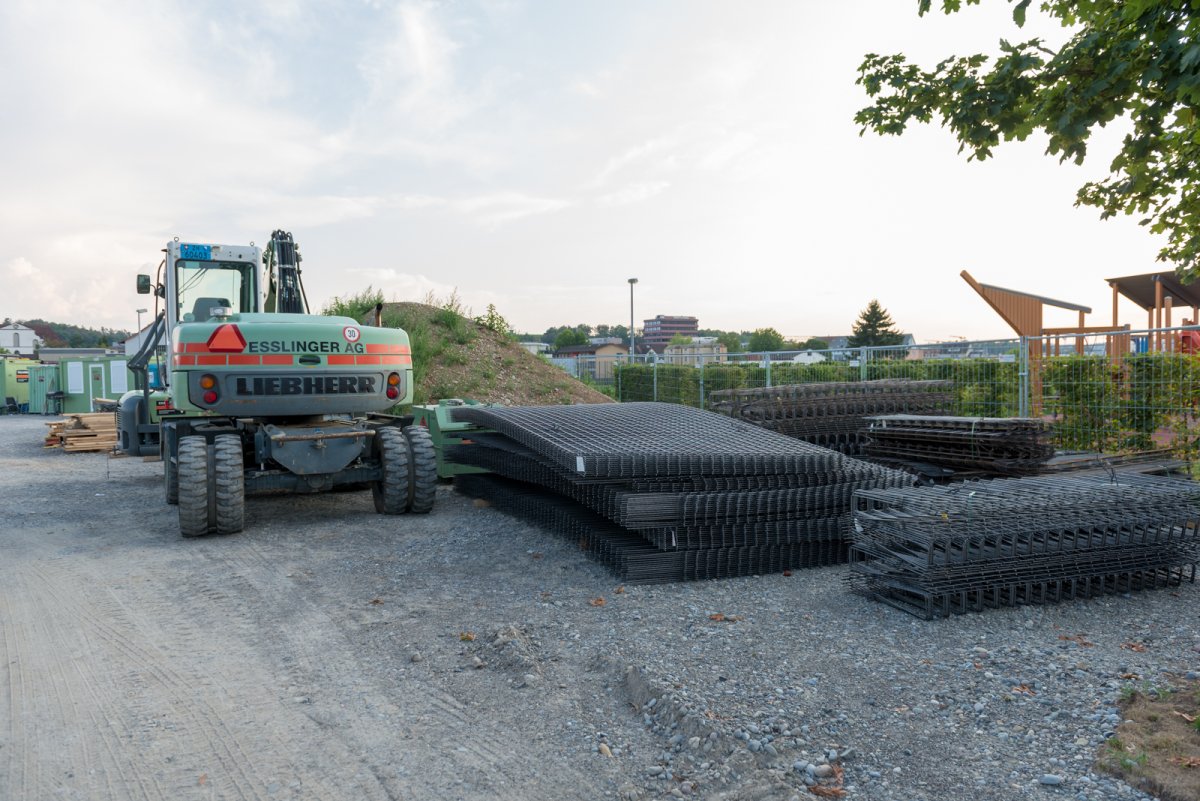

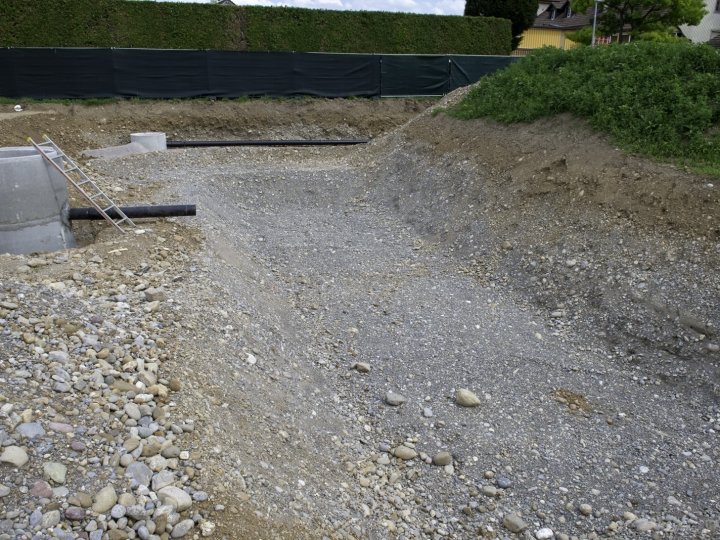

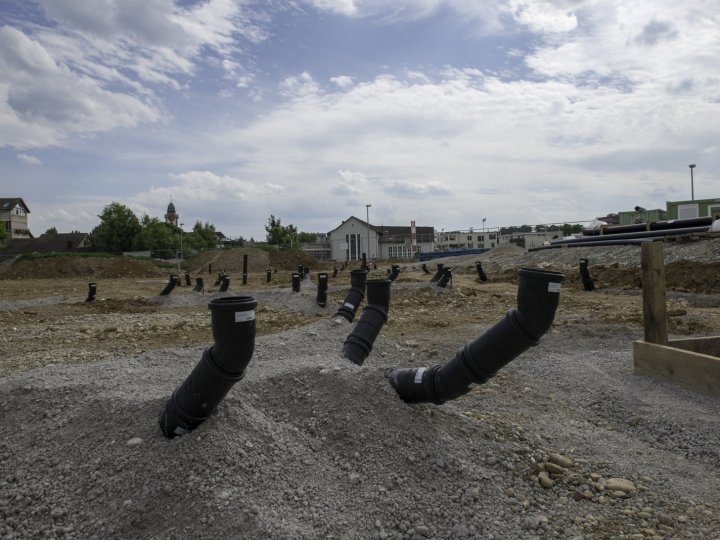

14.07.2018
Esslinger Dämmschicht Misapor

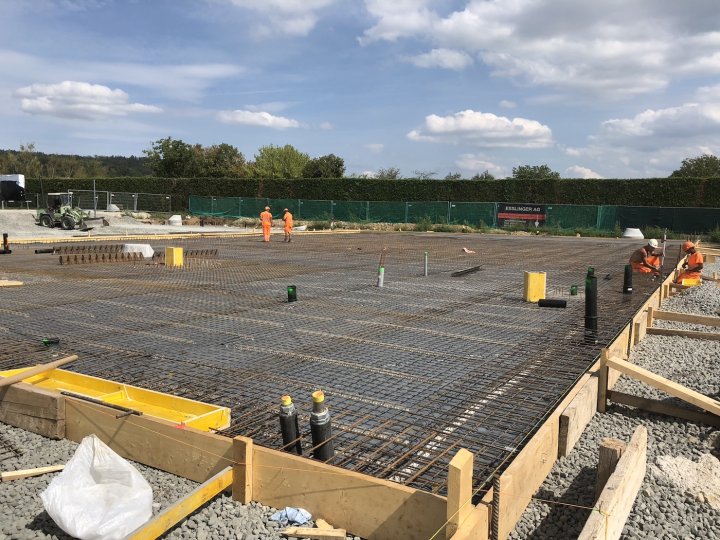

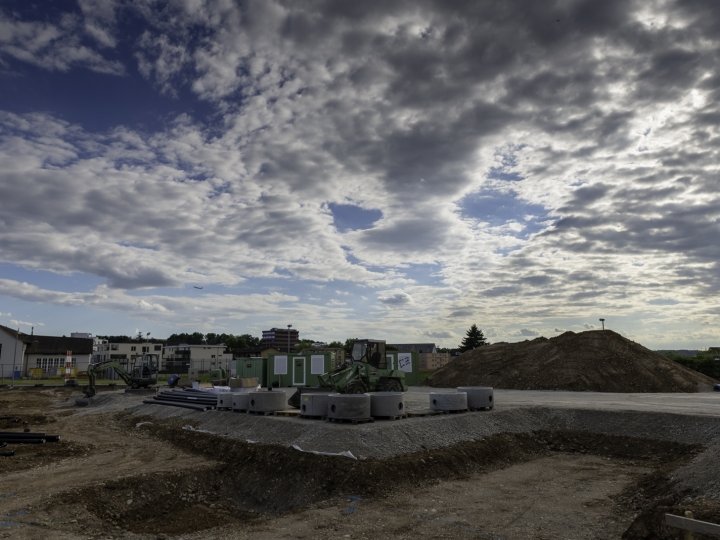

21.07.2018

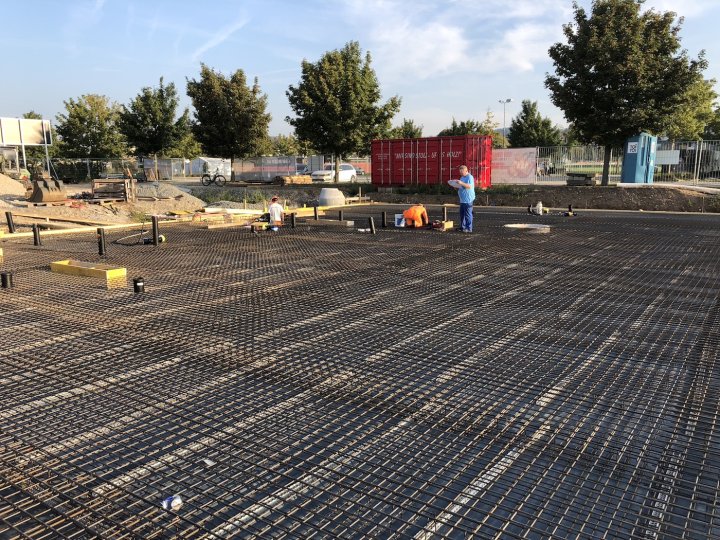

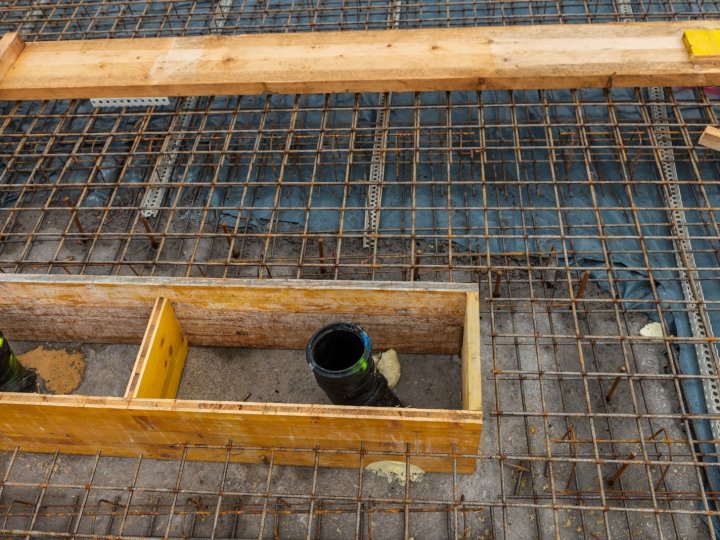

Esslinger Bodenplatte Werkleitungen

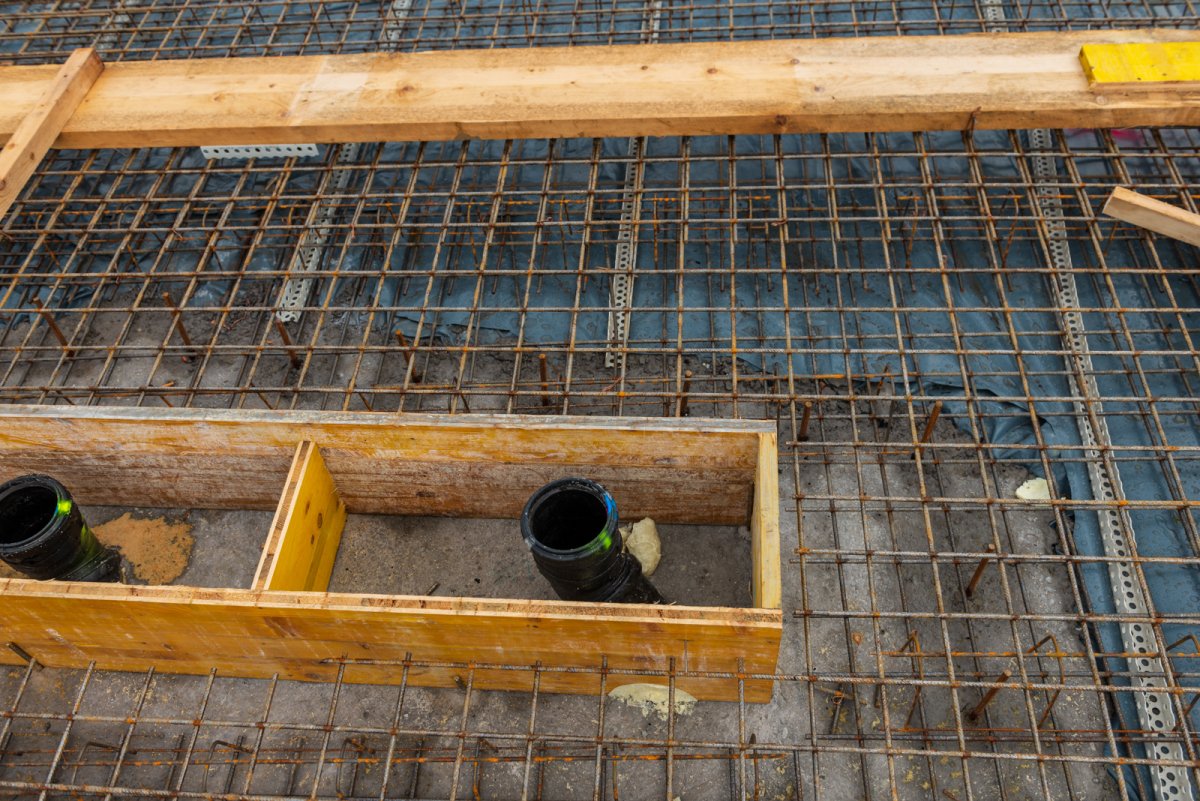

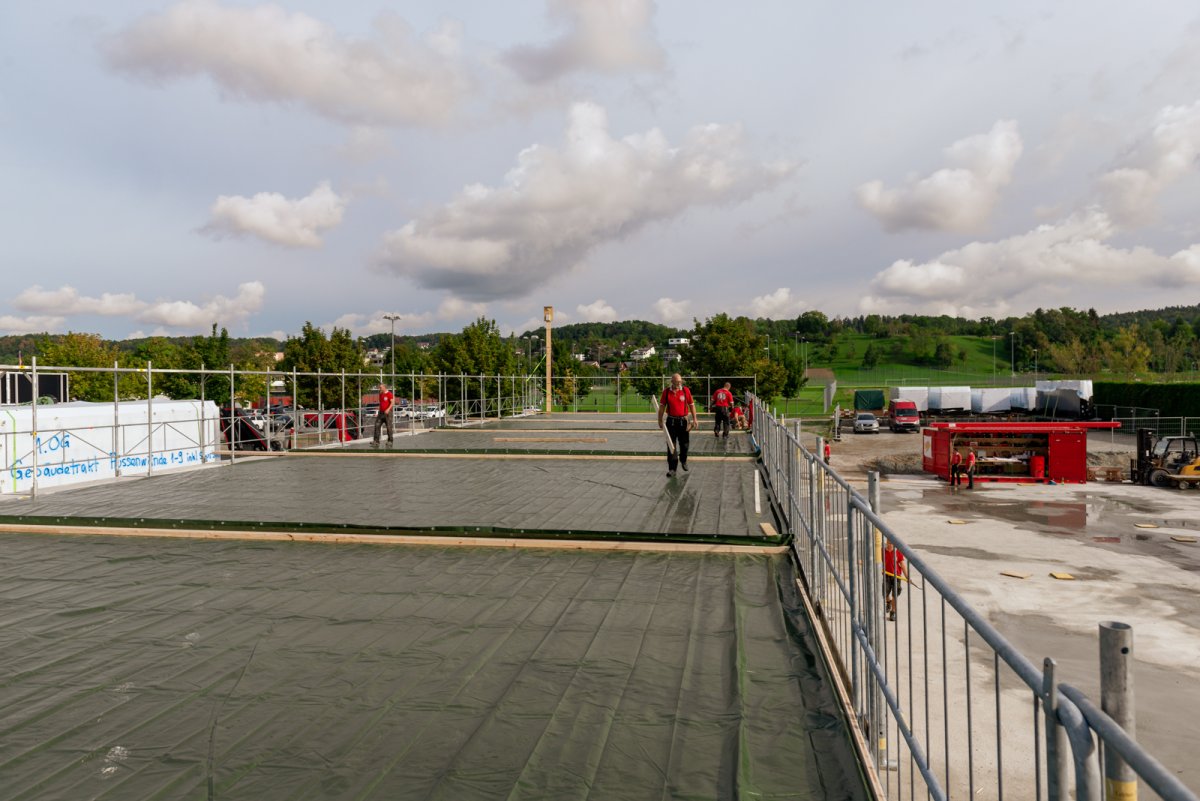

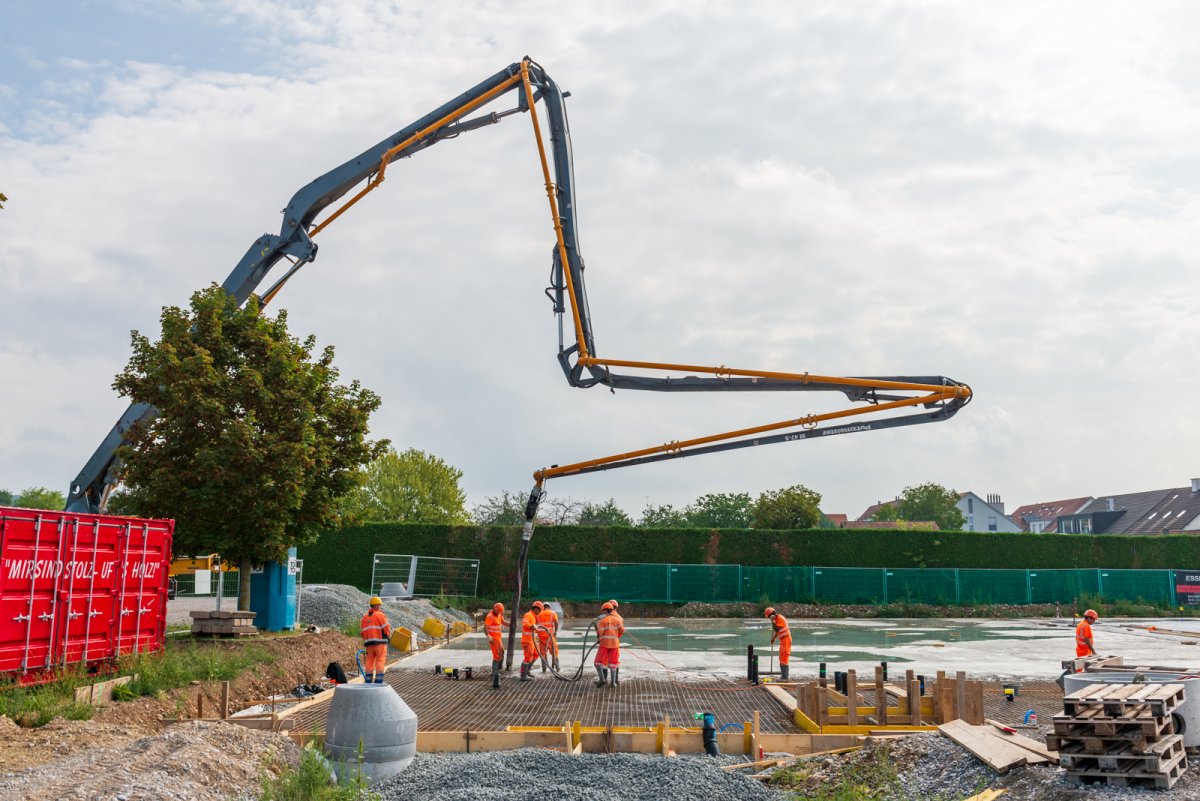

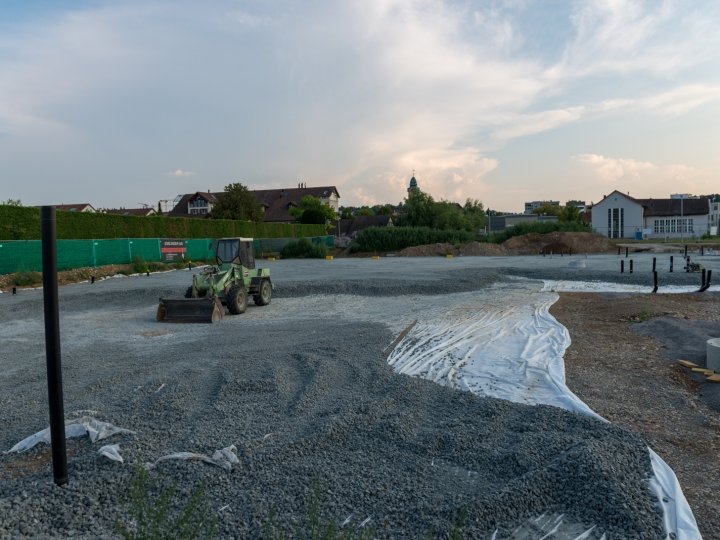

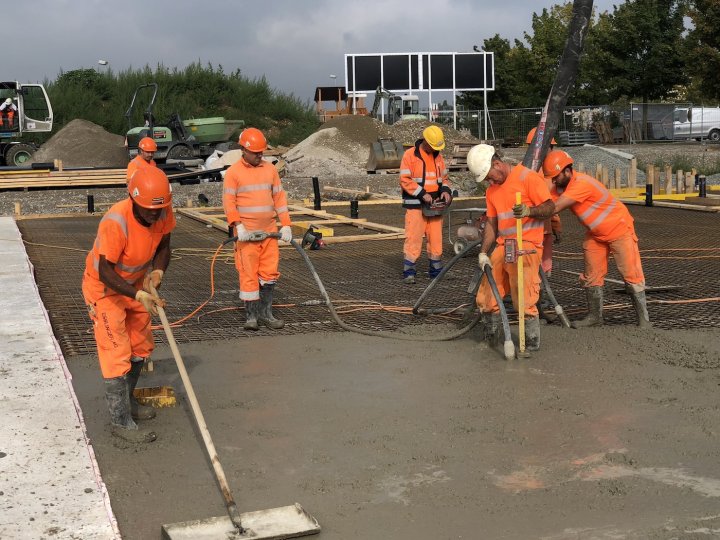

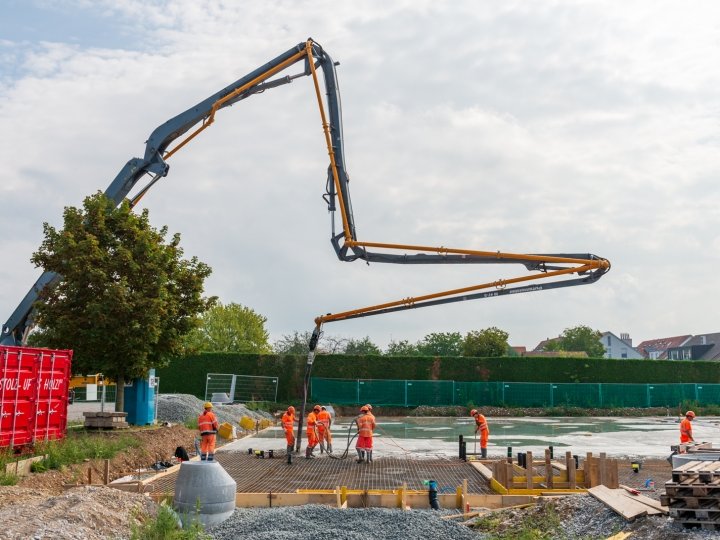

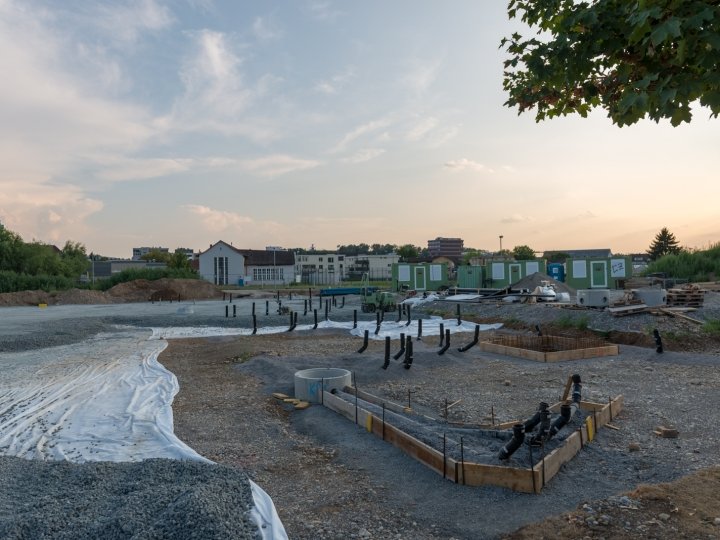

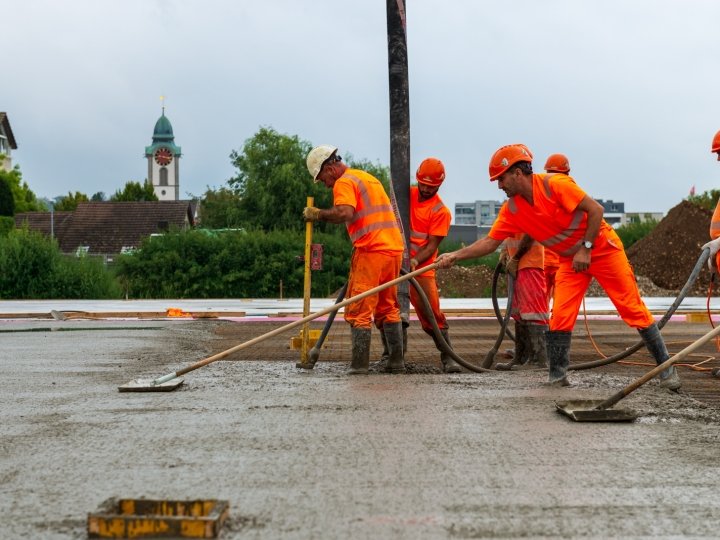

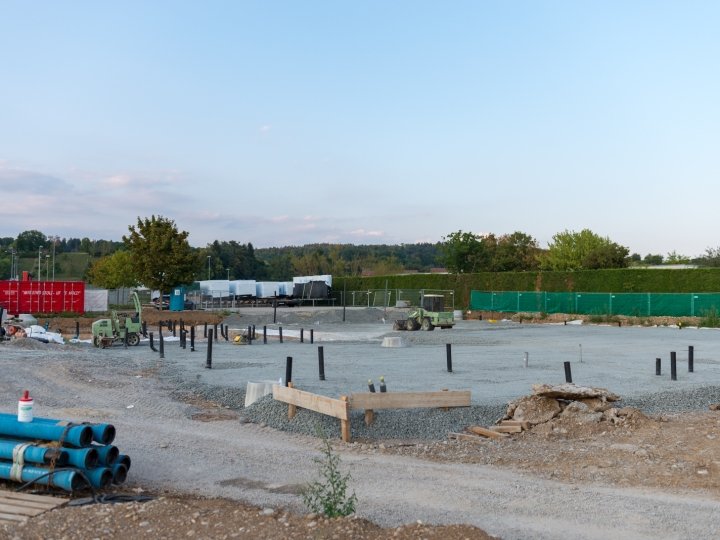

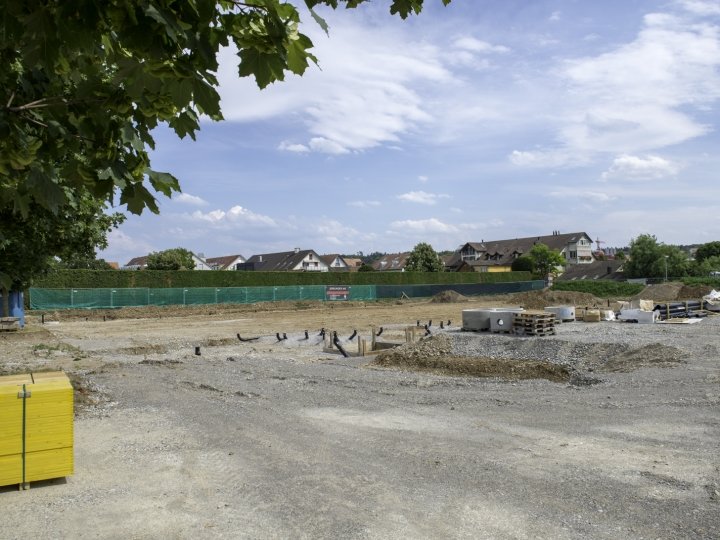

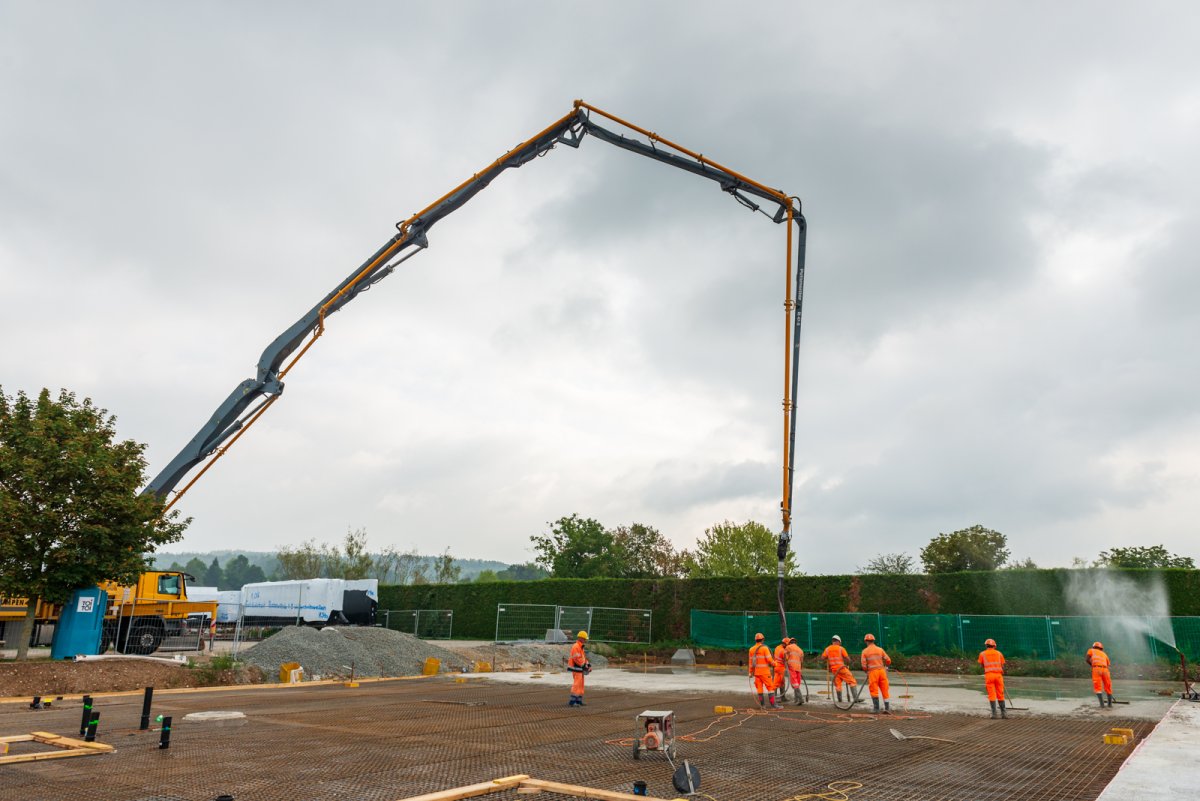

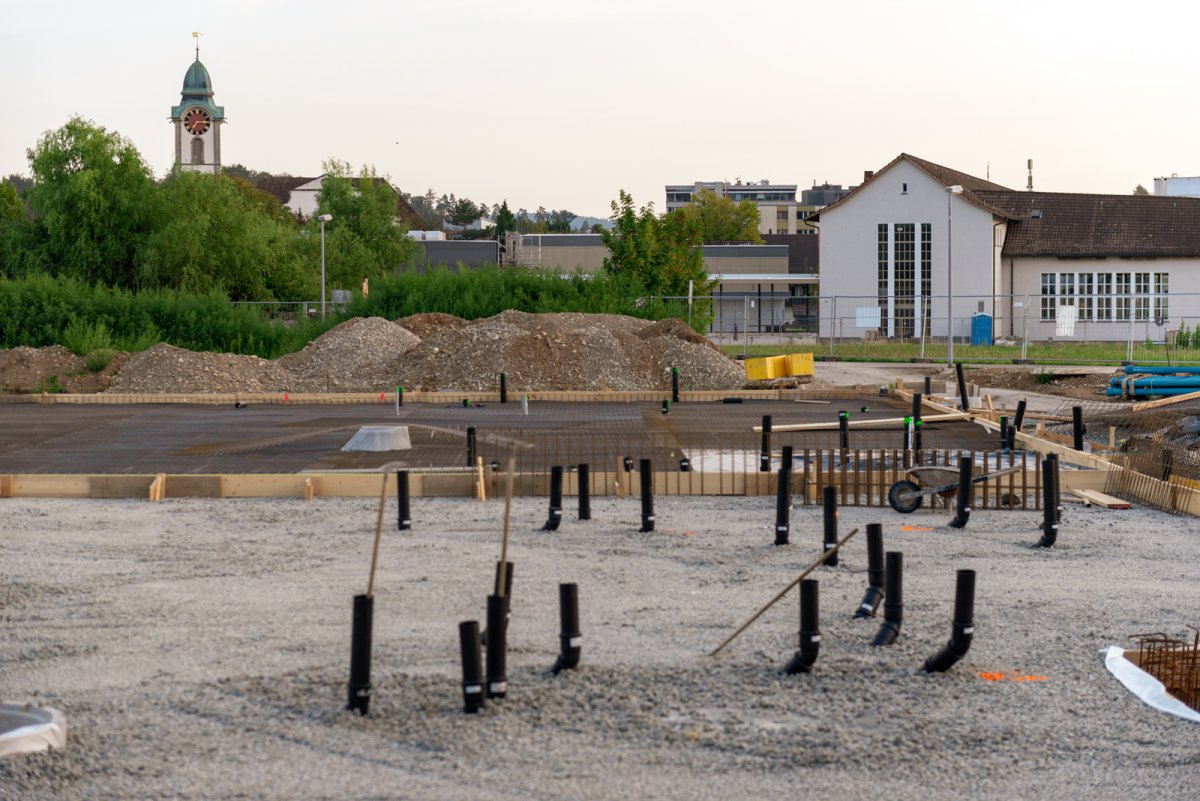

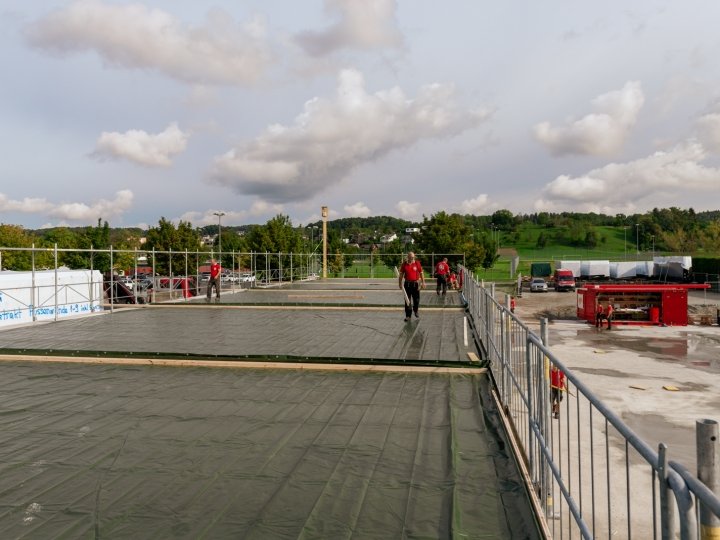

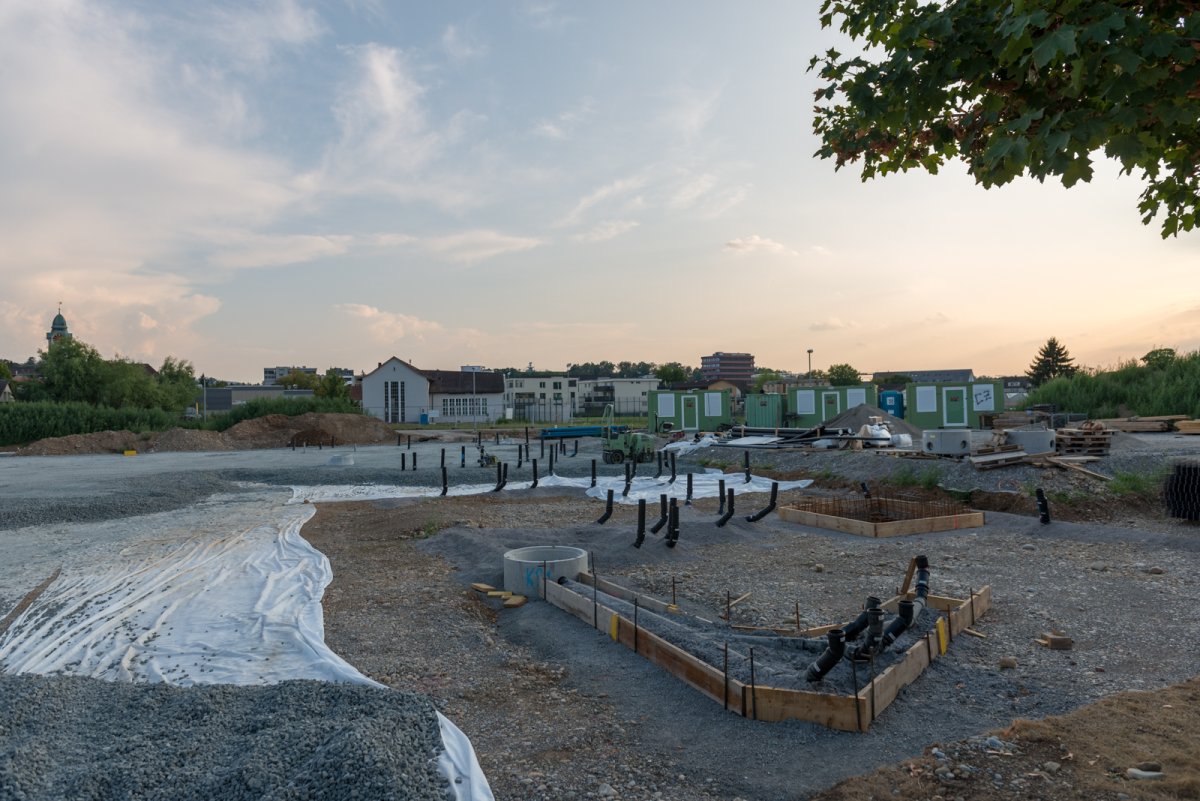

28.07.2018

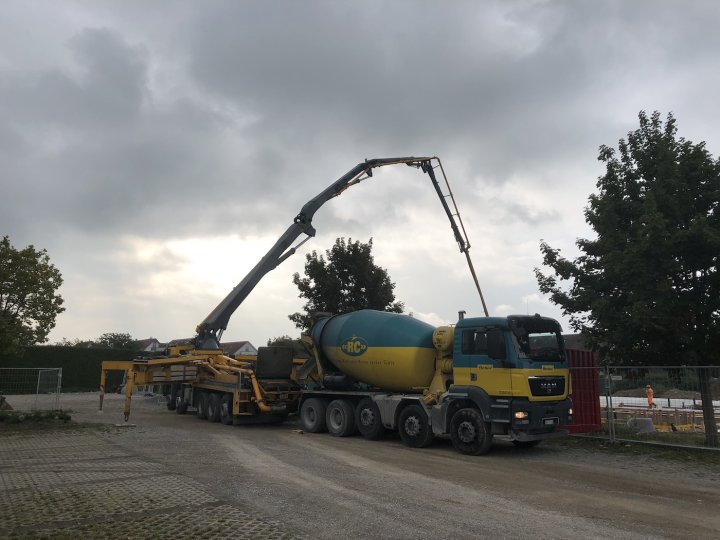

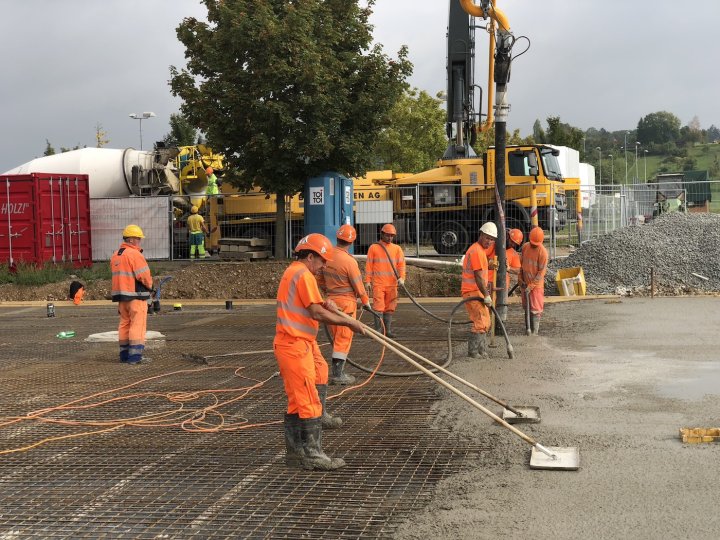

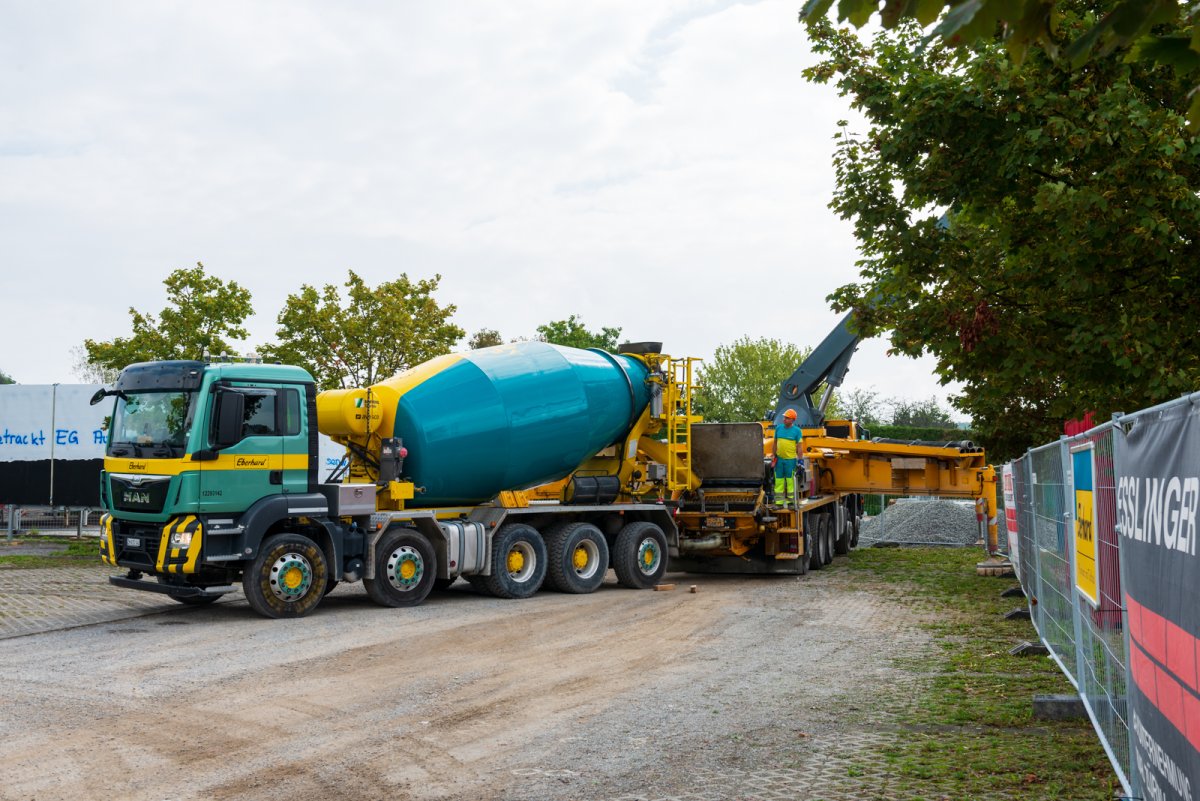

Esslinger Bodenplatte - Eberhard Betonlieferung

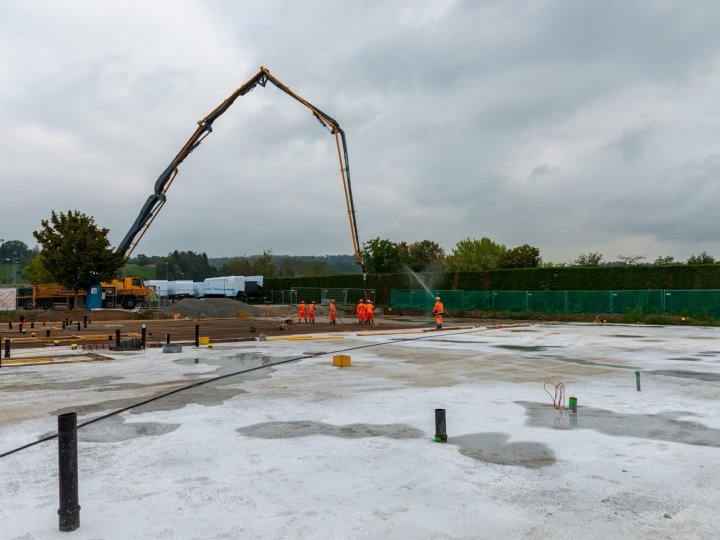

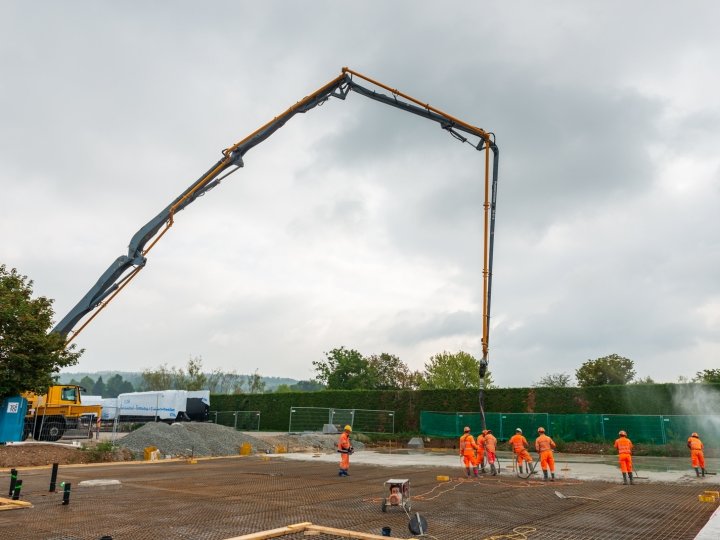

07.09.2018
Esslinger und IBK Werkleitungen

07.09.2018

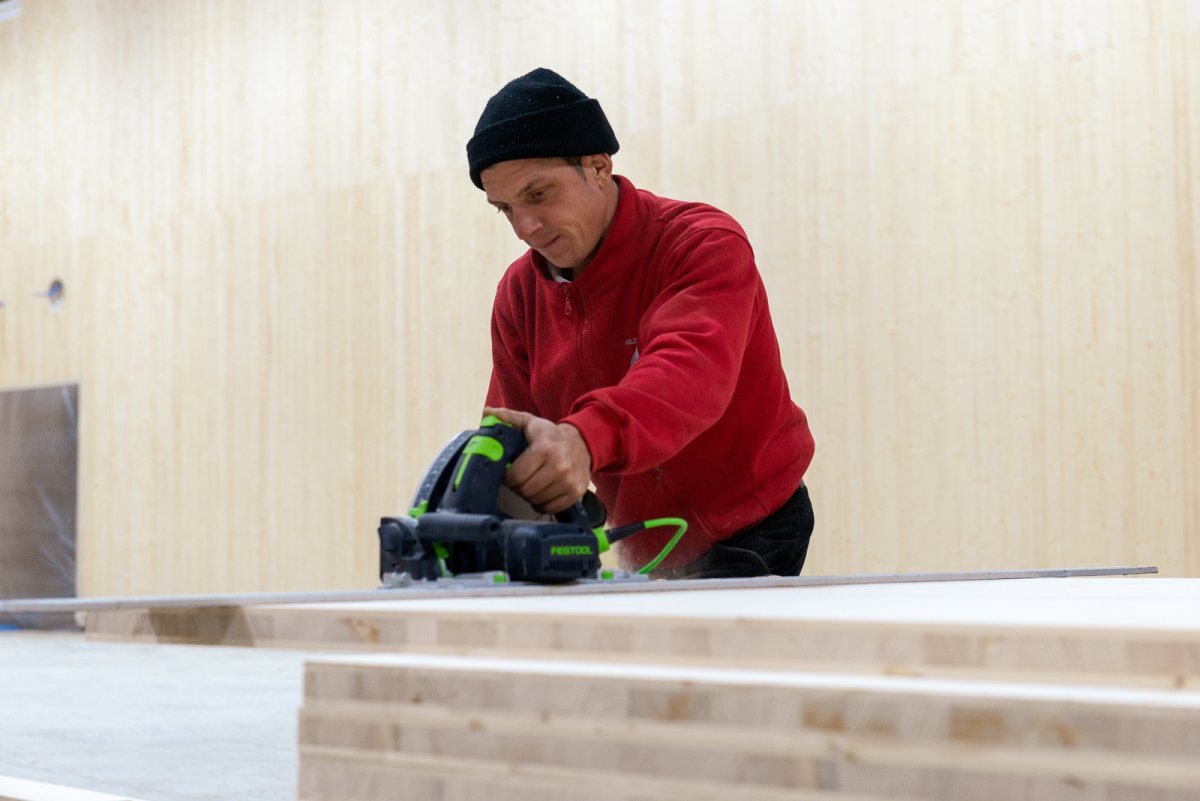

Frischknecht Holzbau Anbau

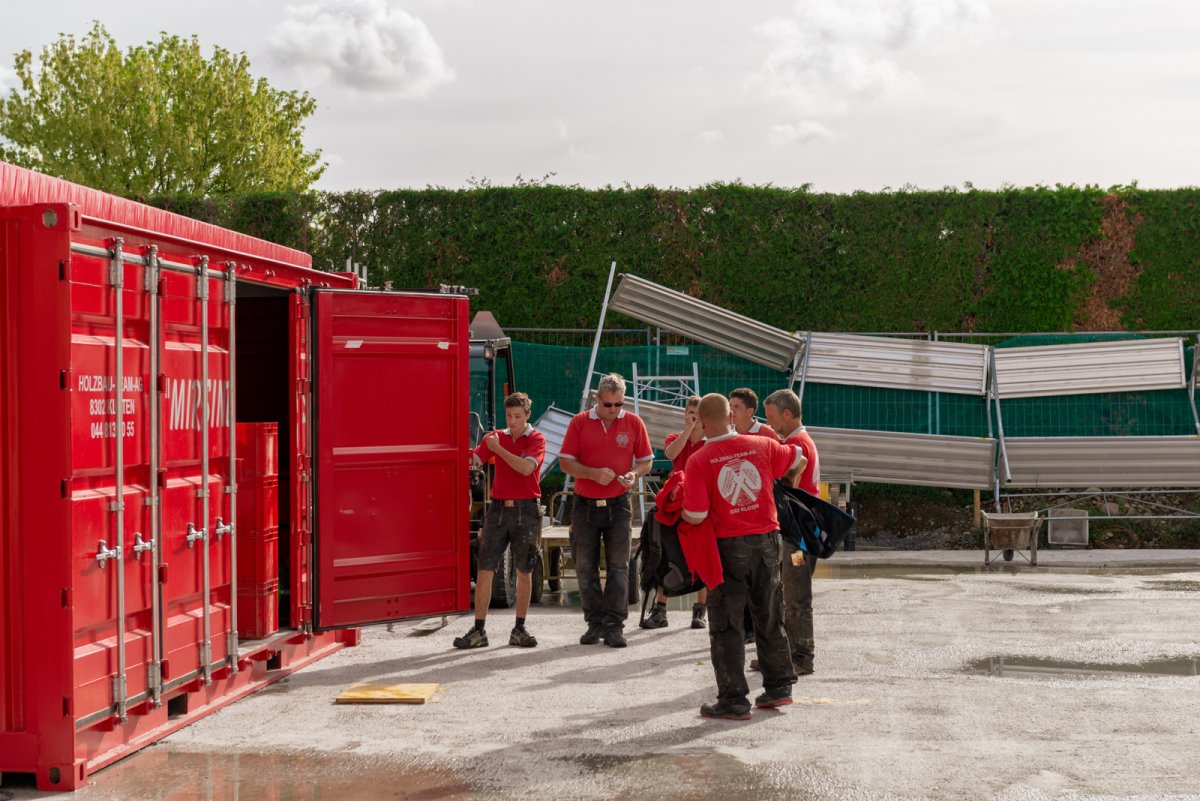

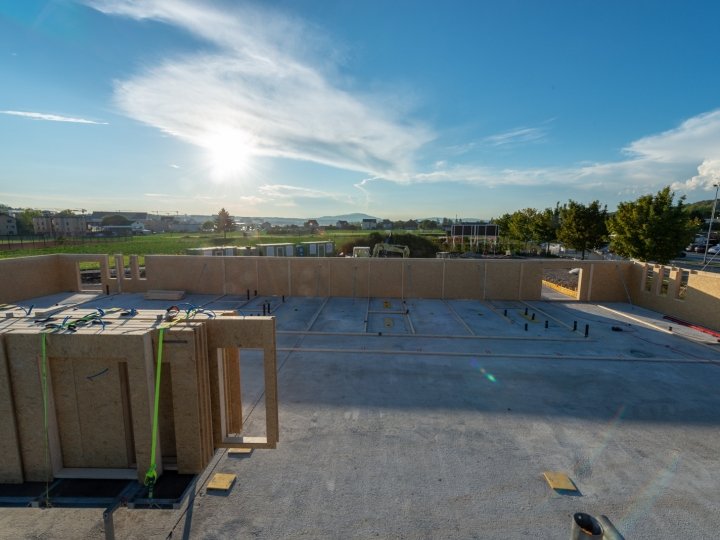

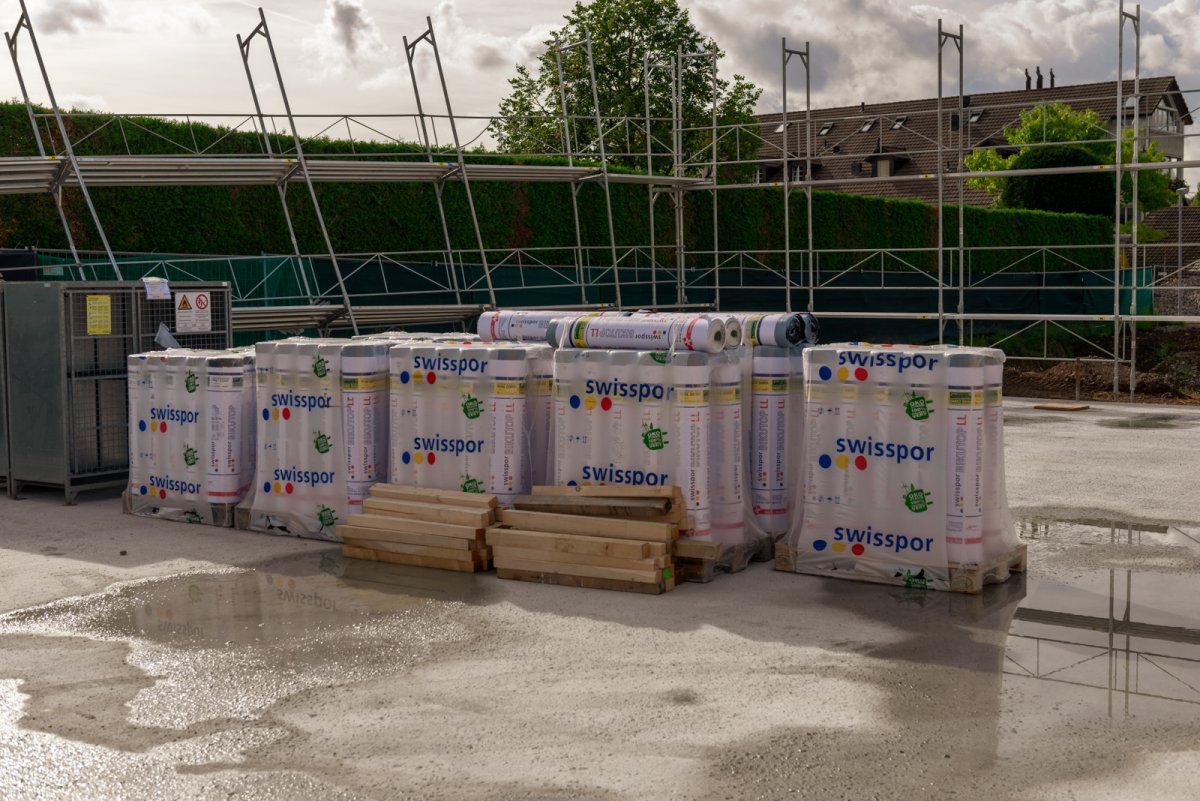

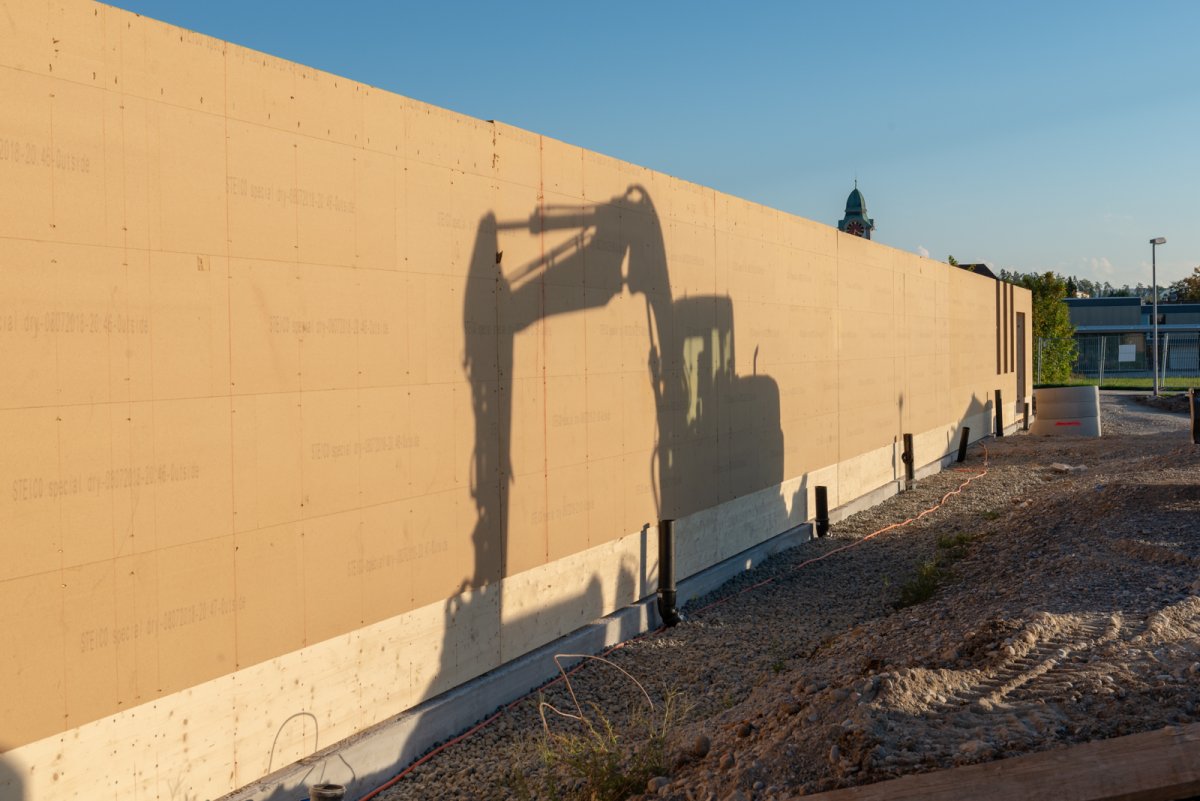

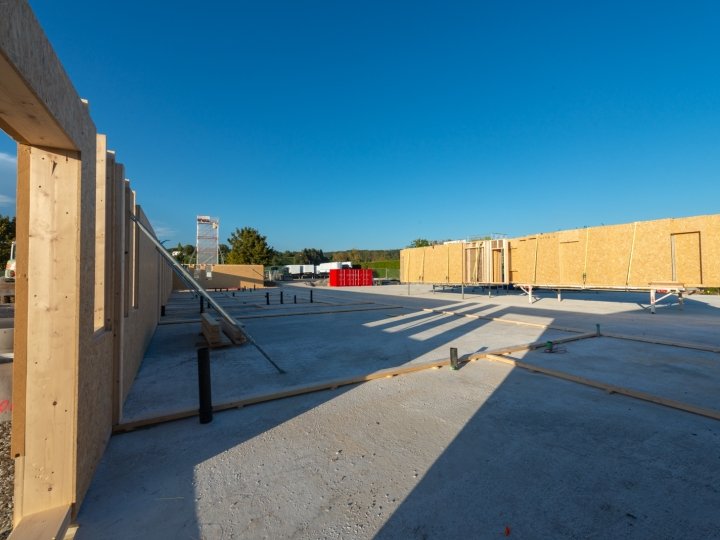

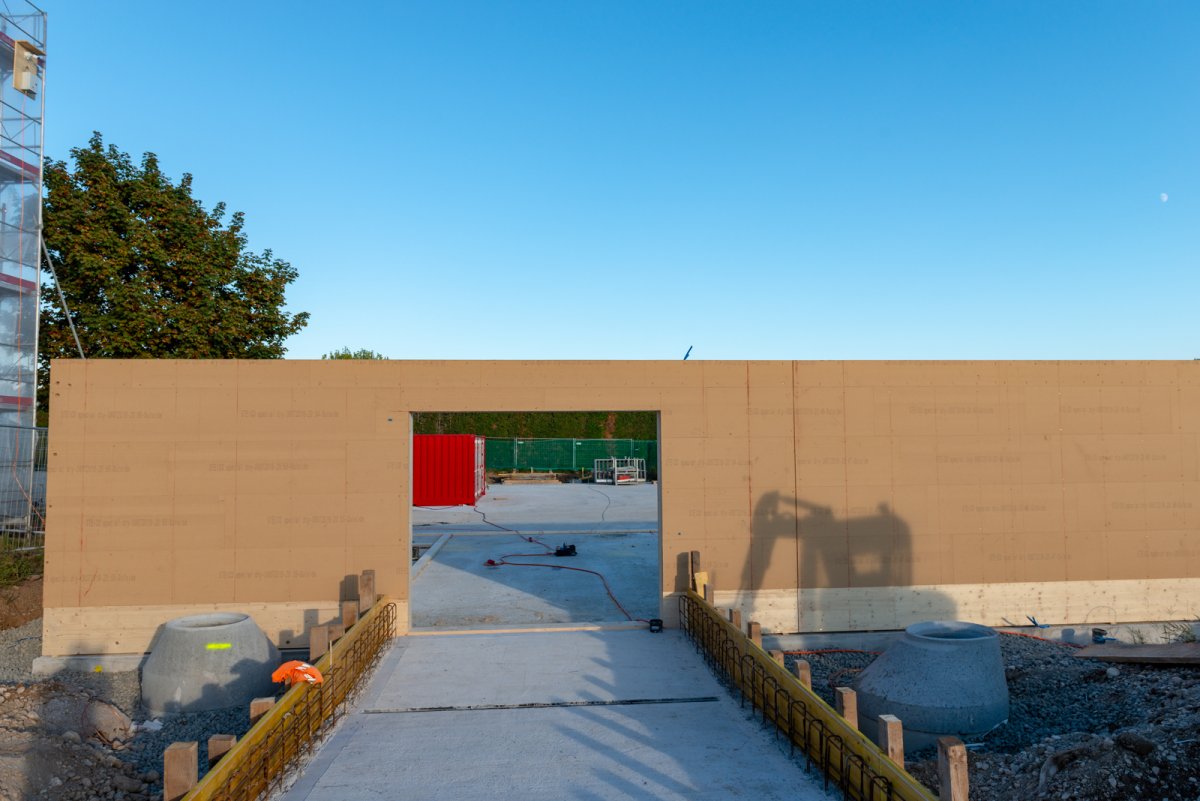

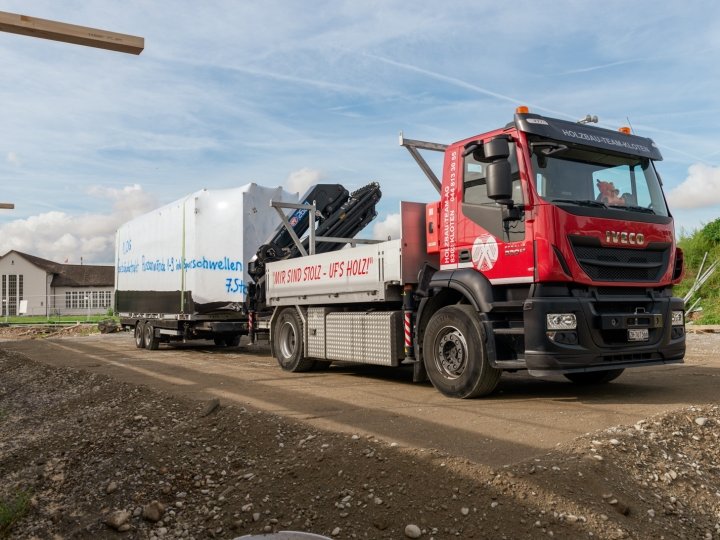

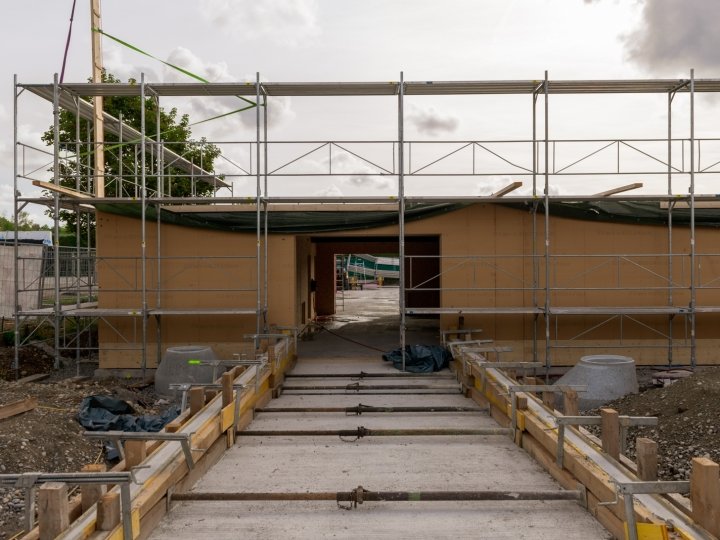

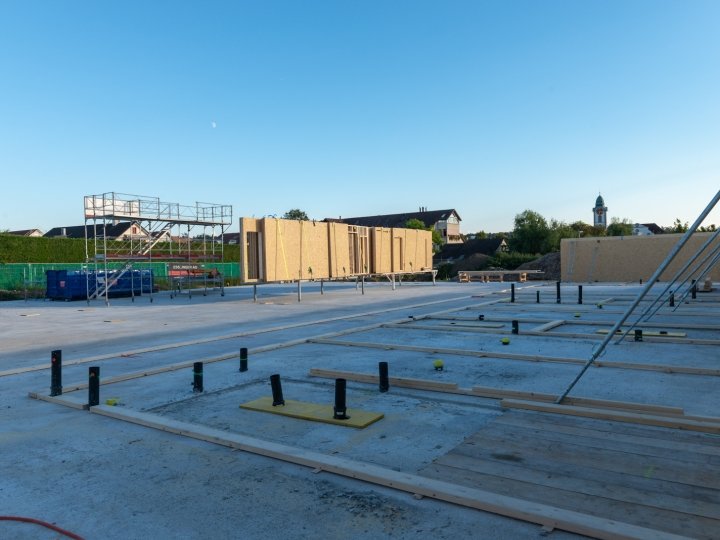

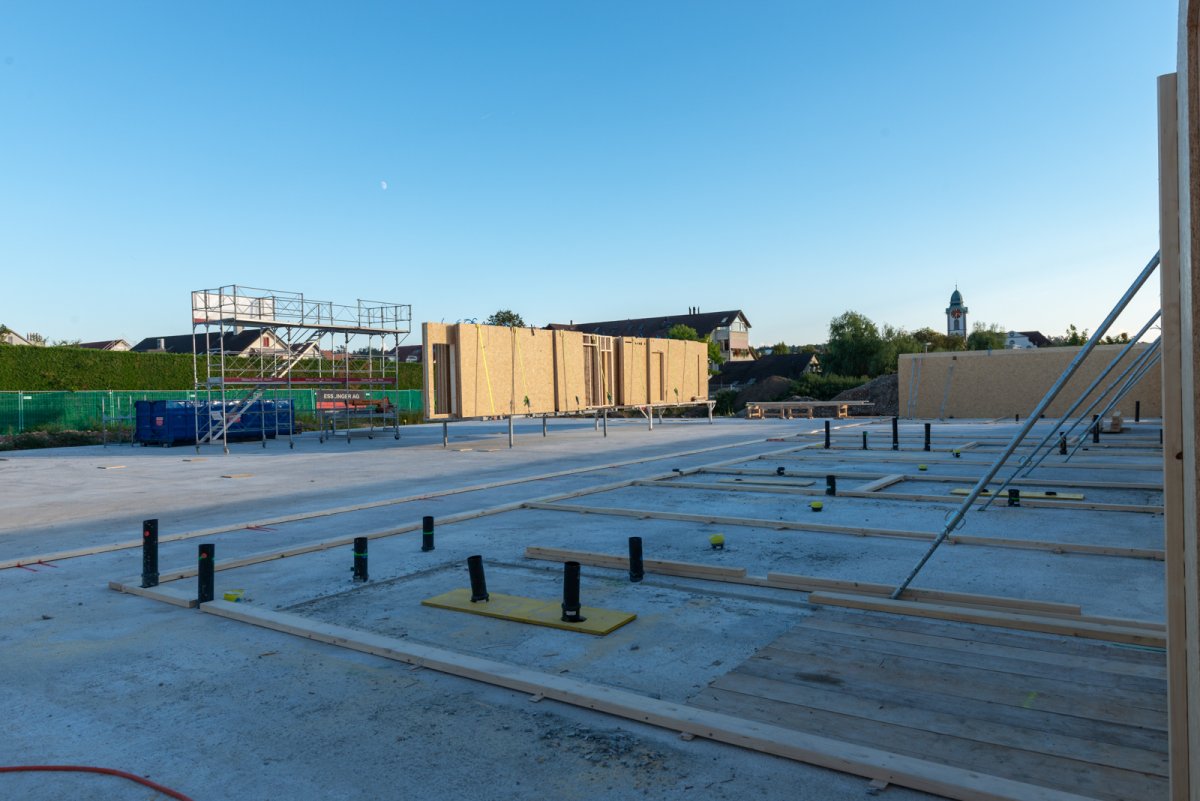

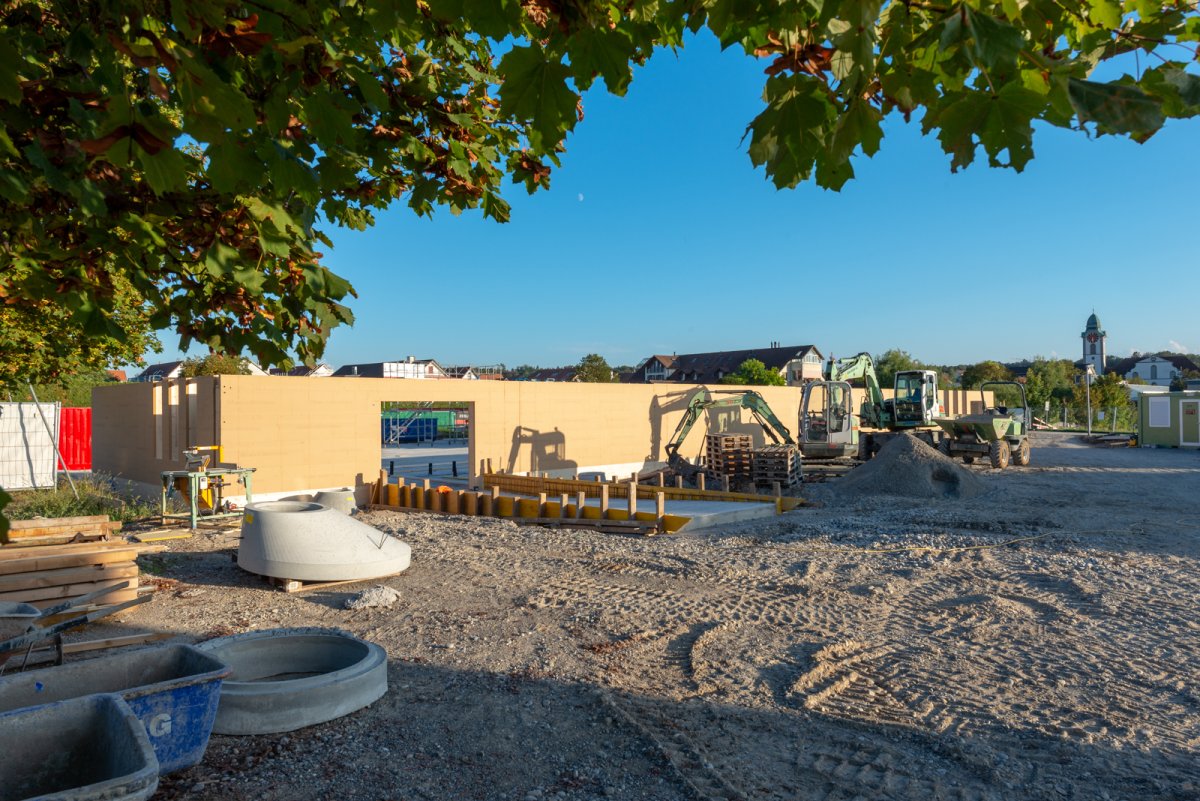

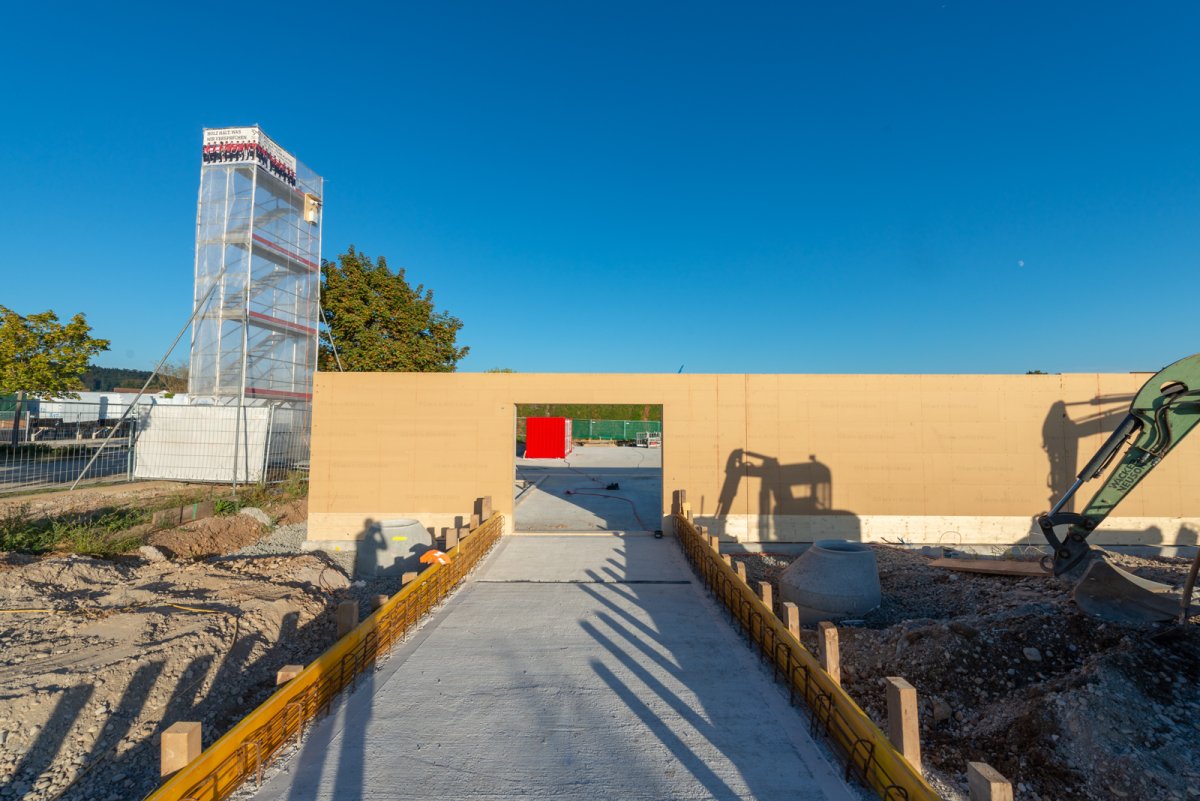

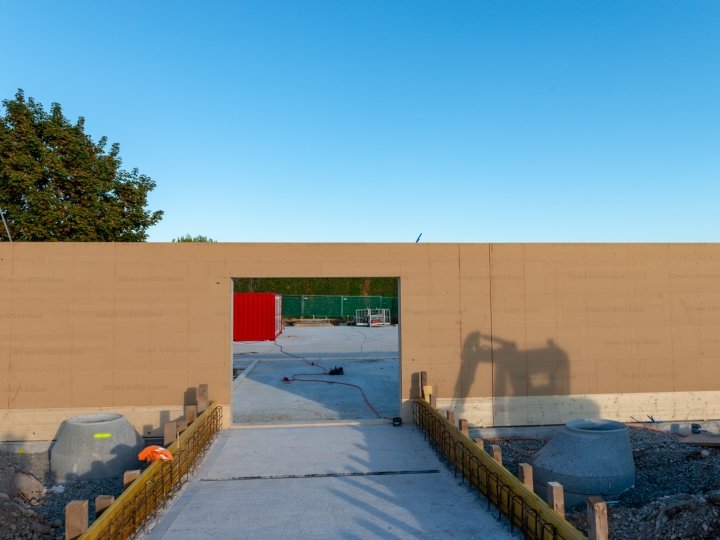

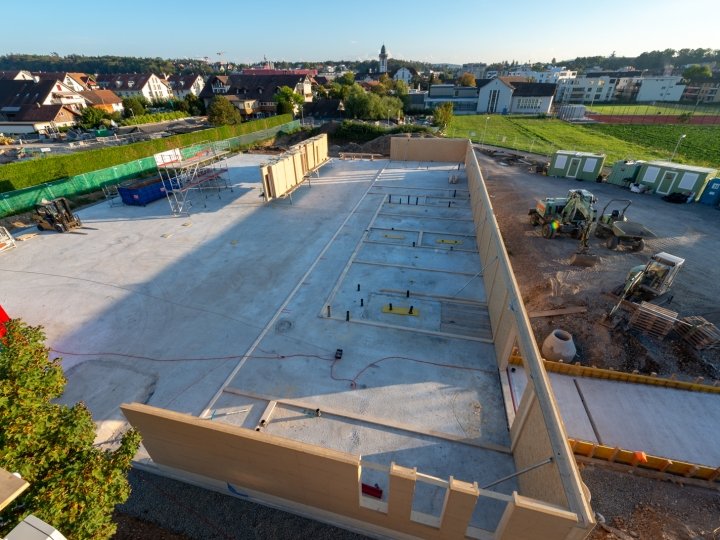

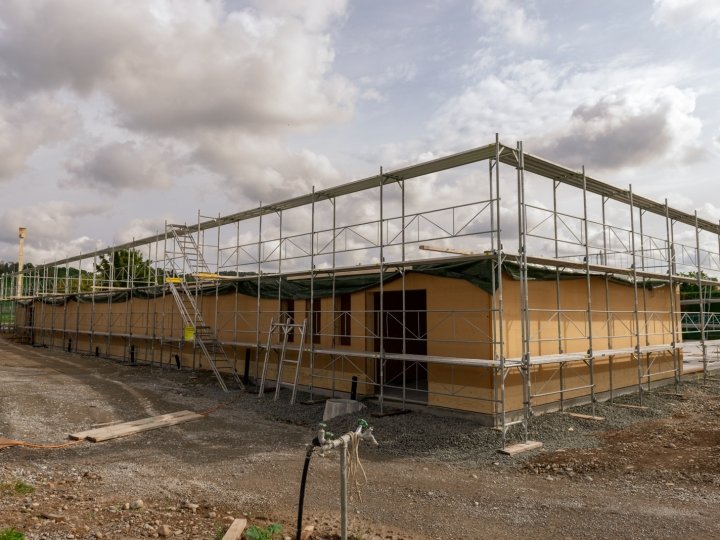

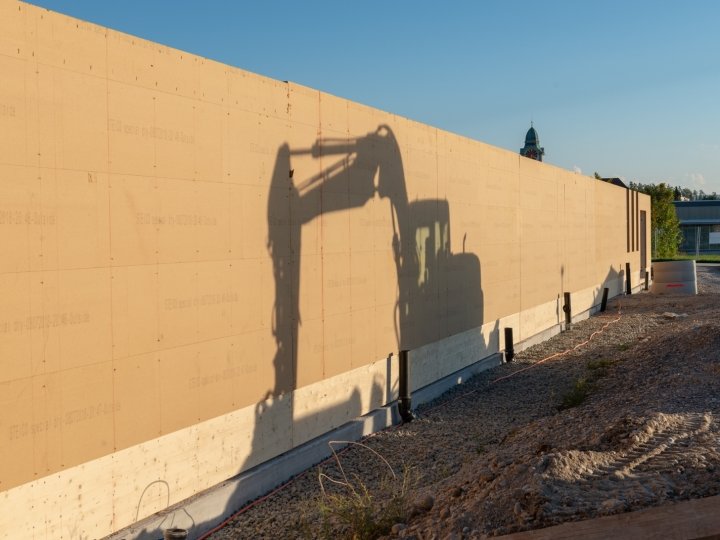

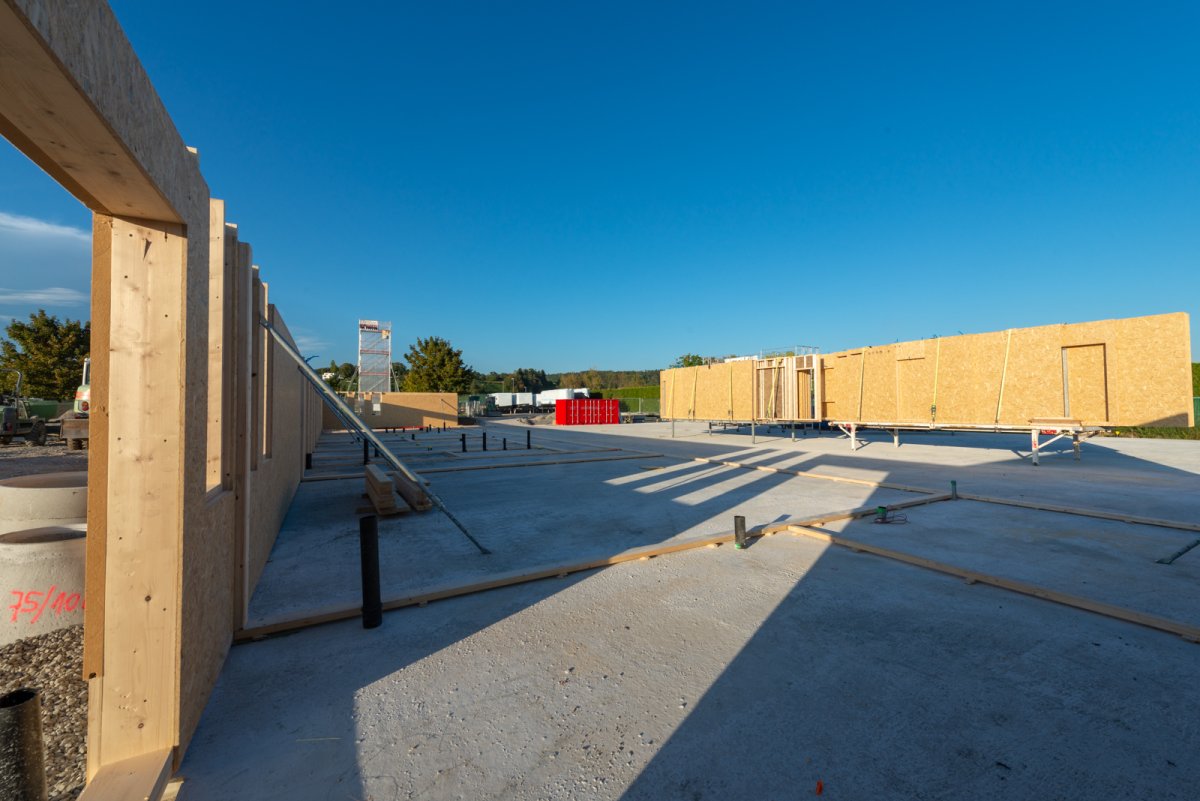

18.09.2018
Frischknecht Holzbau

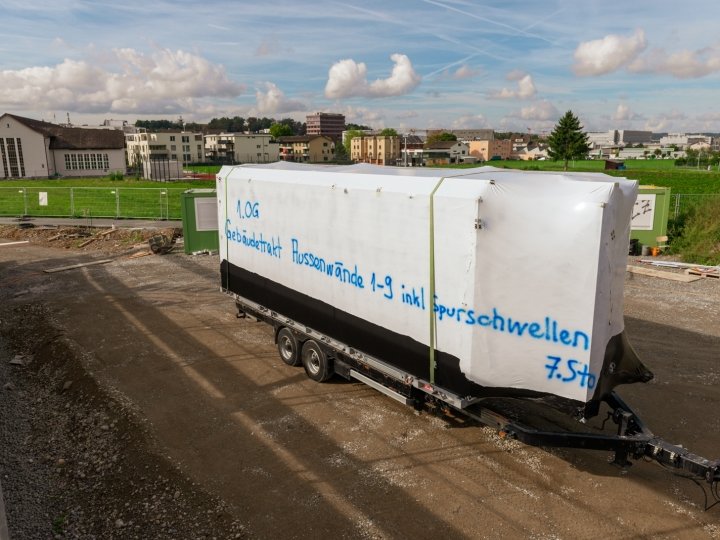

22.09.2018

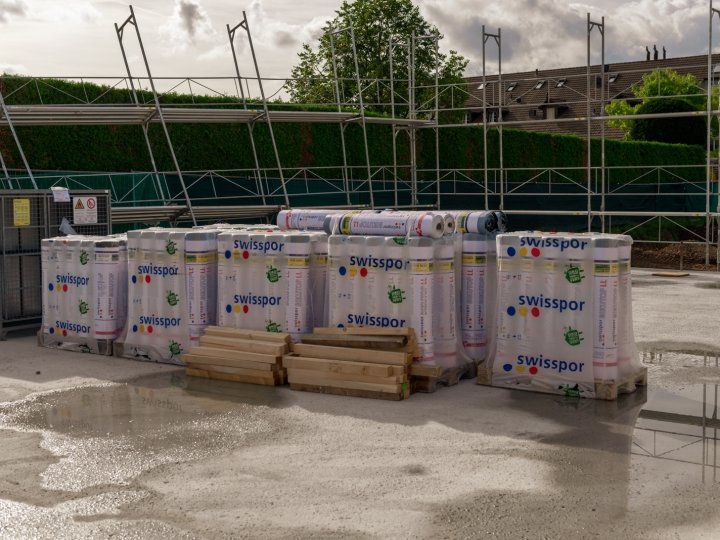

Frischknecht Holzbau

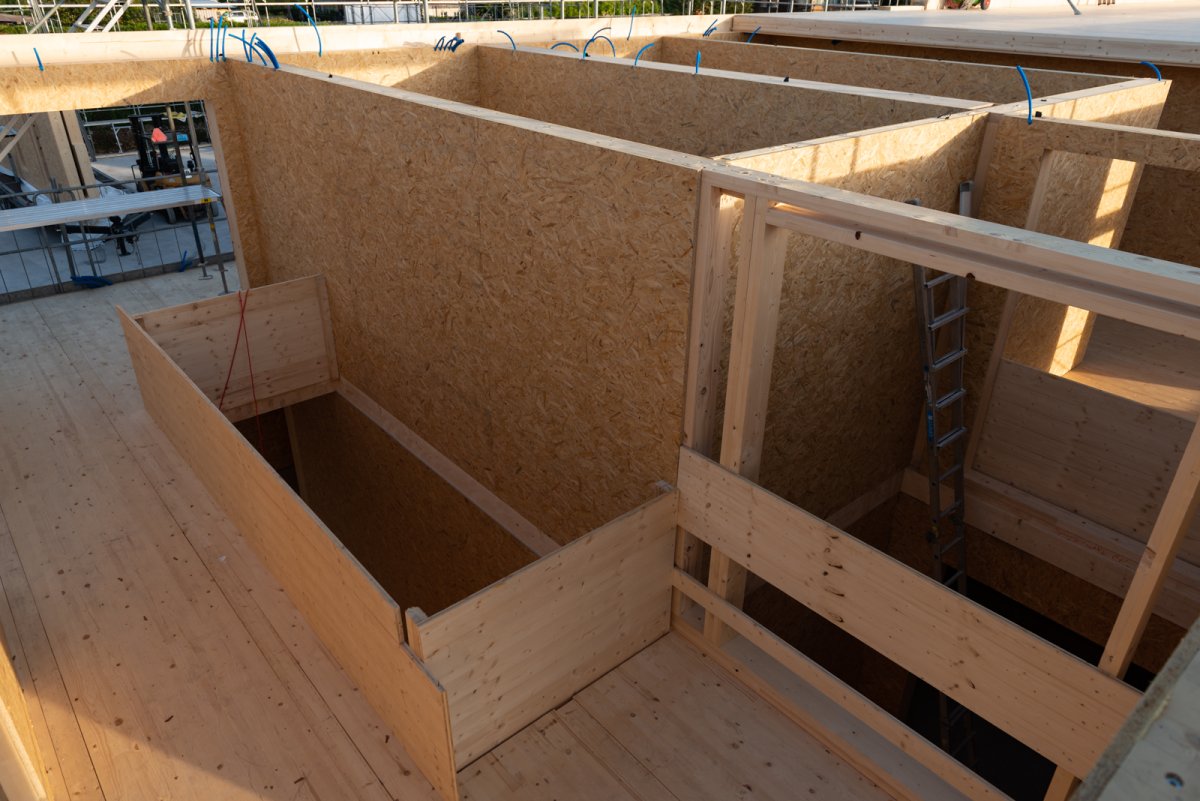

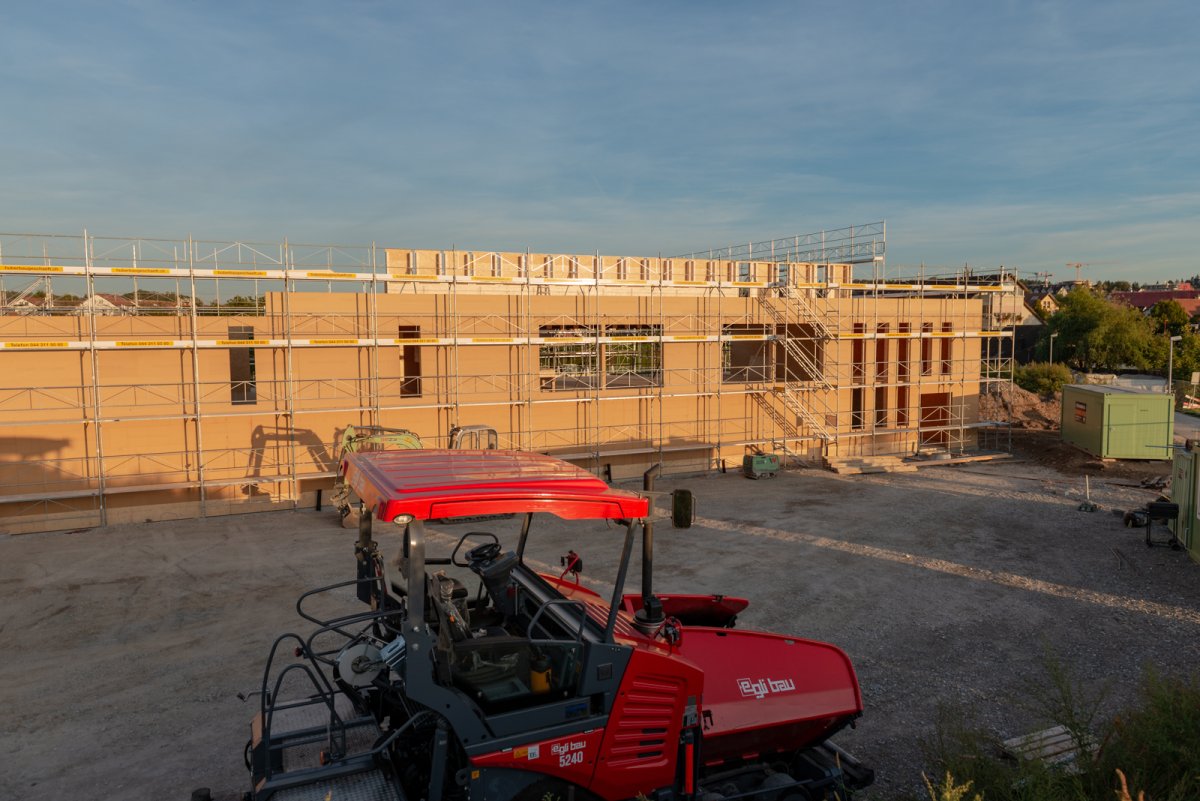

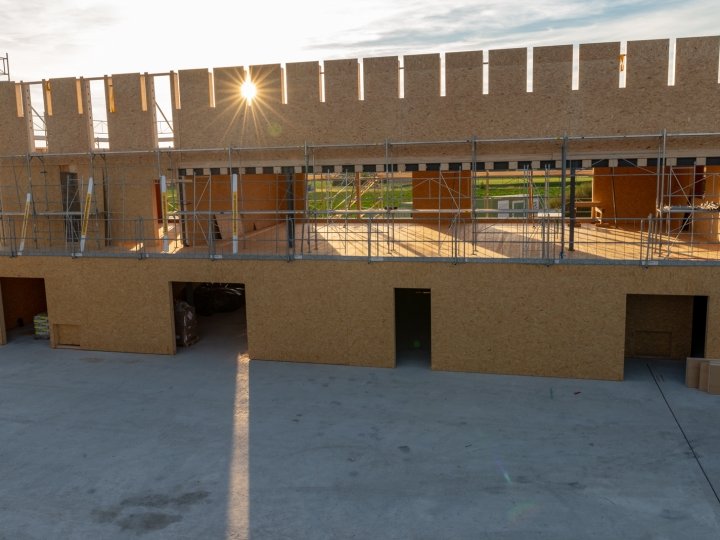

26.09.2018

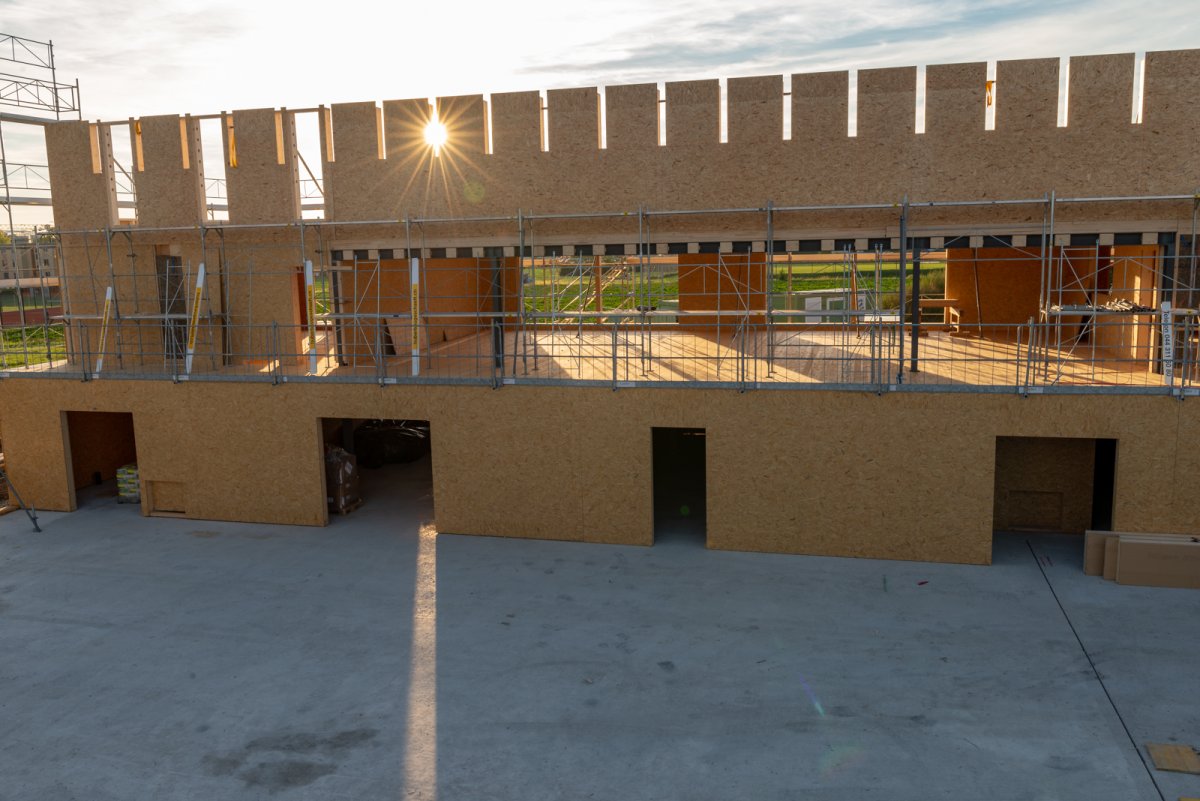

Frischknecht Holzbau

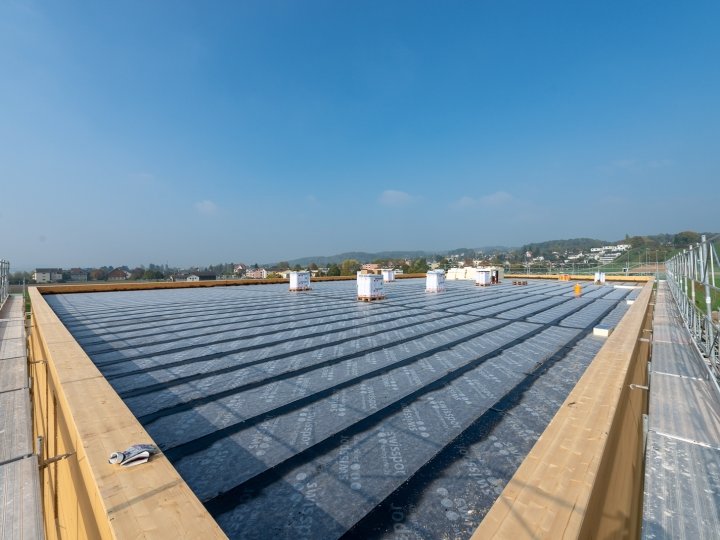

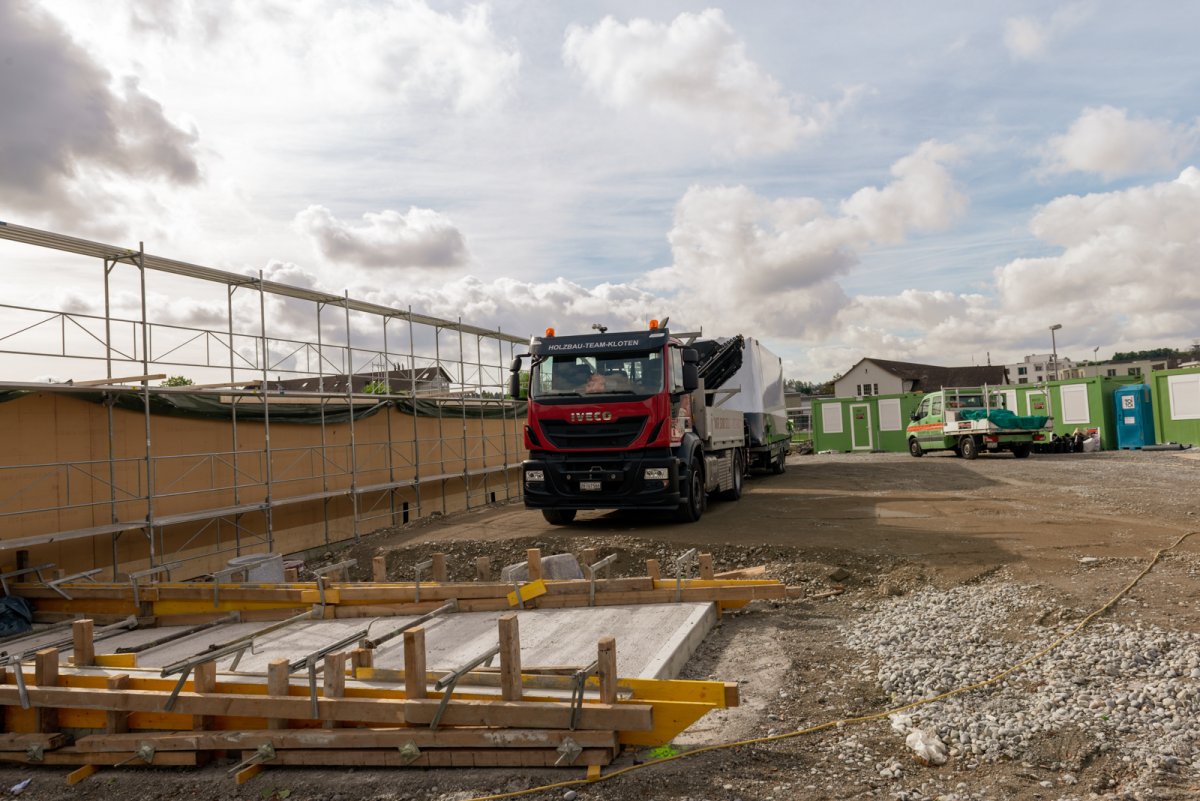

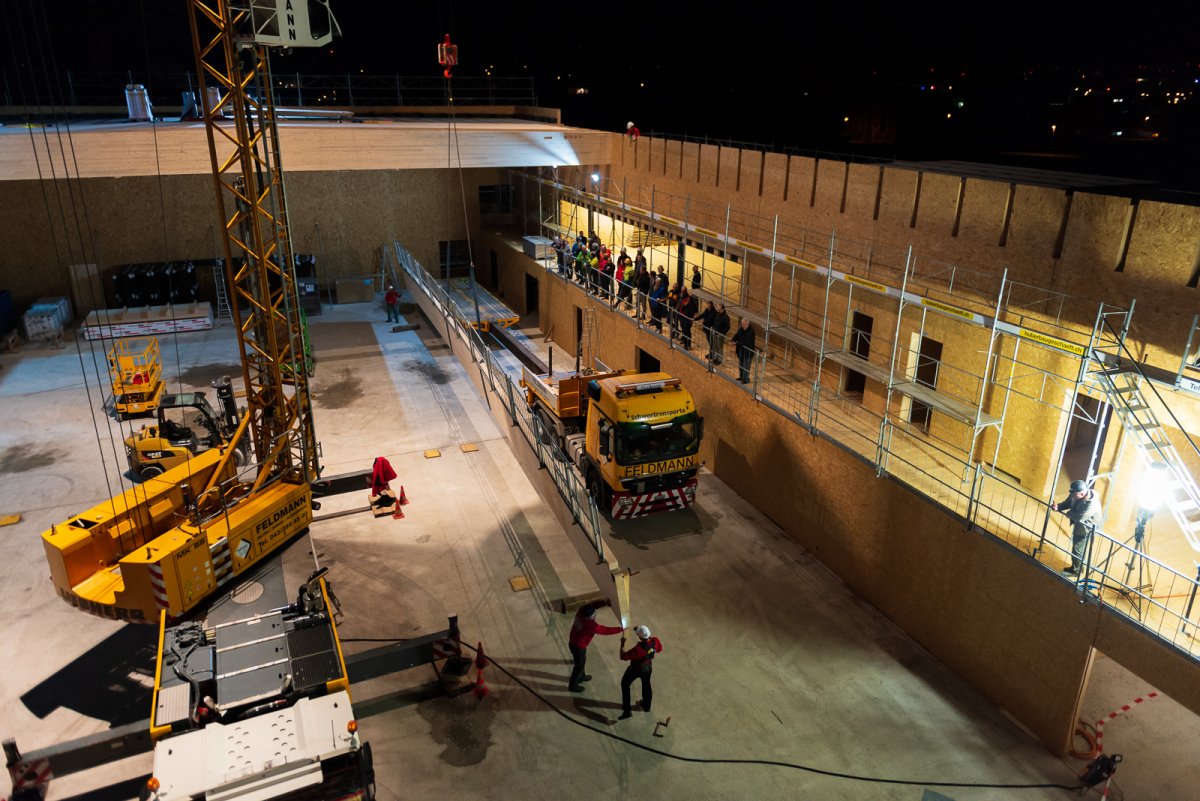

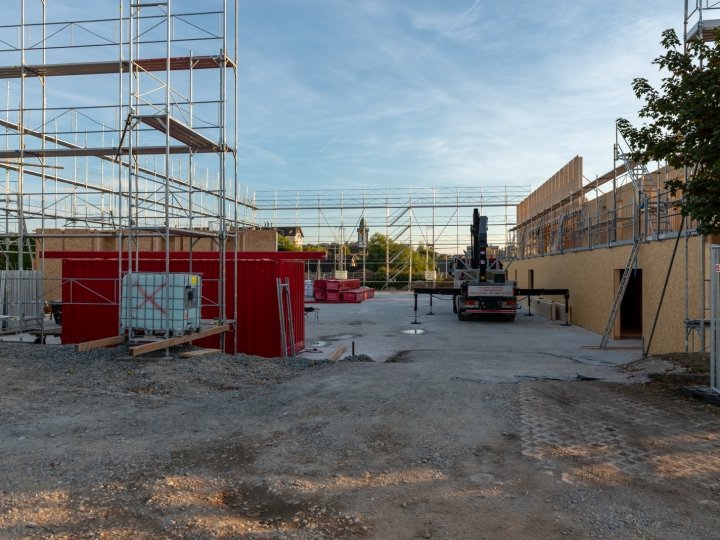

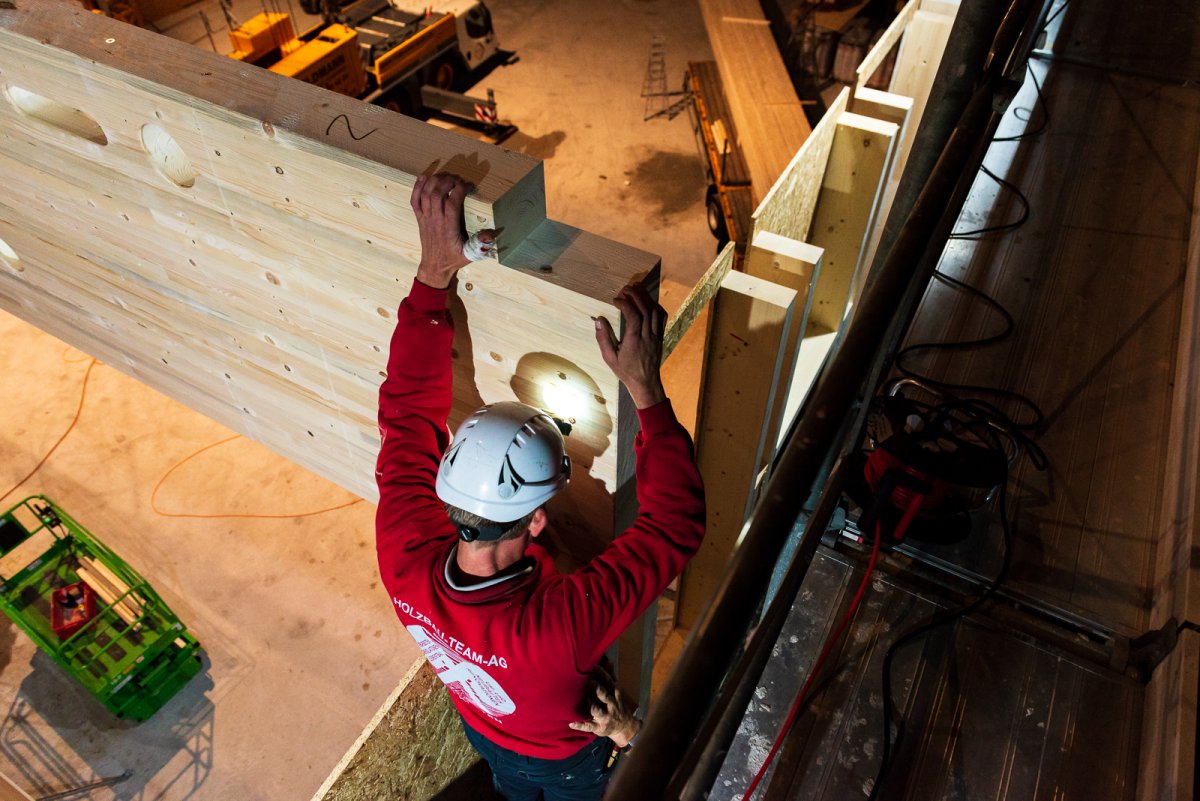

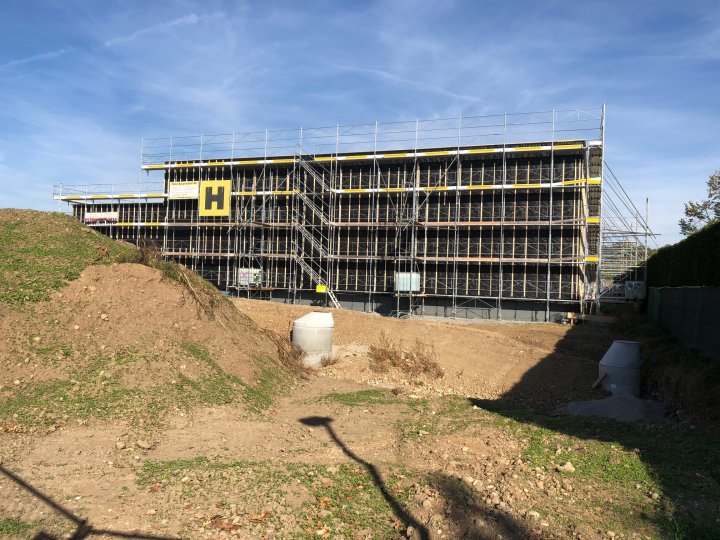

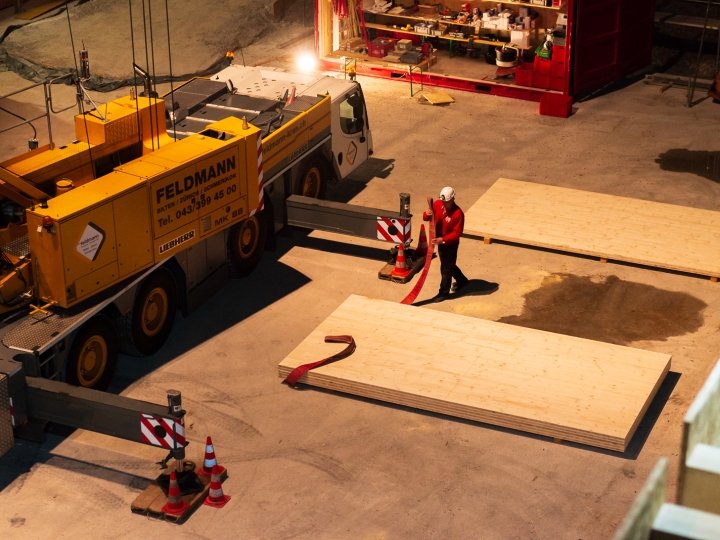

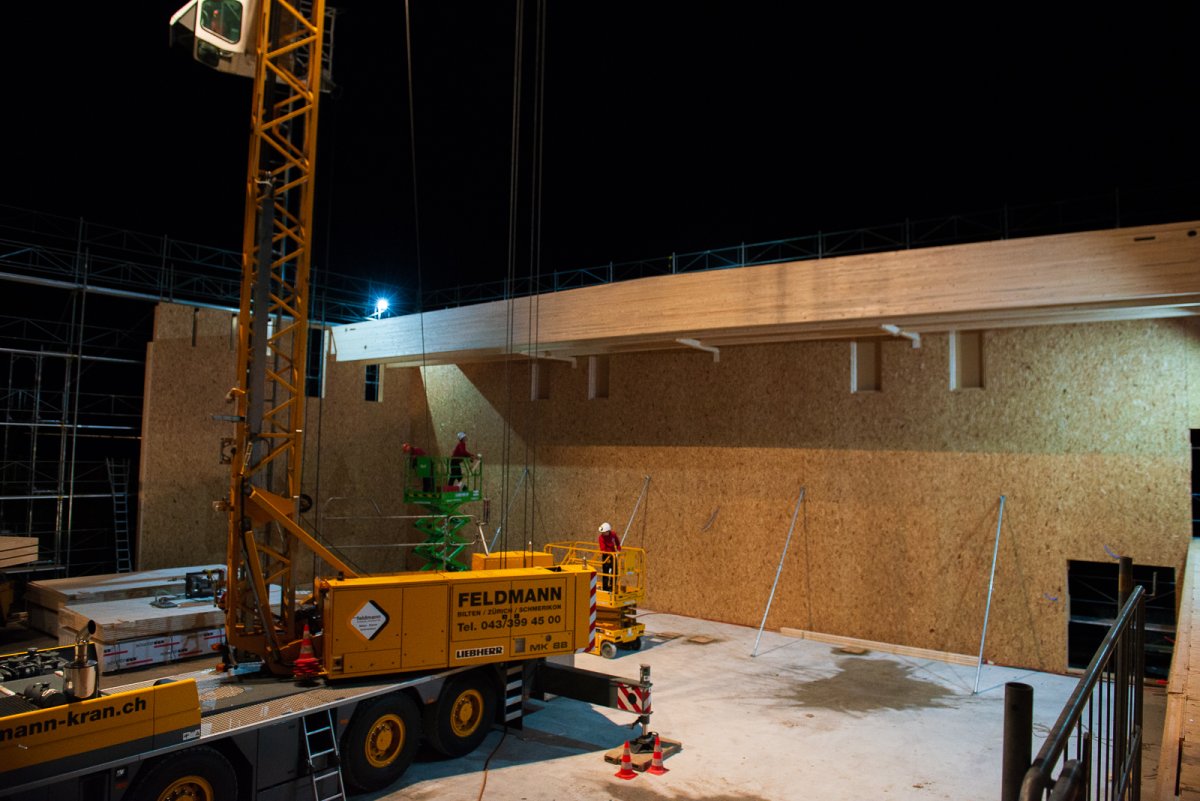

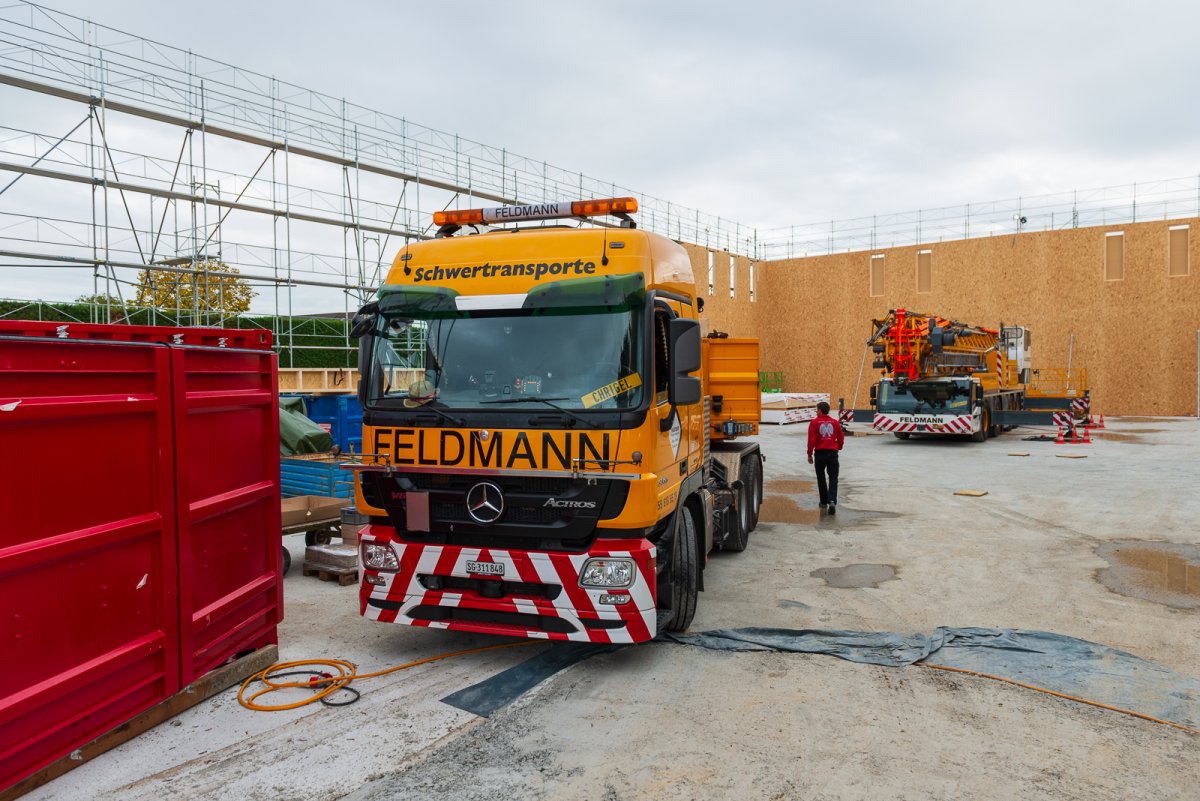

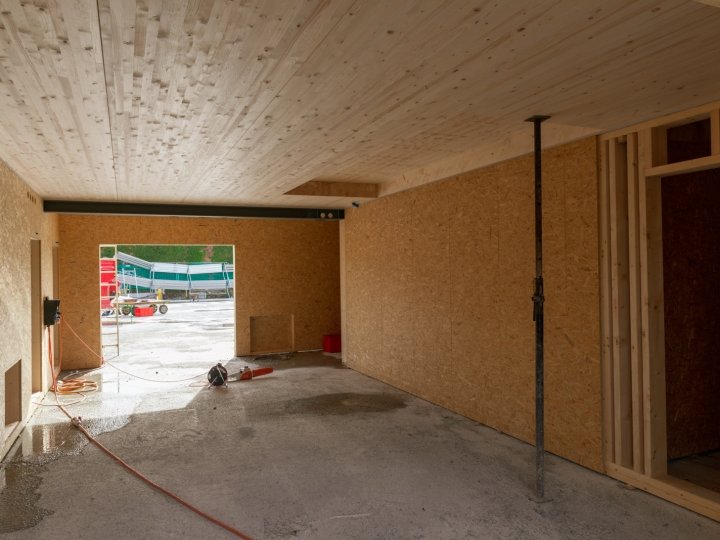

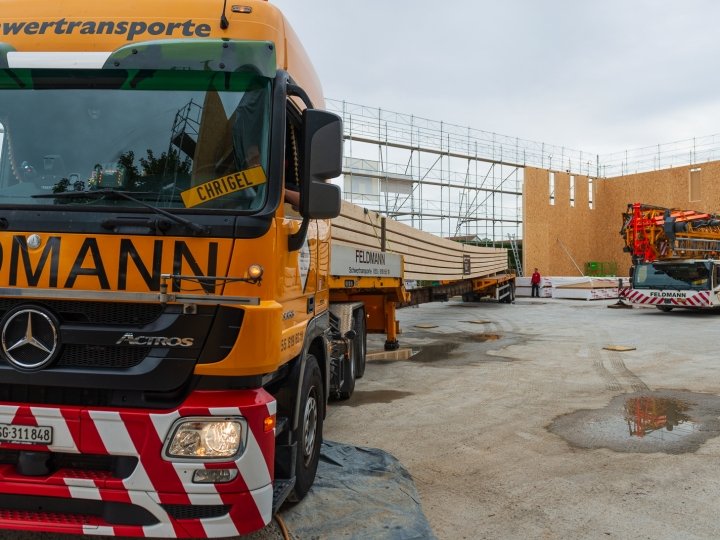

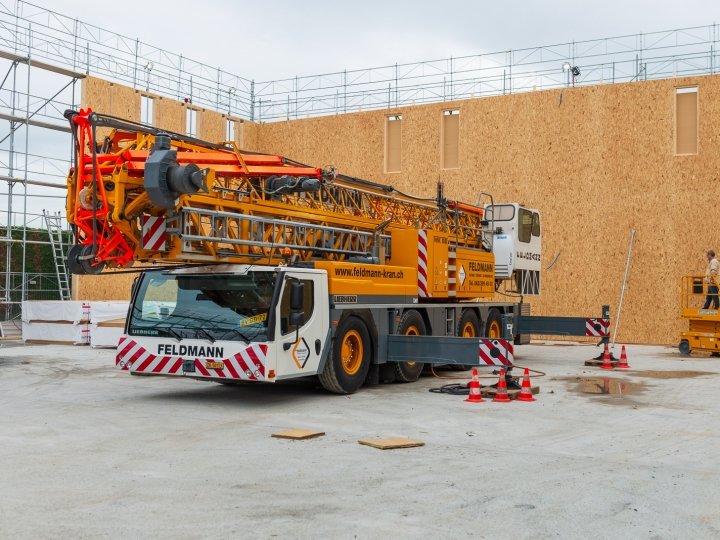

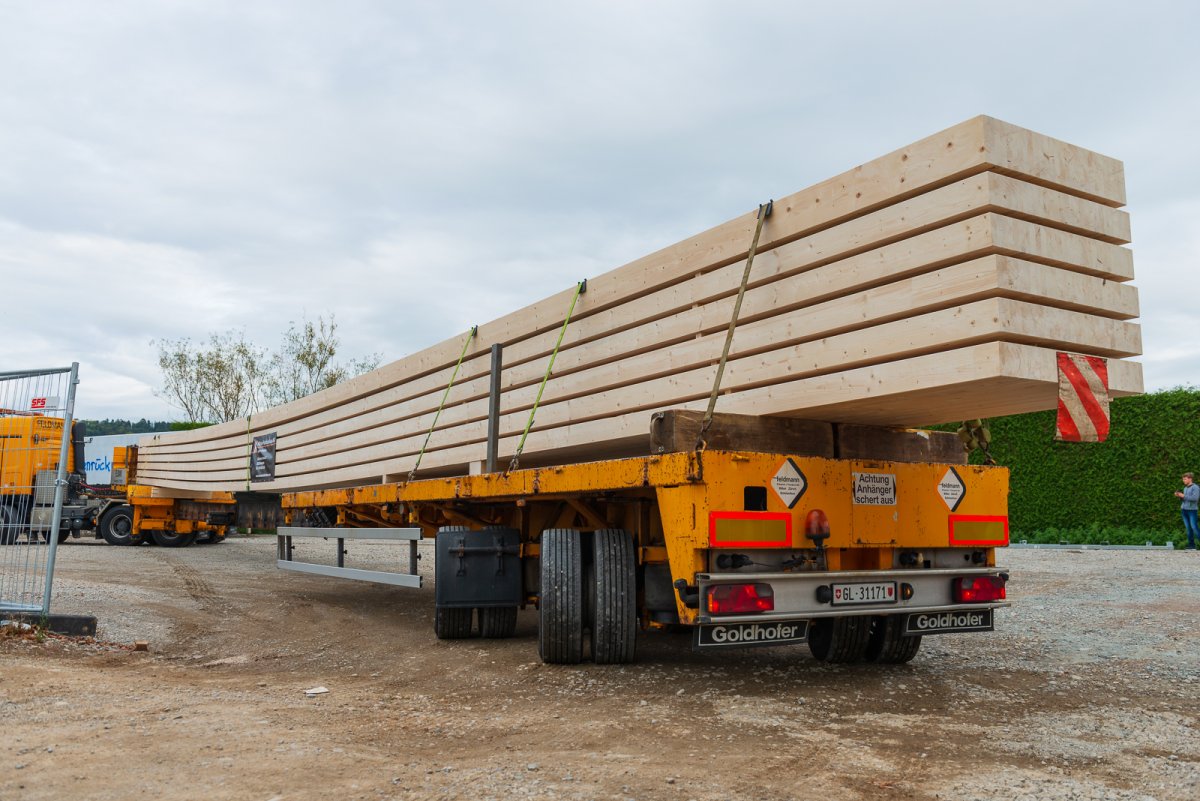

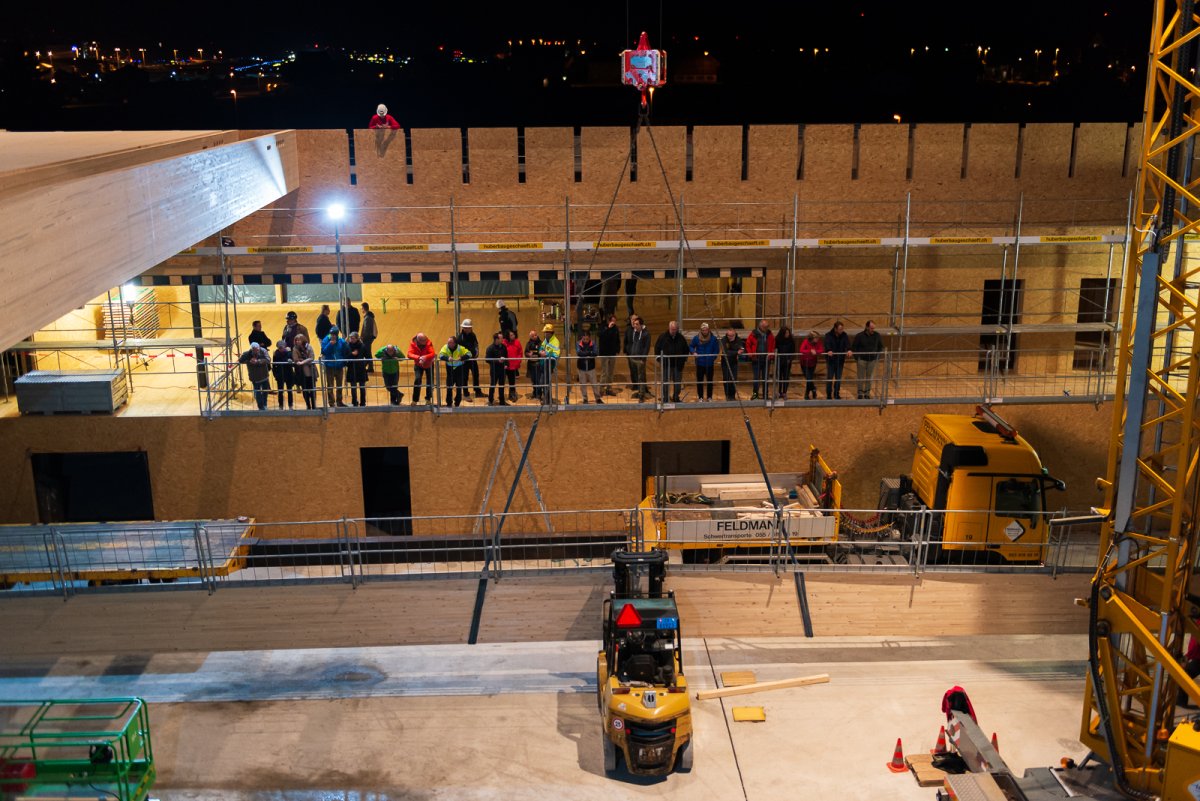

03.10.2018

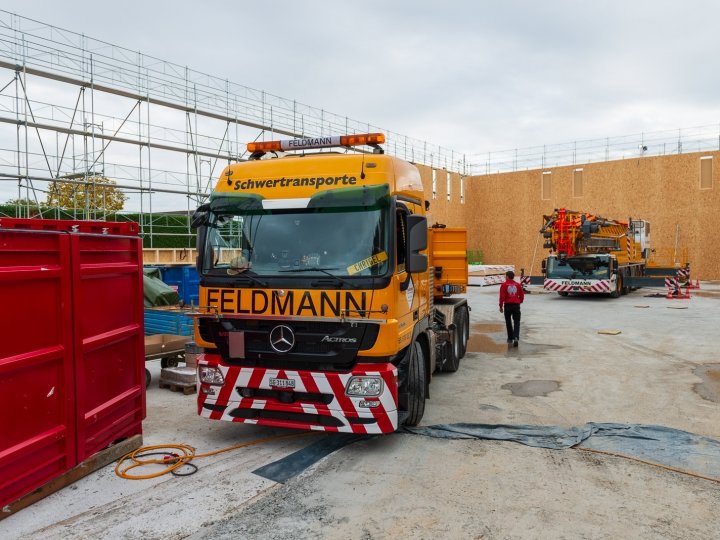

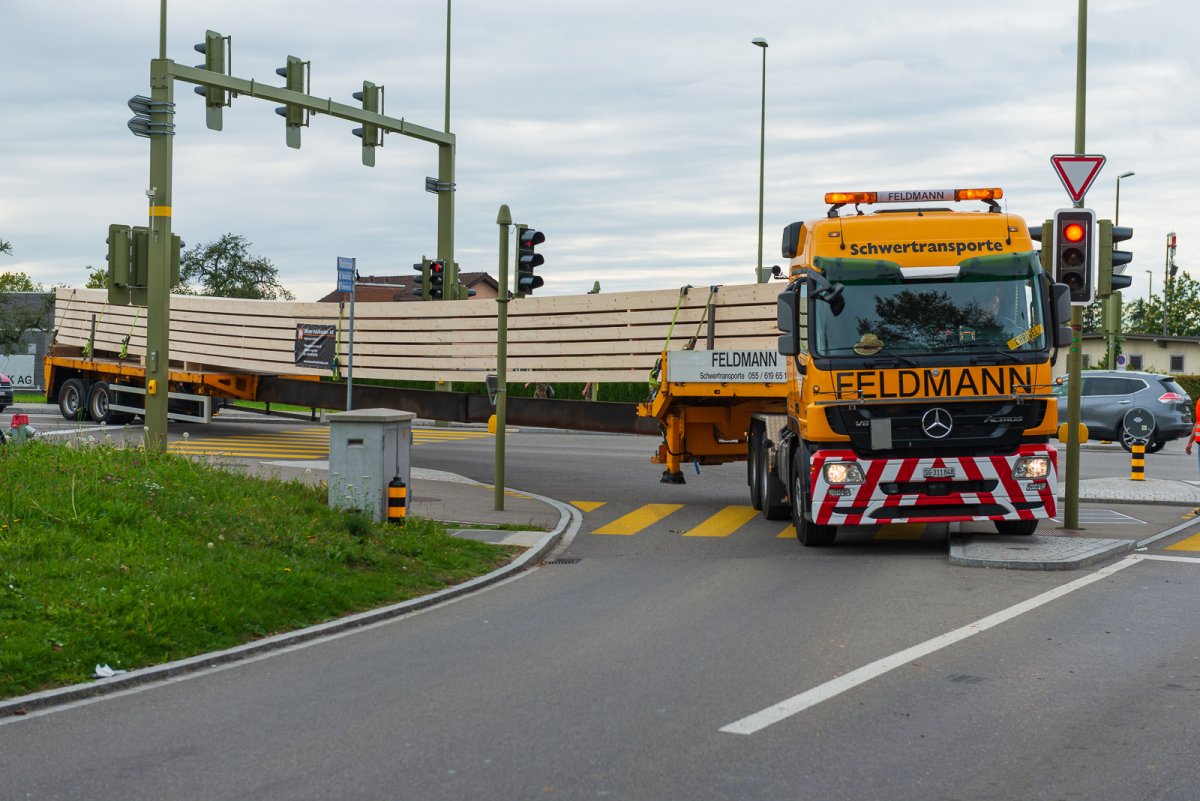

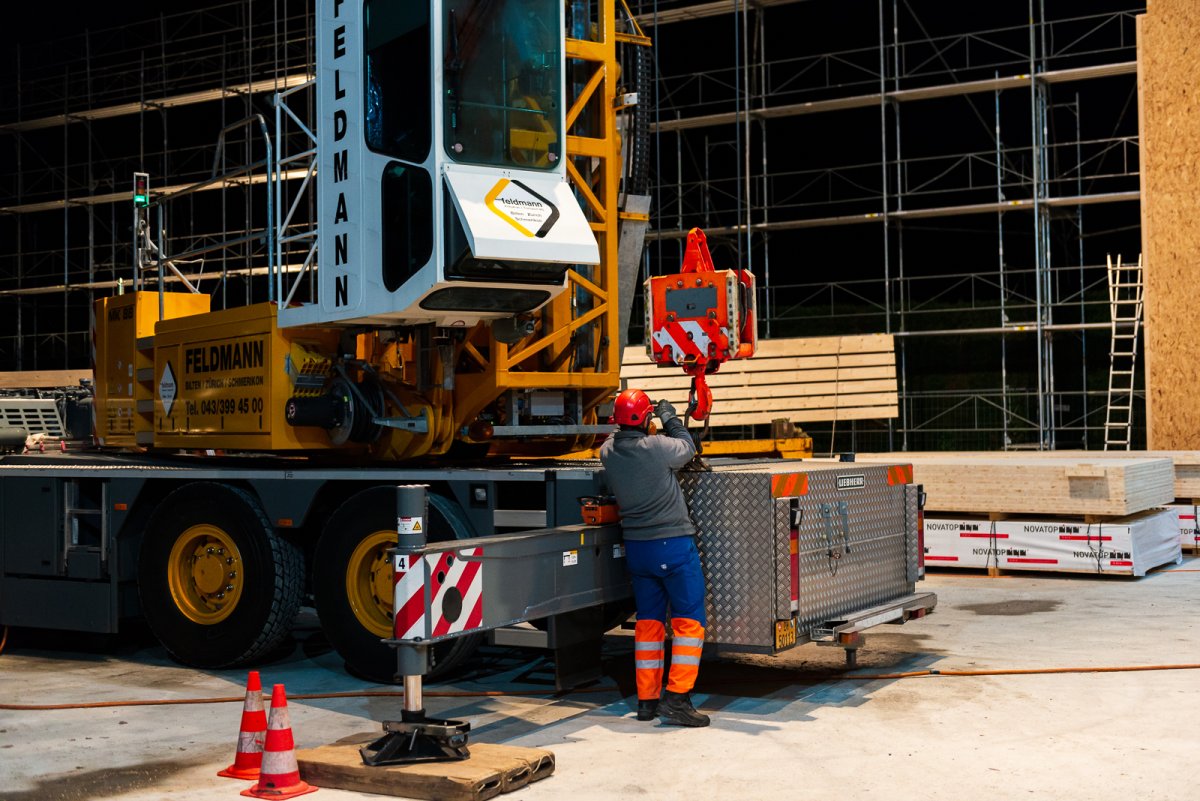

Feldmann Transporte + Kran

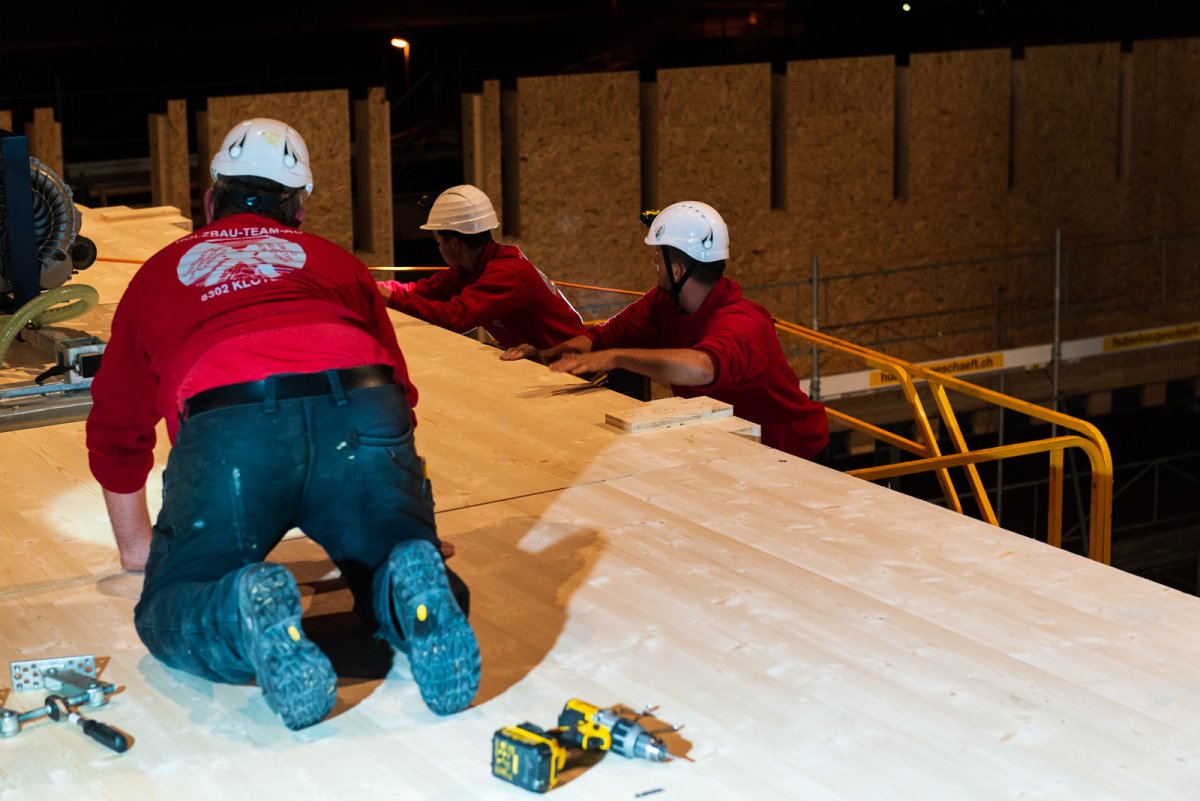

03.10.2018

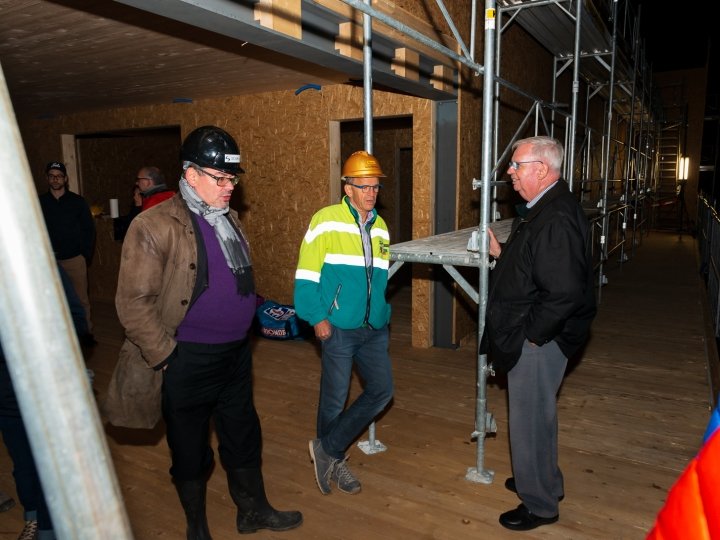

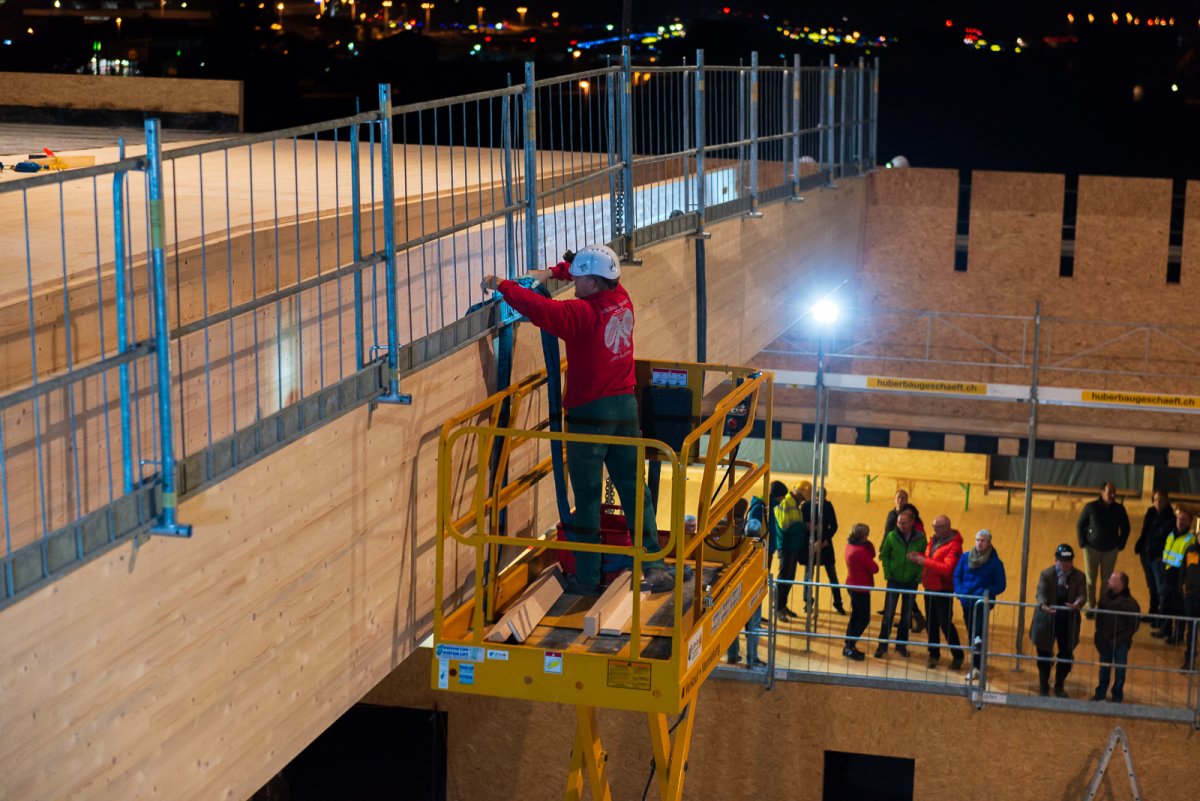

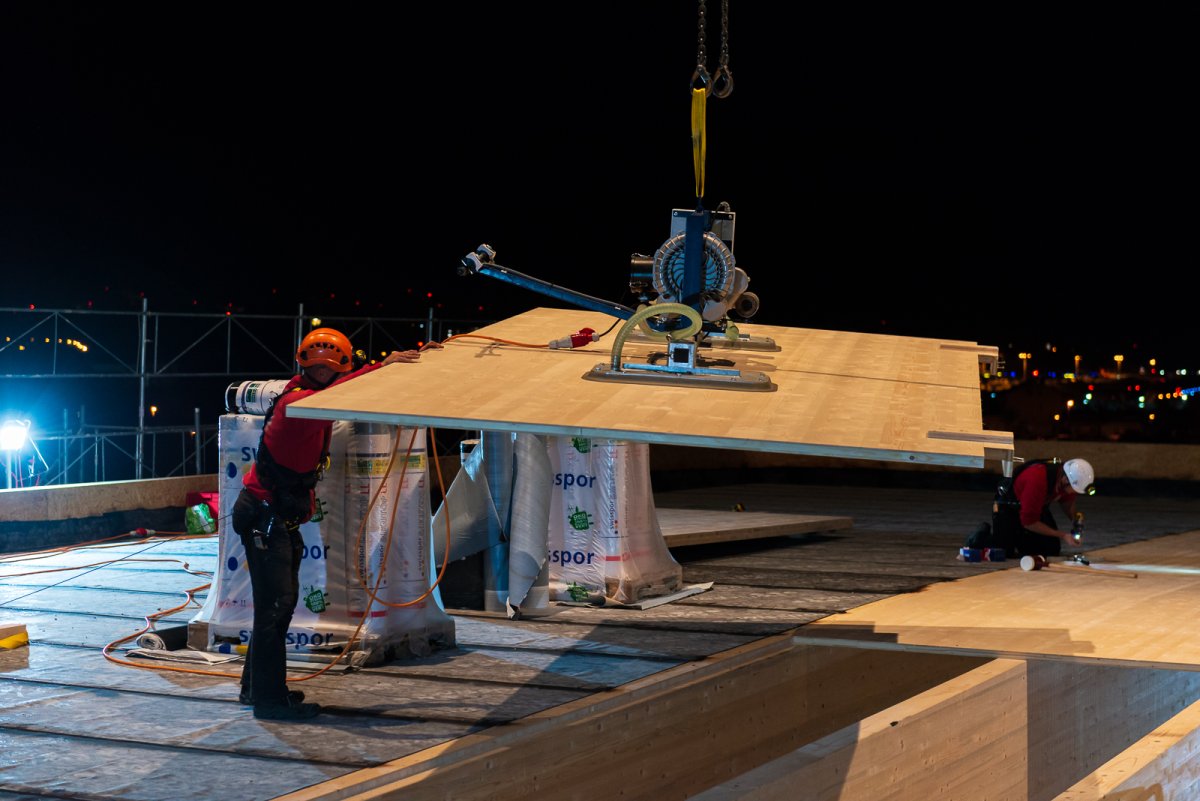

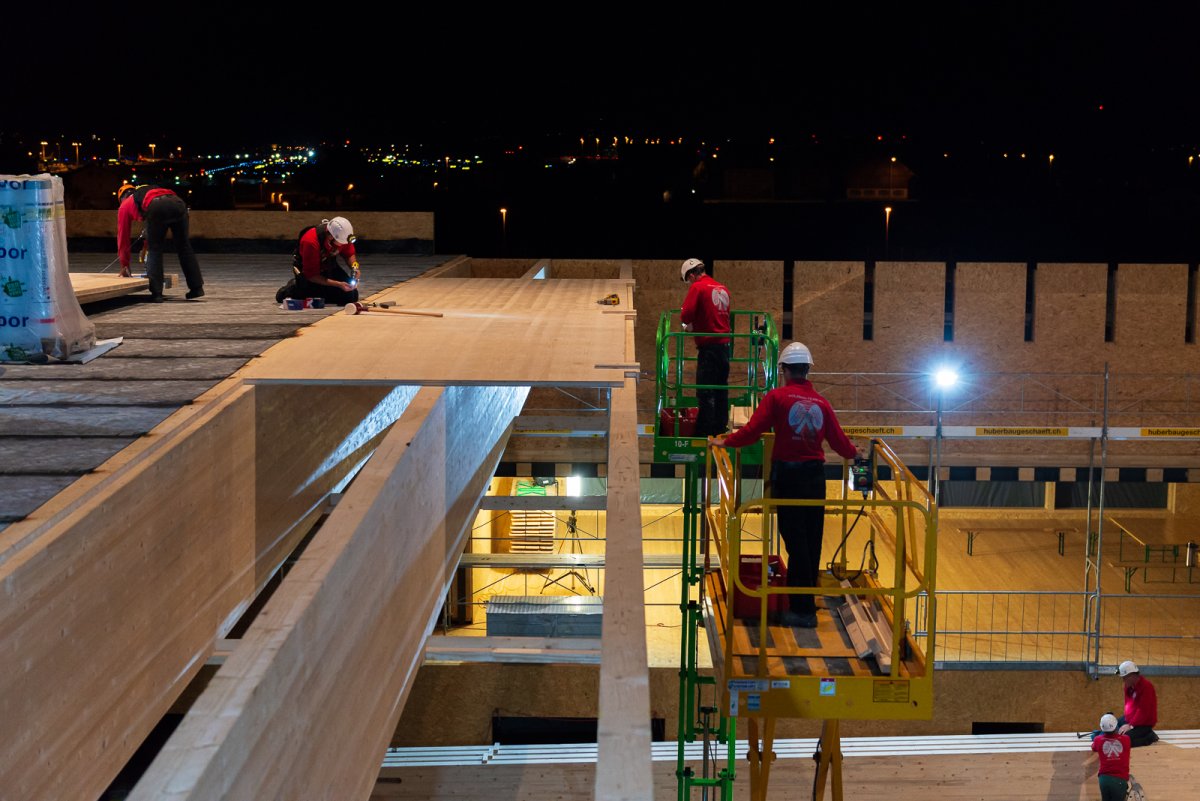

Frischknecht Holzbau

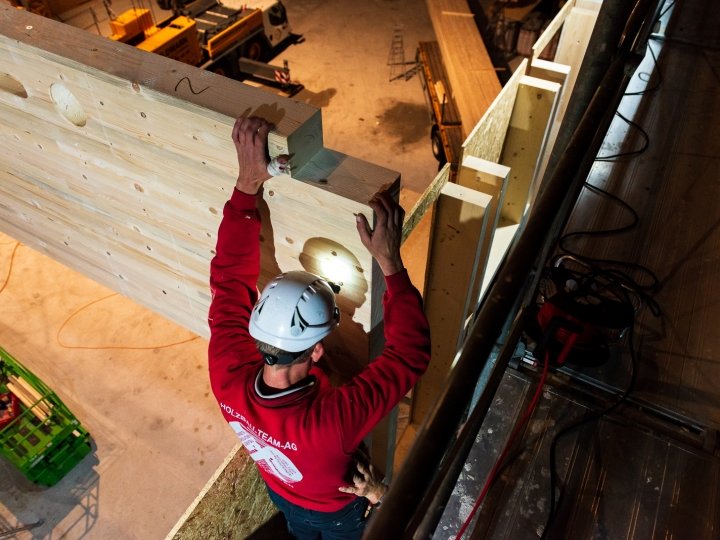

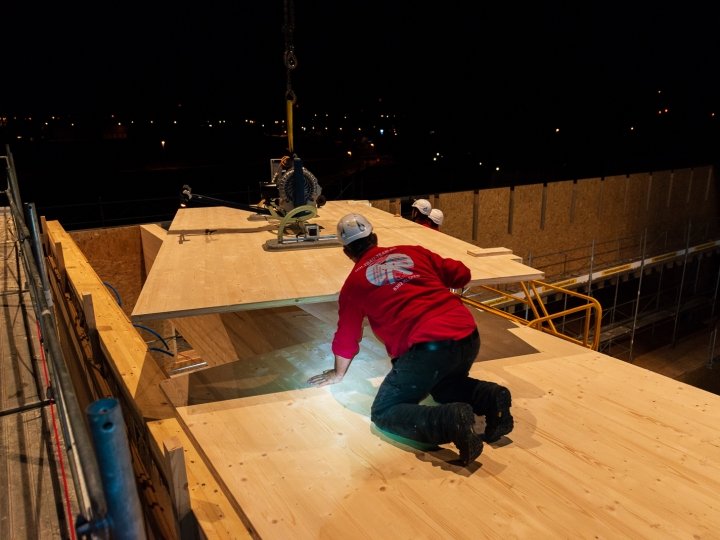

04.10.2018

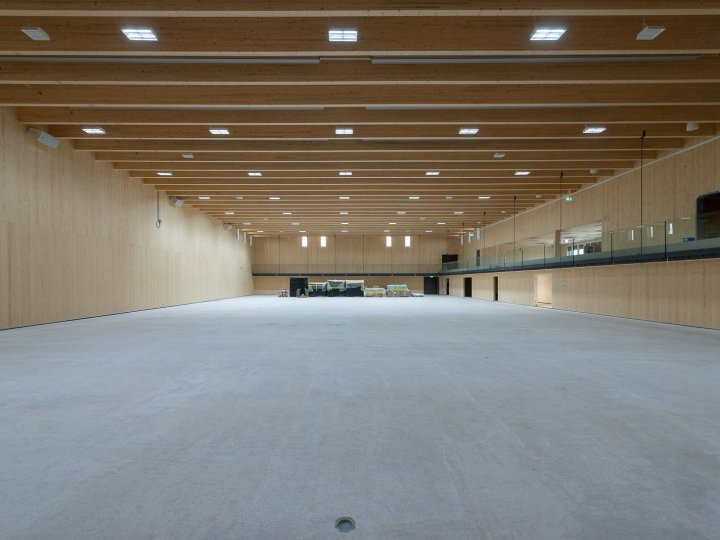

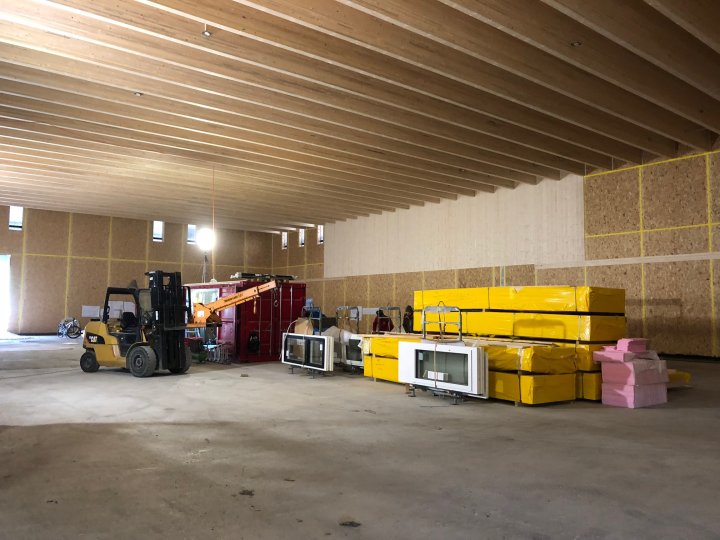

Innenausbau

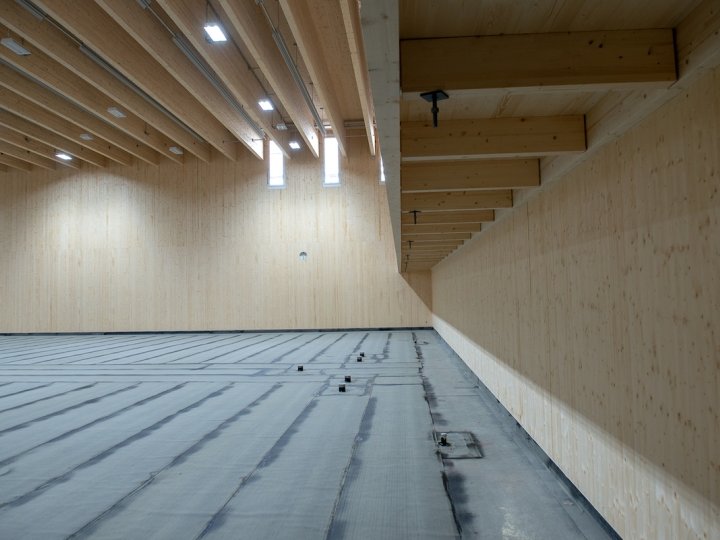

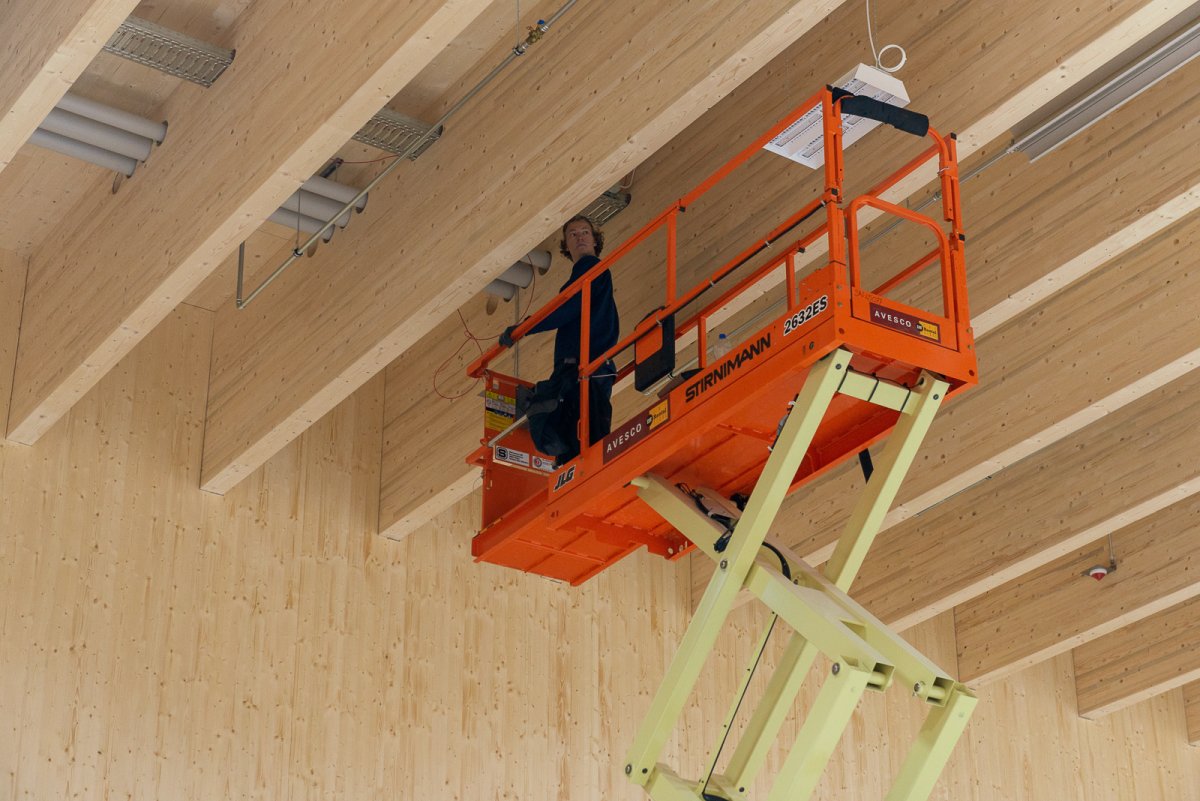

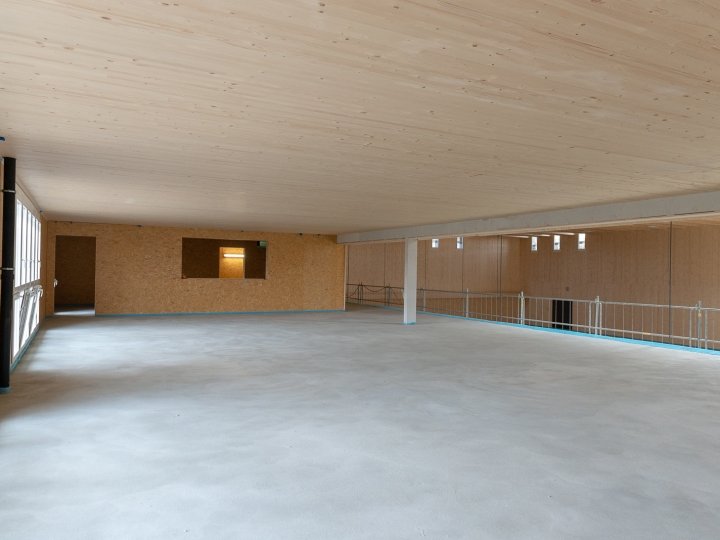

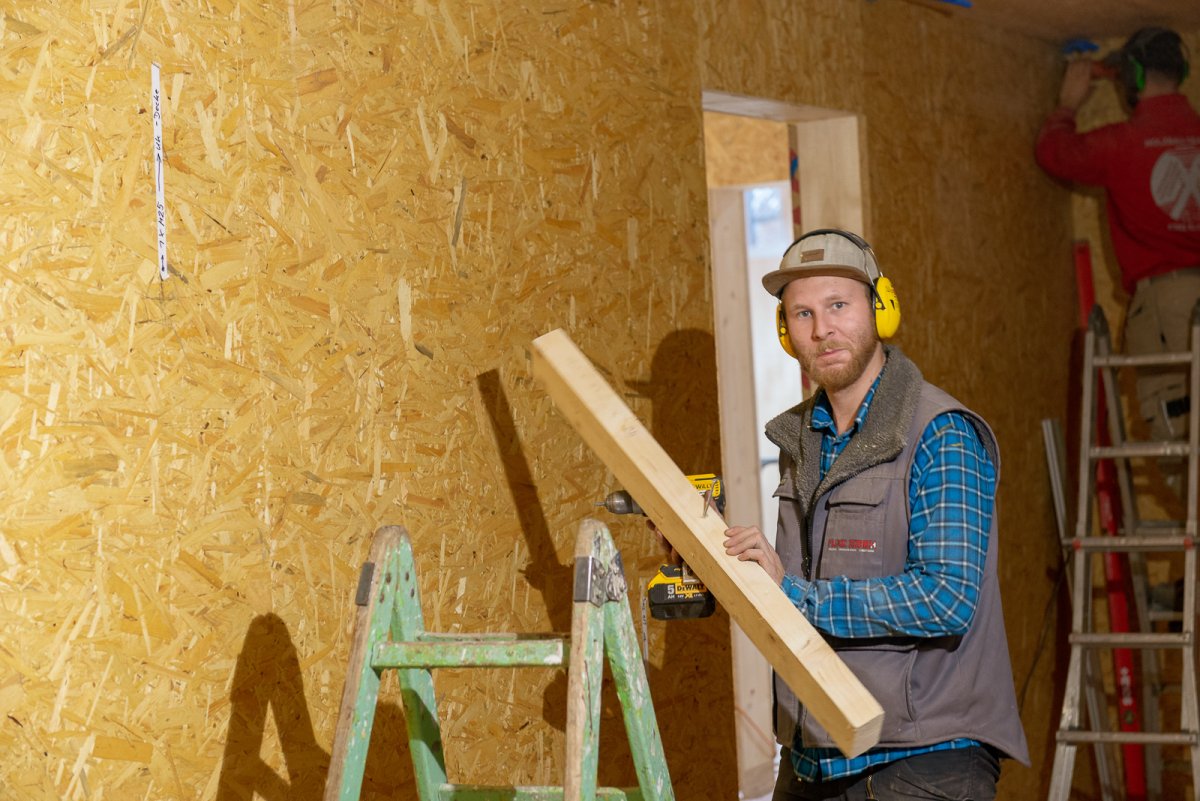

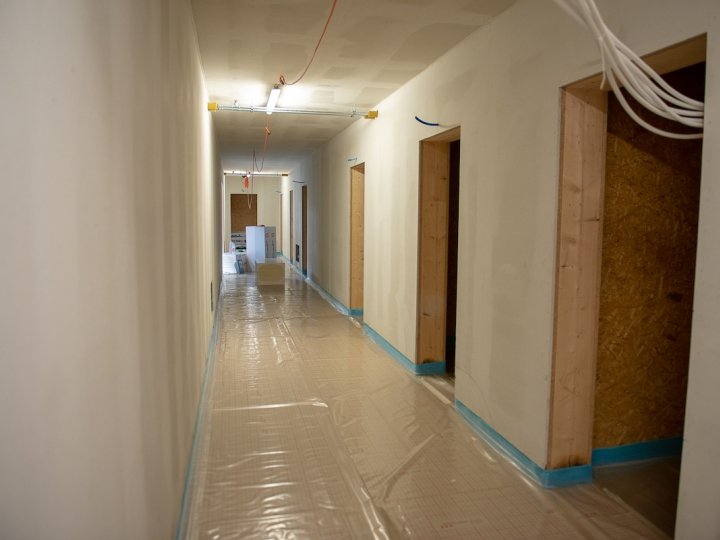

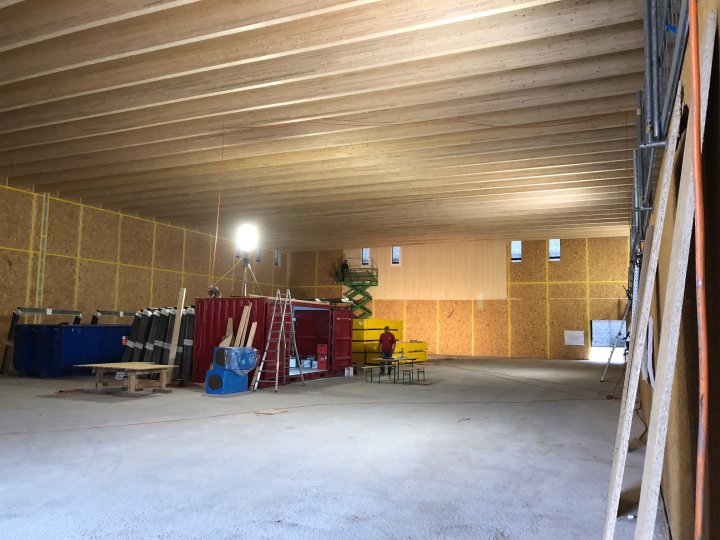

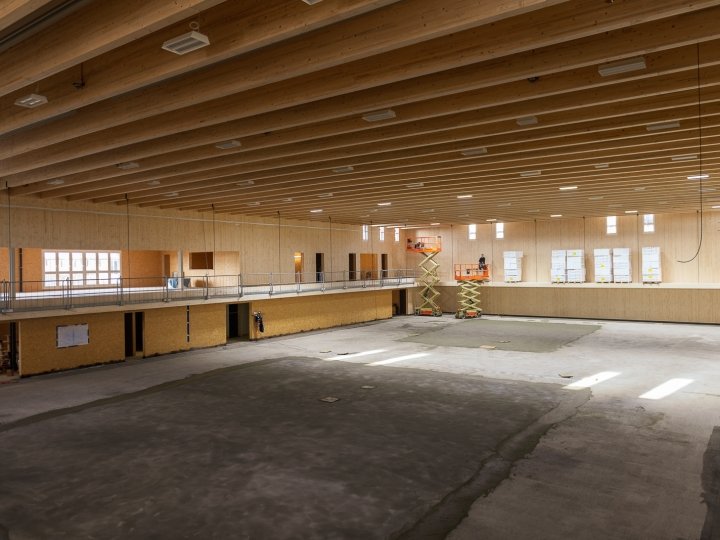

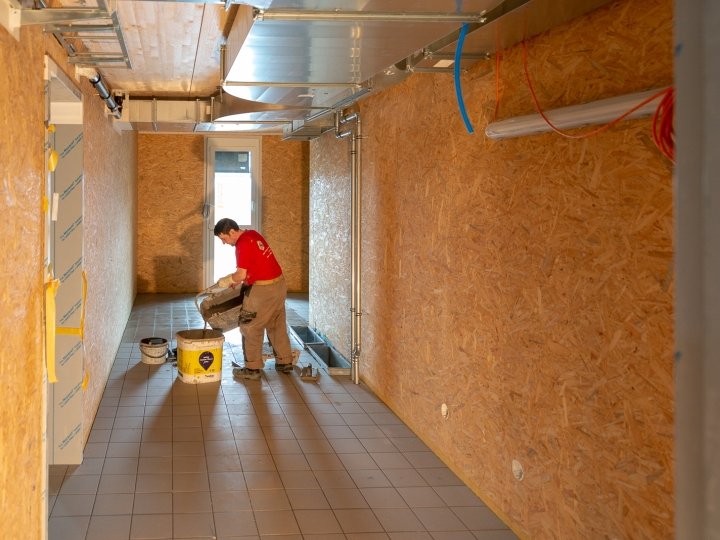

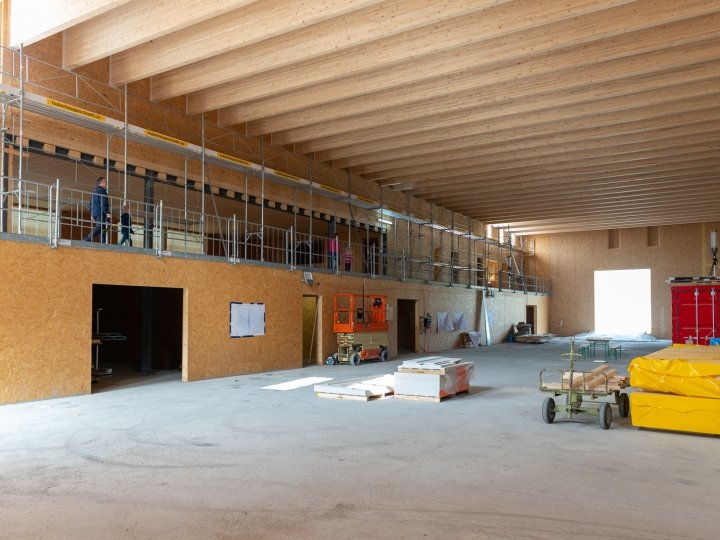

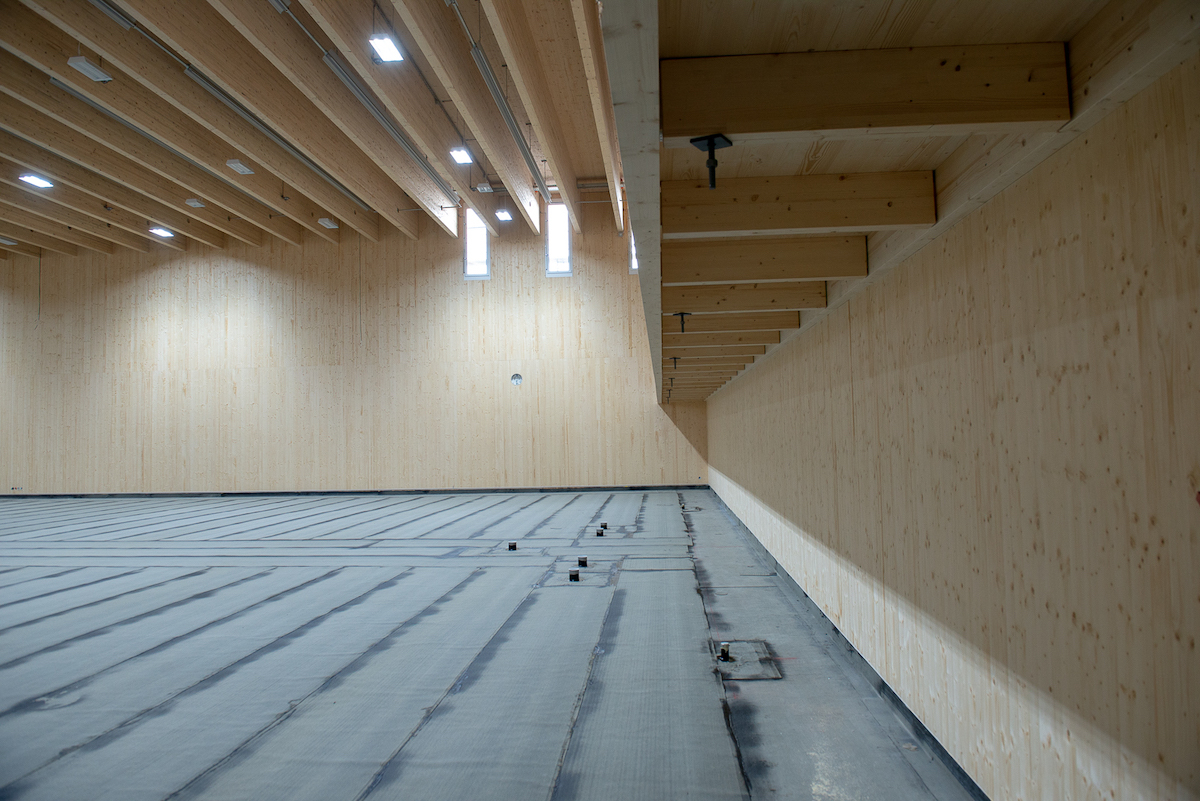

02.11.2018
Holzbau, Elektriker, Sanitär

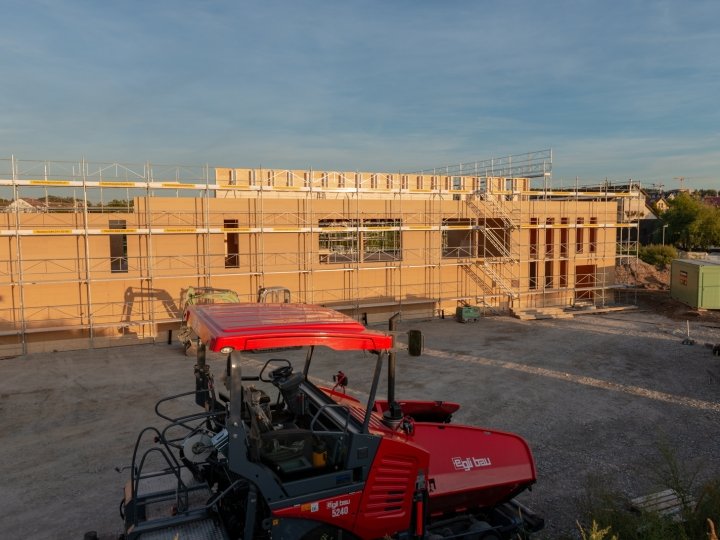

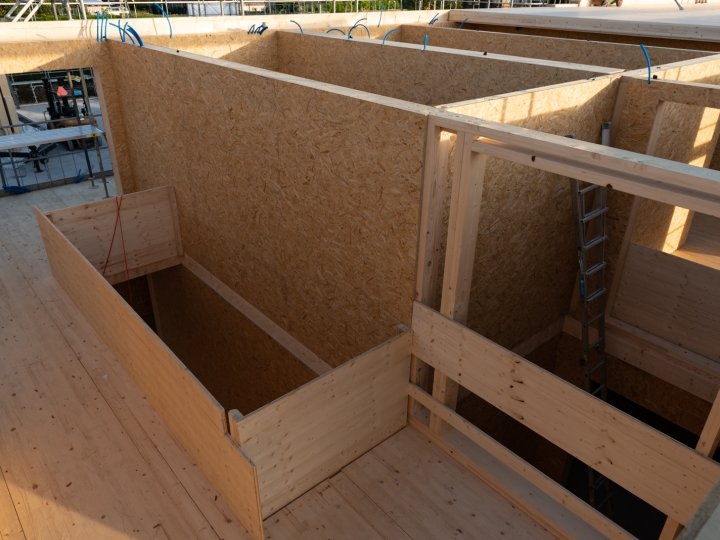

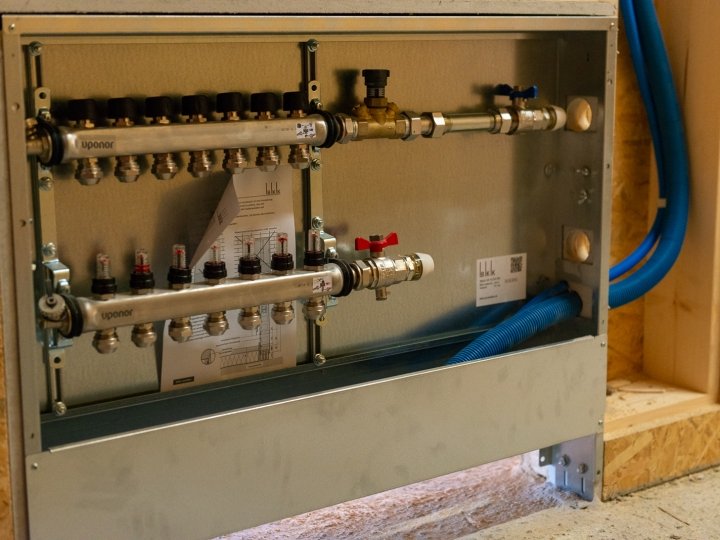

20.10.2018
Holzbauer, Maler, Elektriker, Sanitär

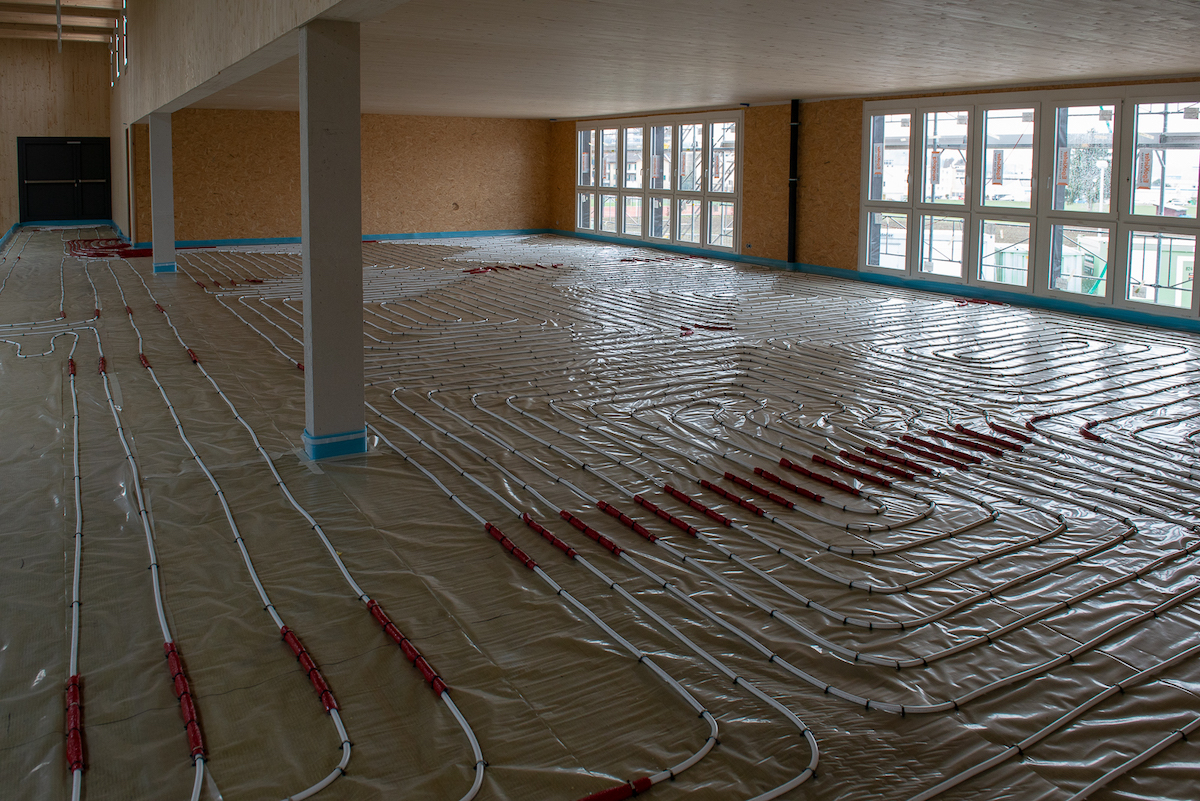

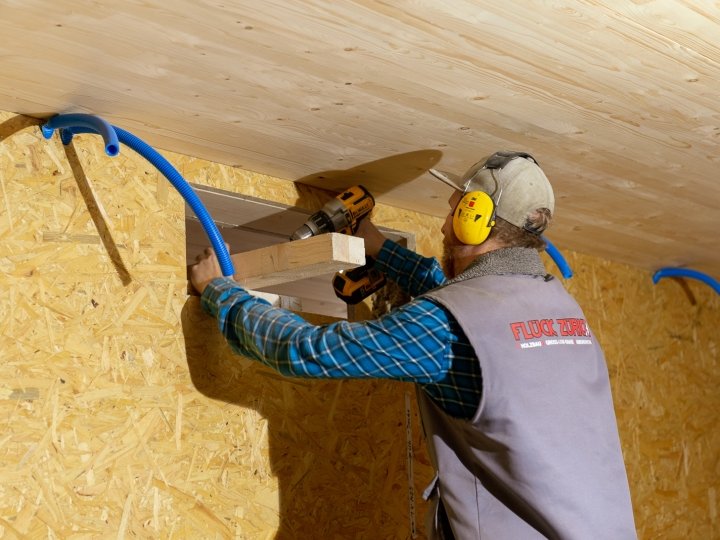

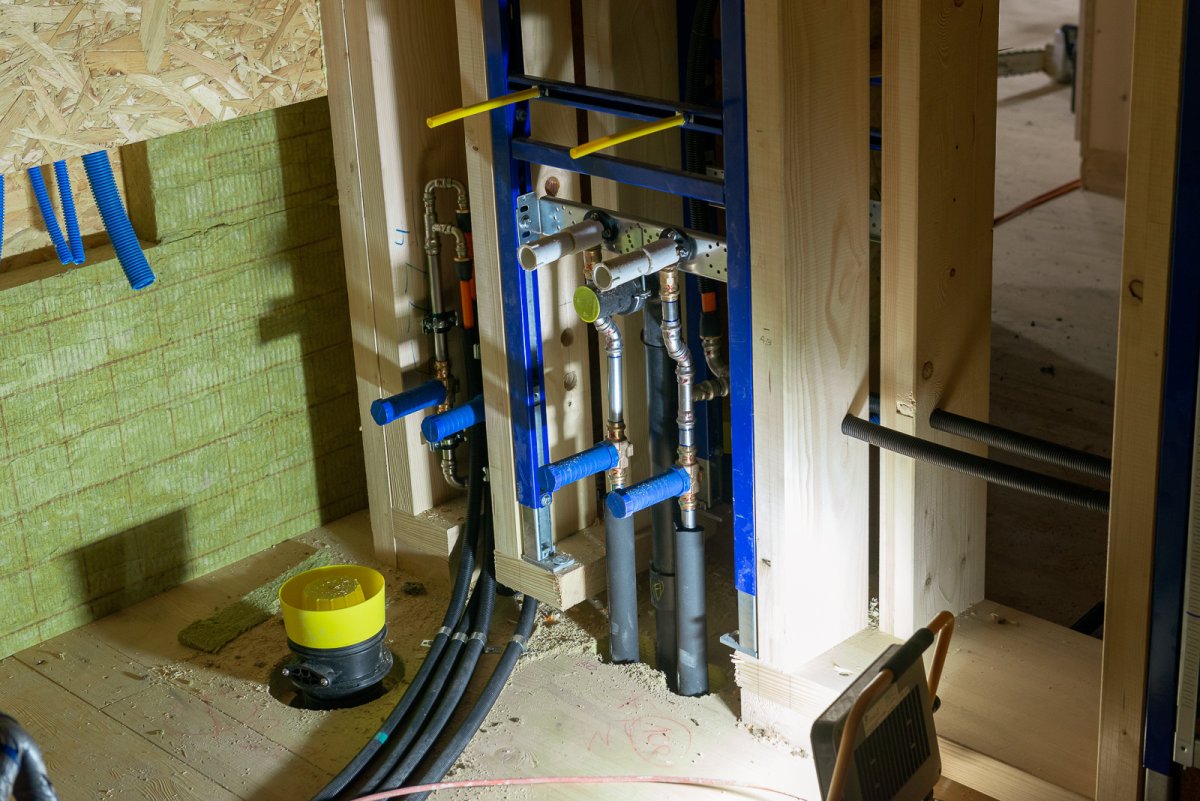

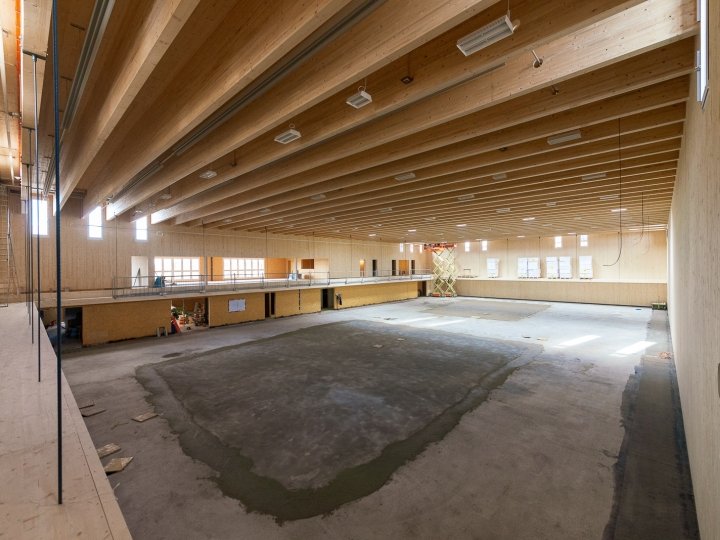

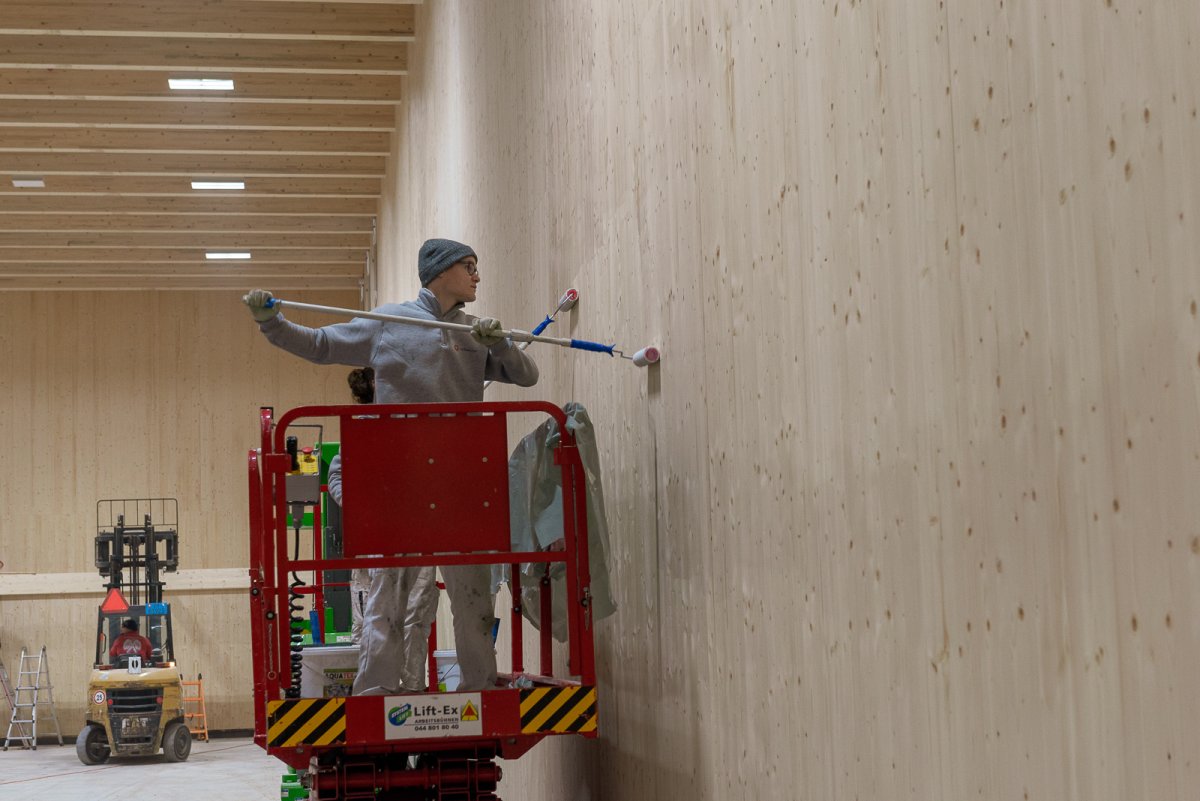

14.11.2018

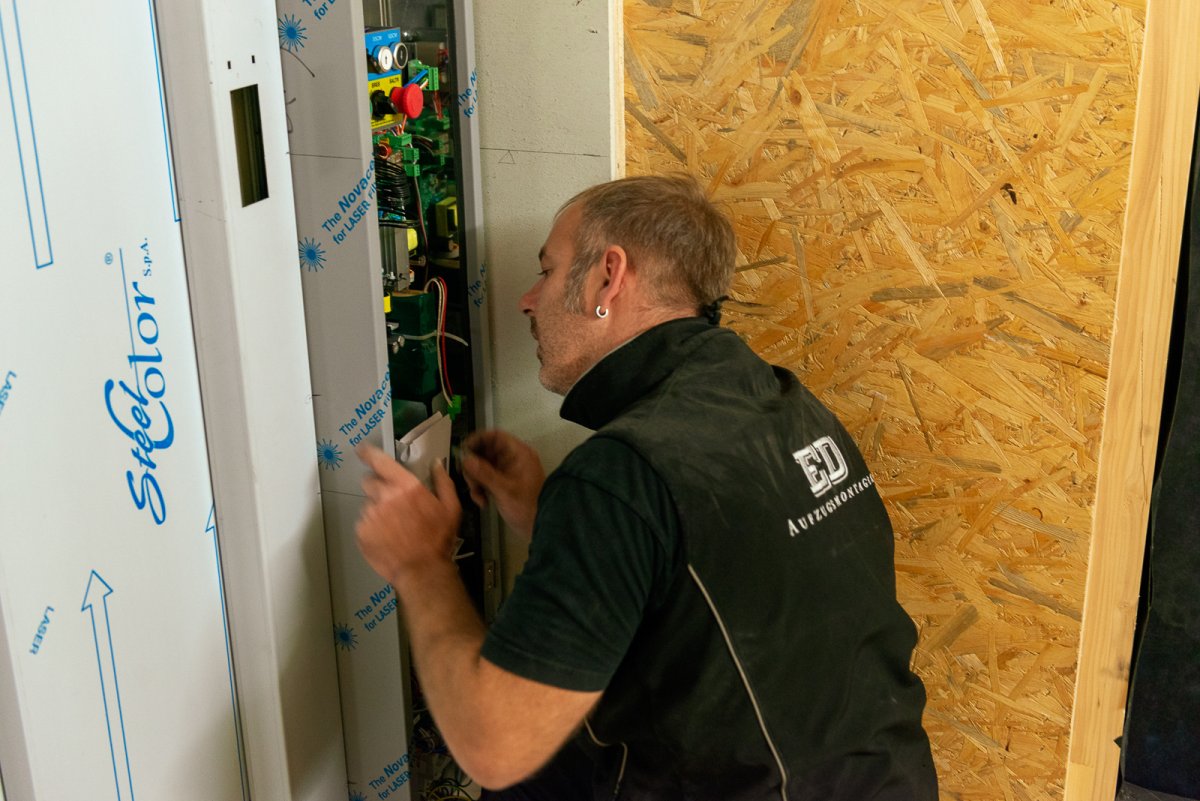

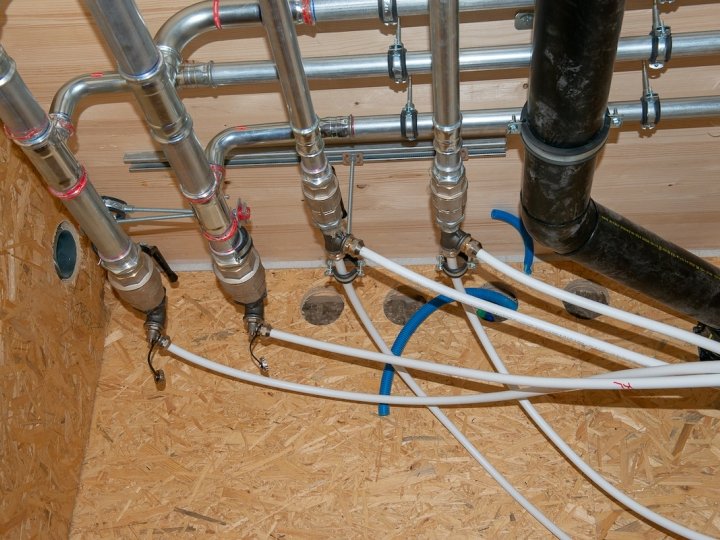

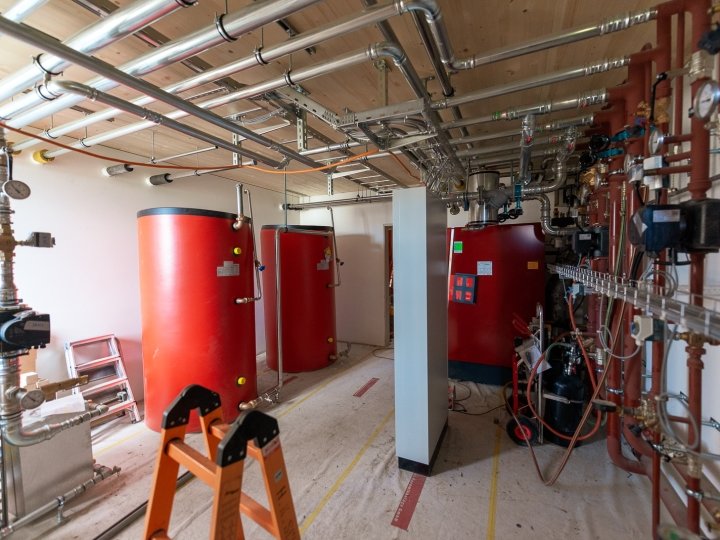

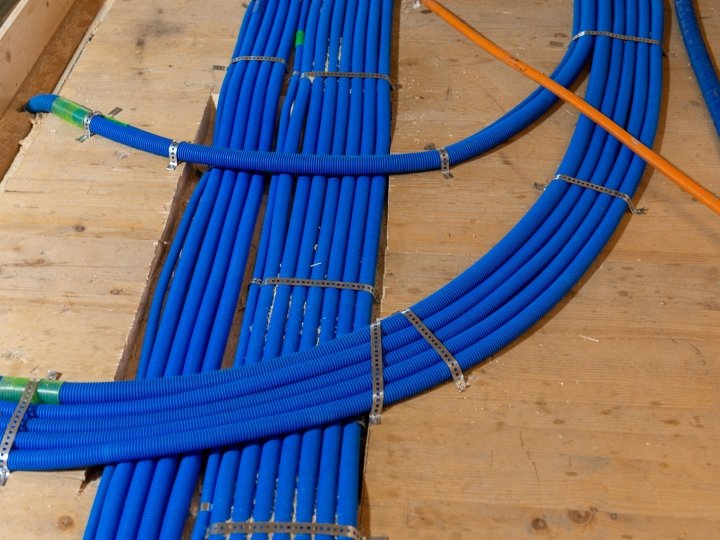

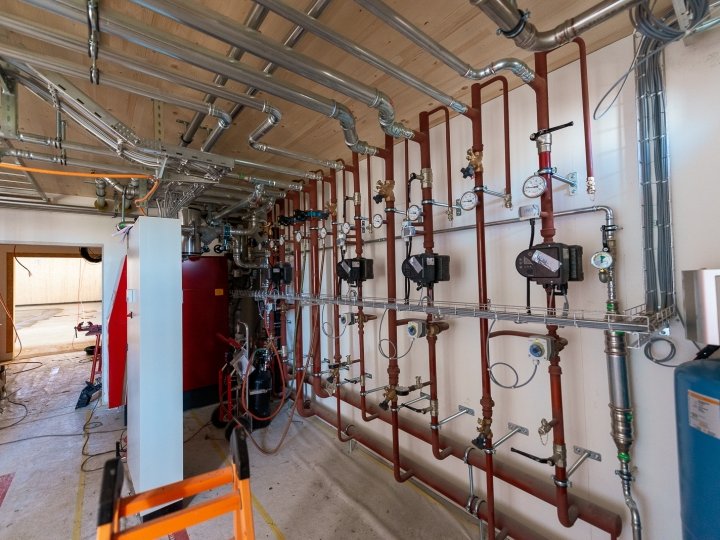

Elektriker und Heizungsinstallateur

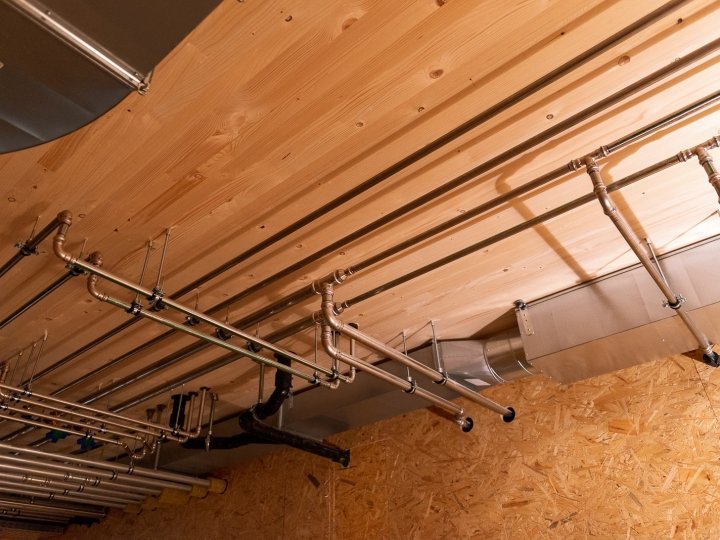

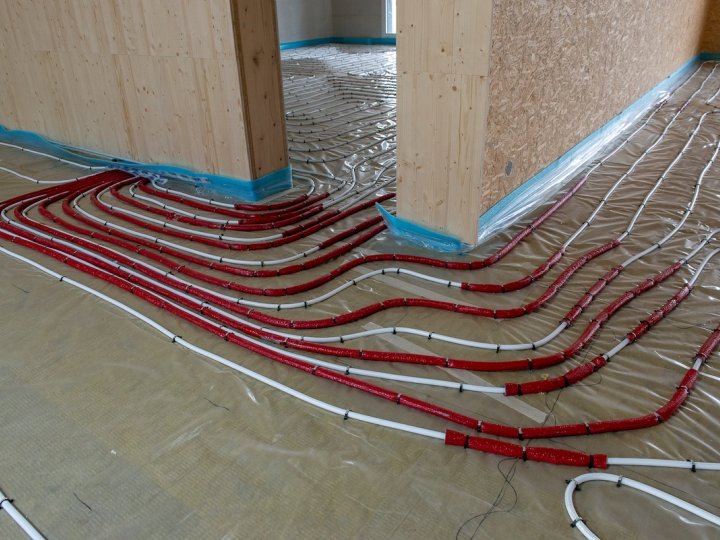

24.11.2018
Lüftung, Unterlagsboden

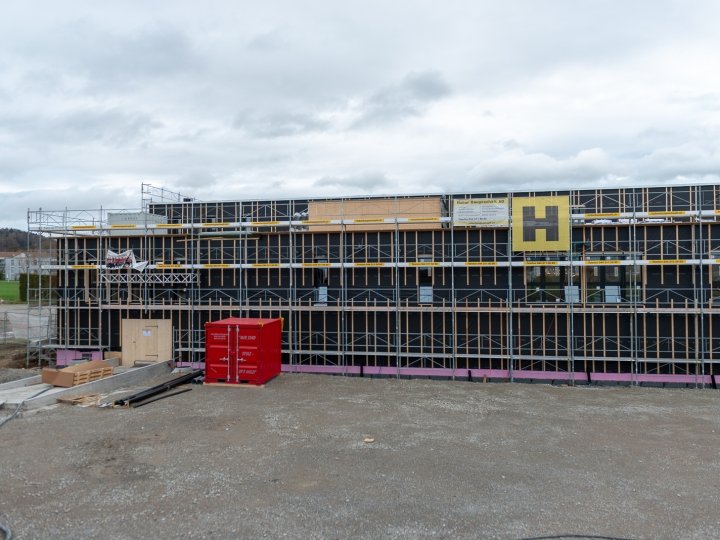

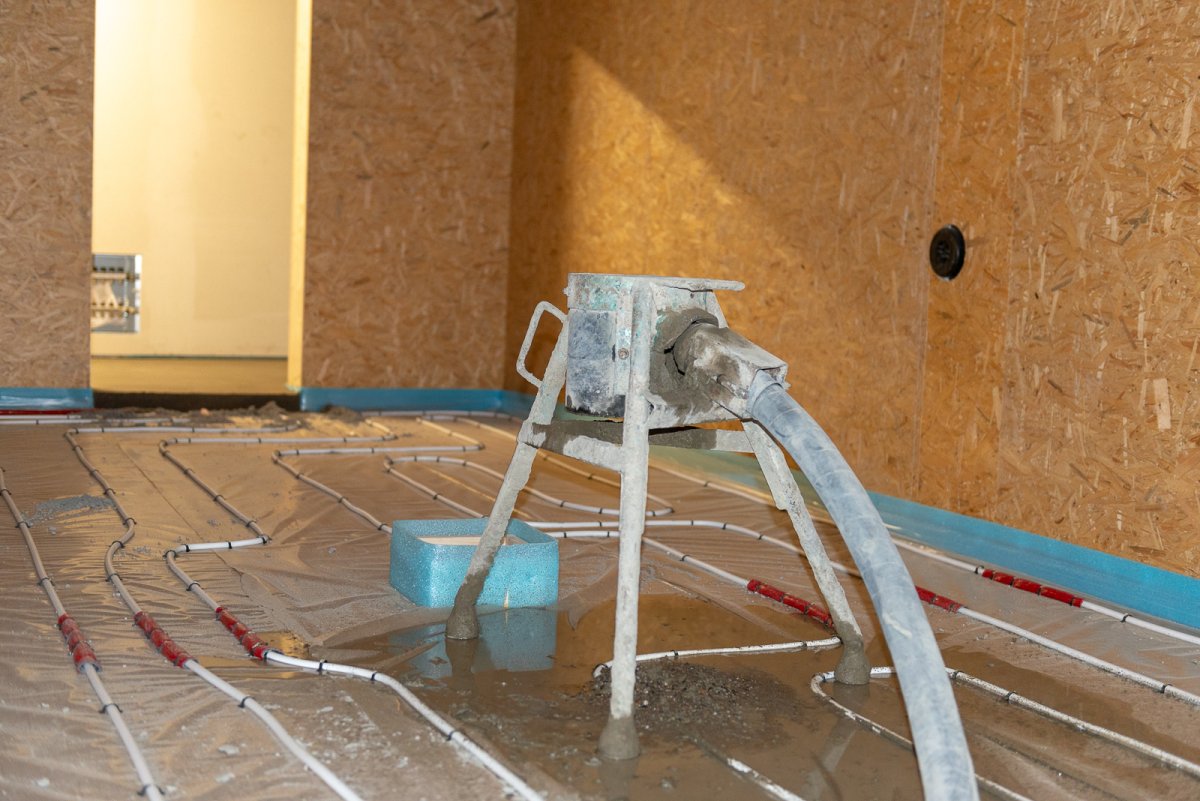

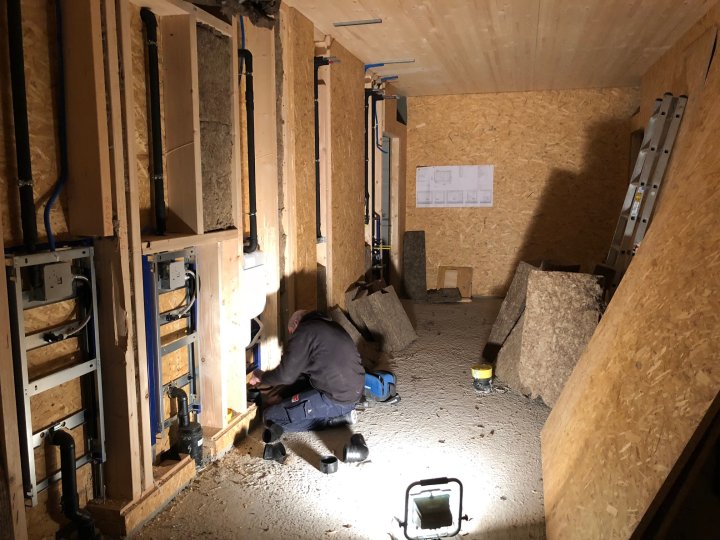

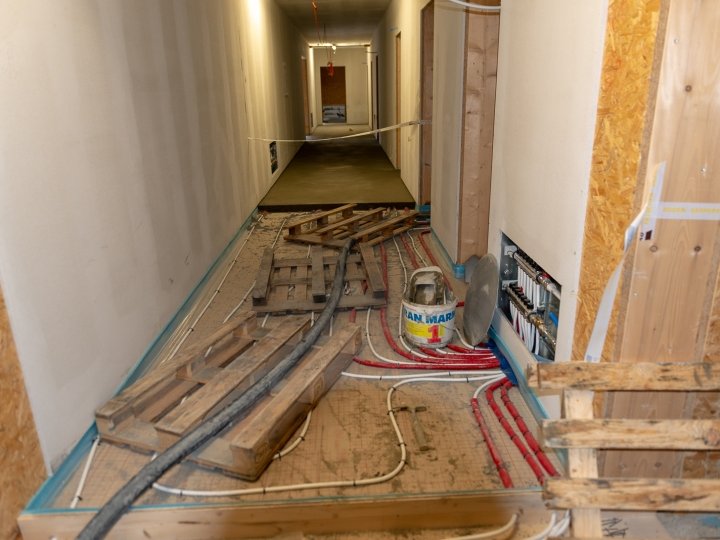

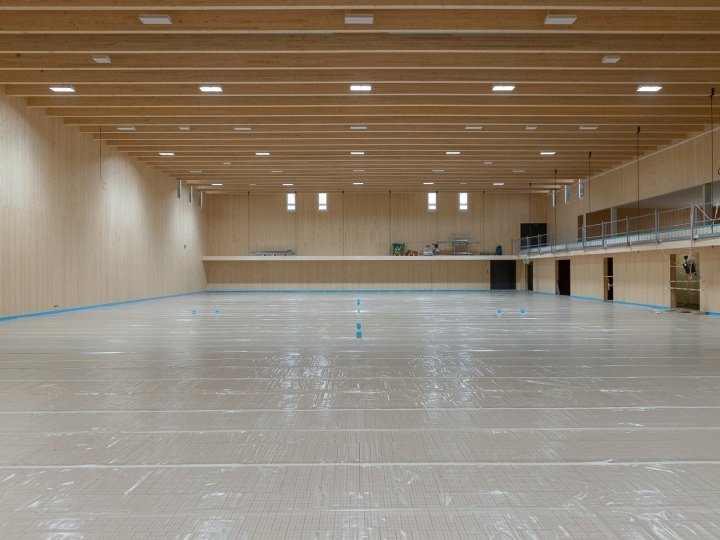

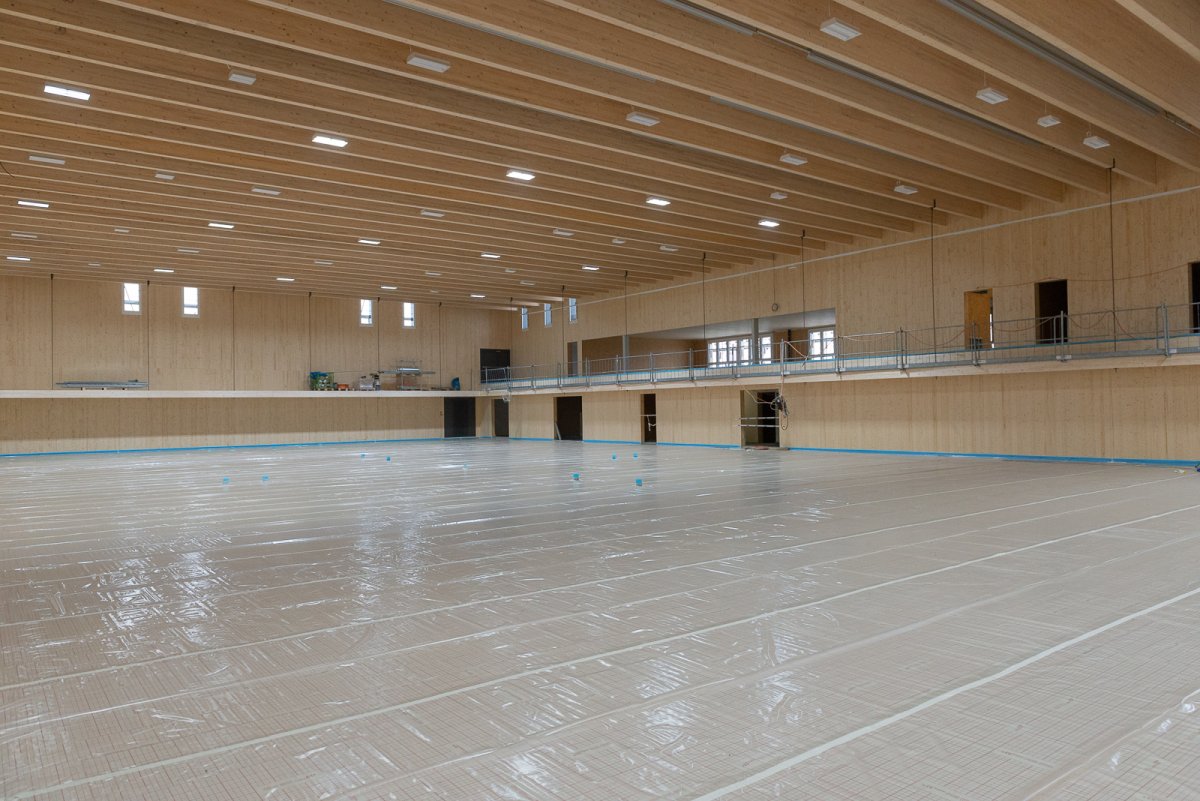

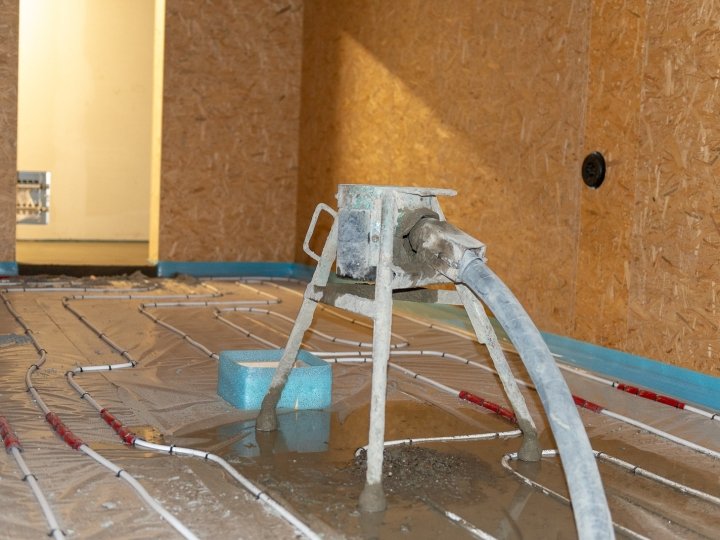

10.12.2018

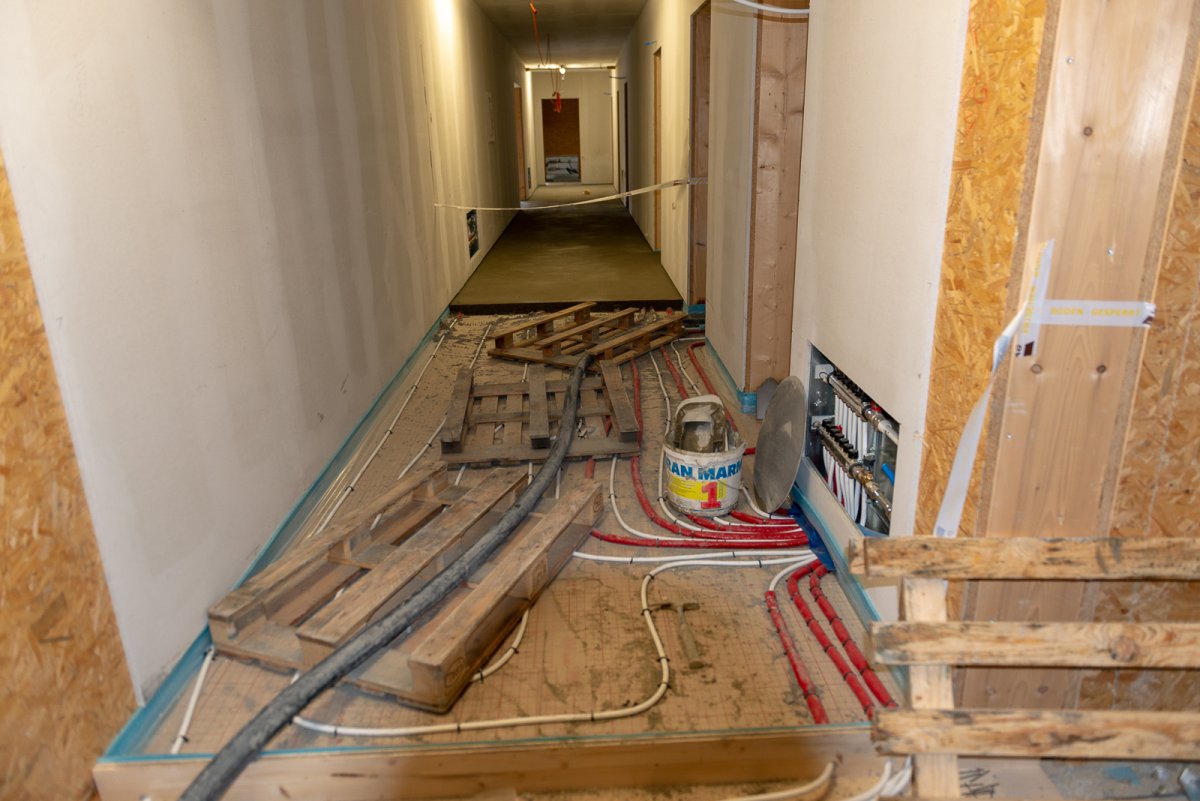

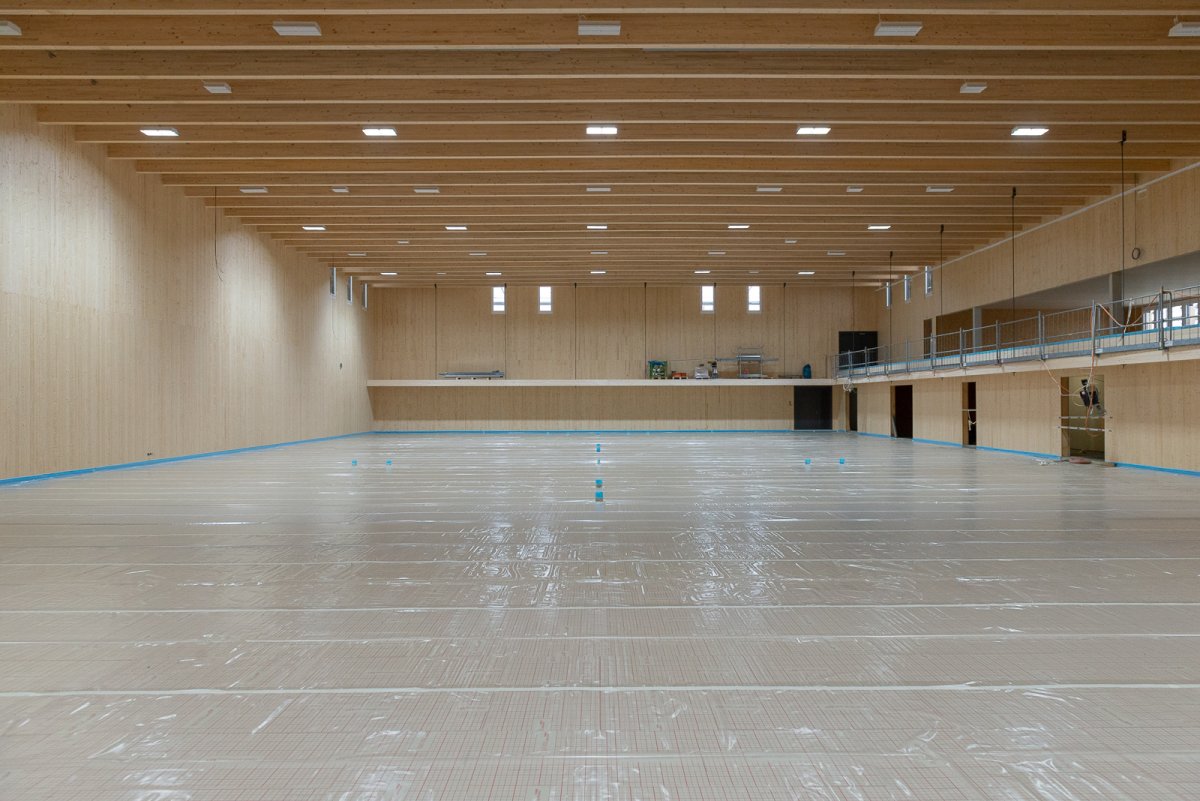

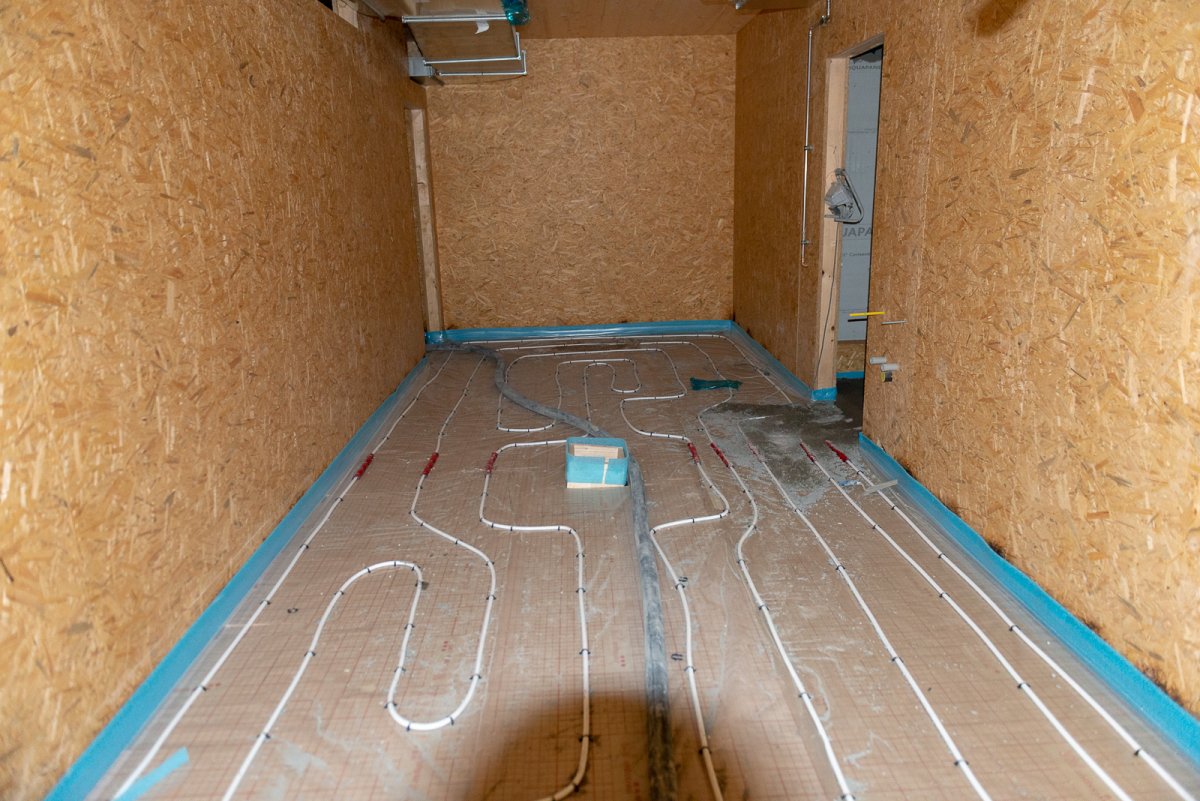

Unterlagsböden
08.12.2018

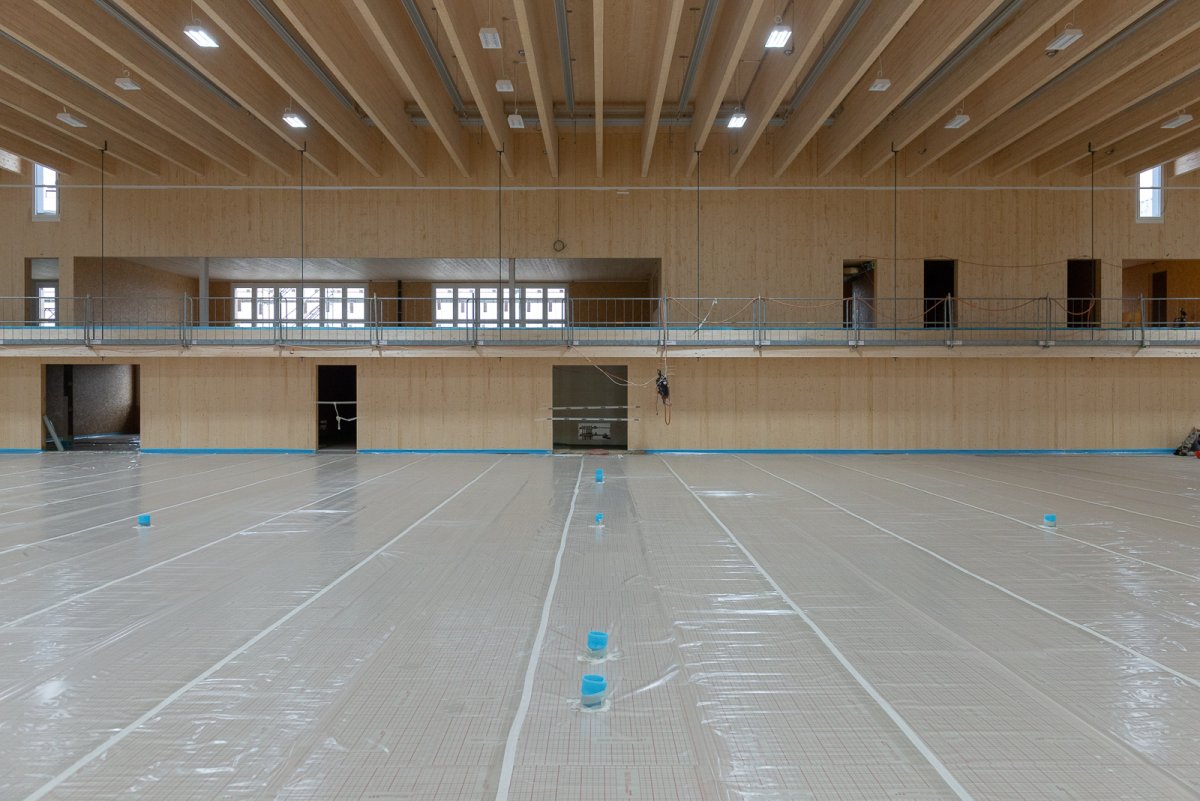

Einbau Unterlagsboden Halle
19.12.2018

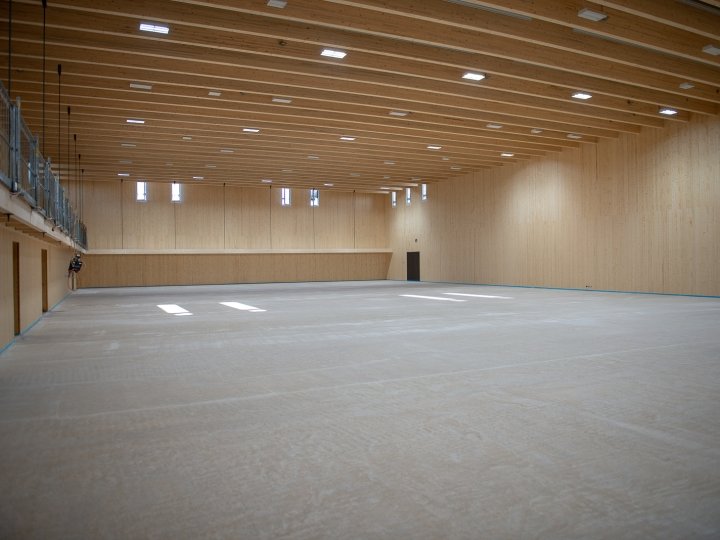

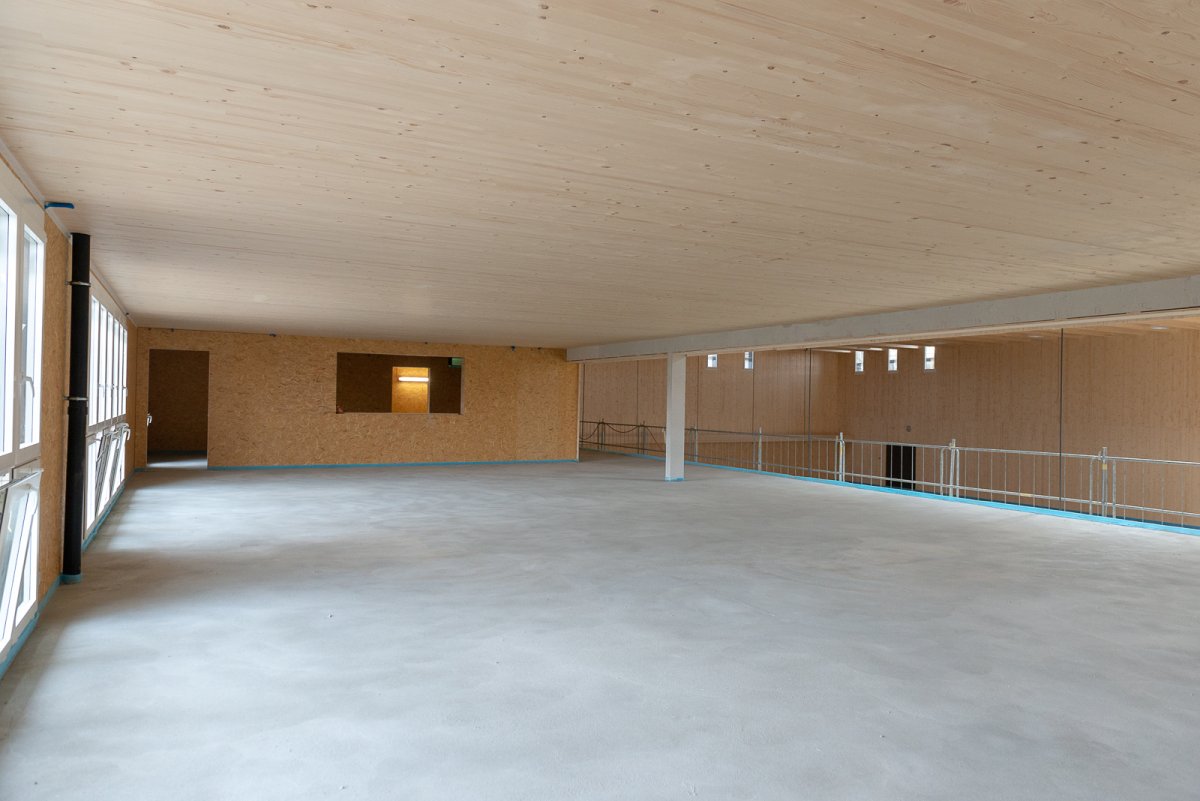

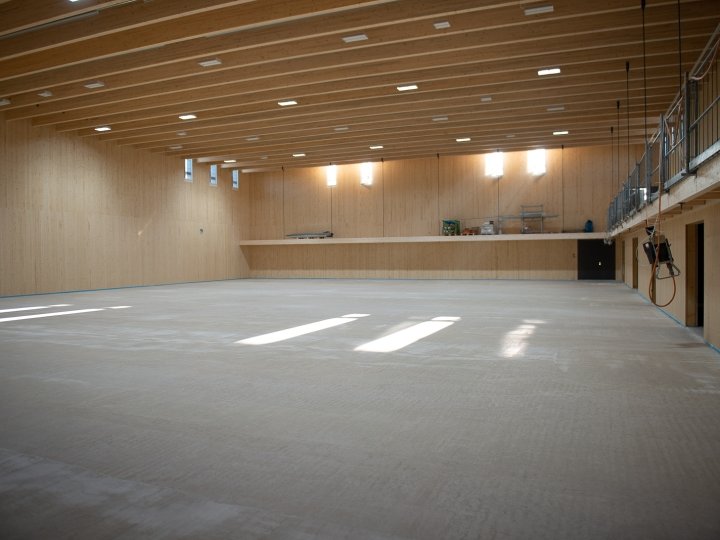

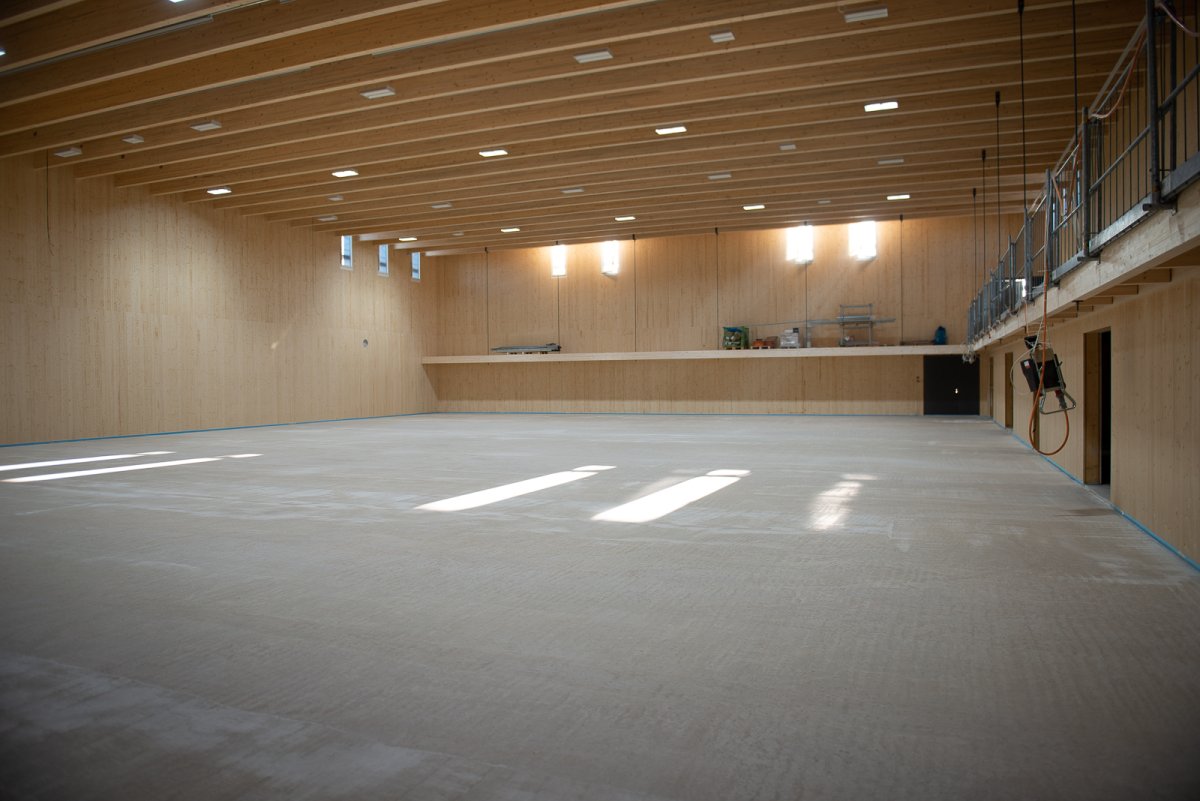

Unterlagsböden fertig eingebaut

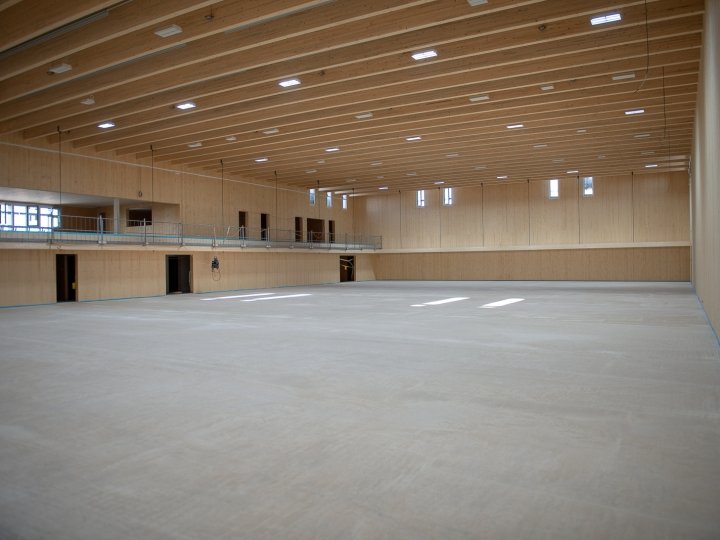

28.12.2018
Keramik und Elektrik

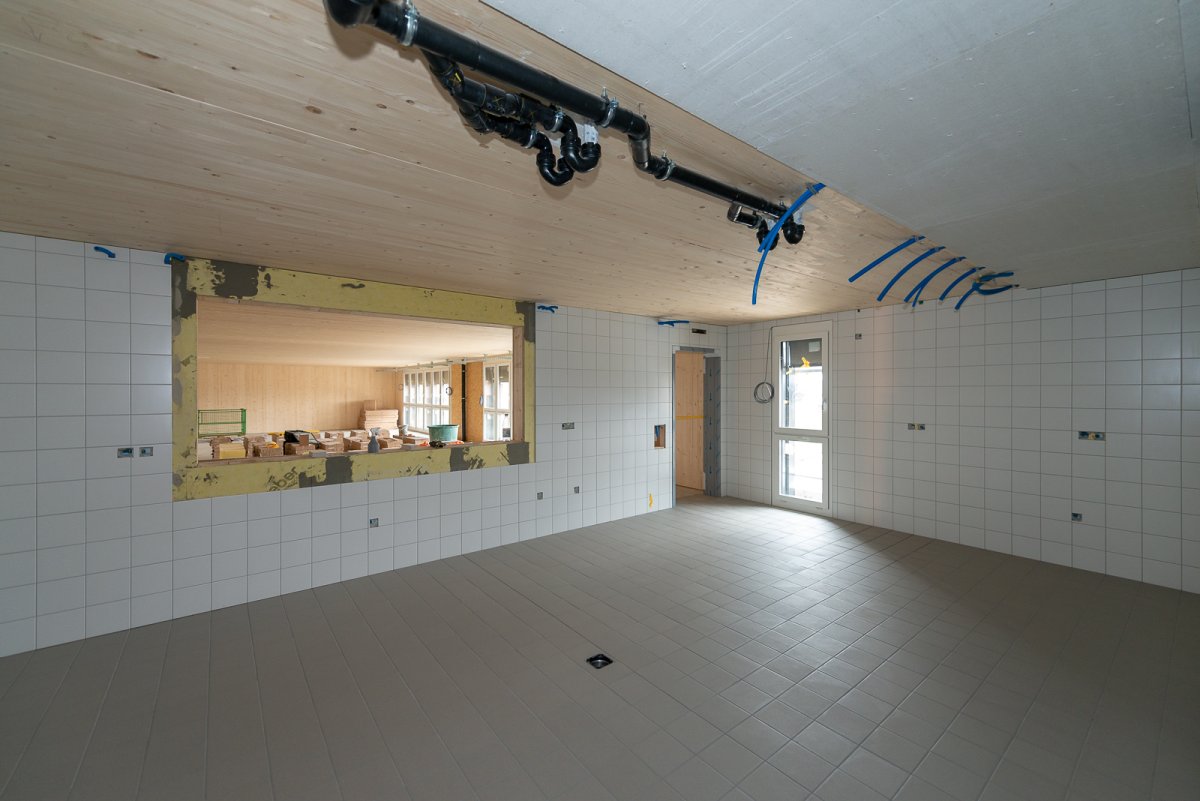

31.01.2019

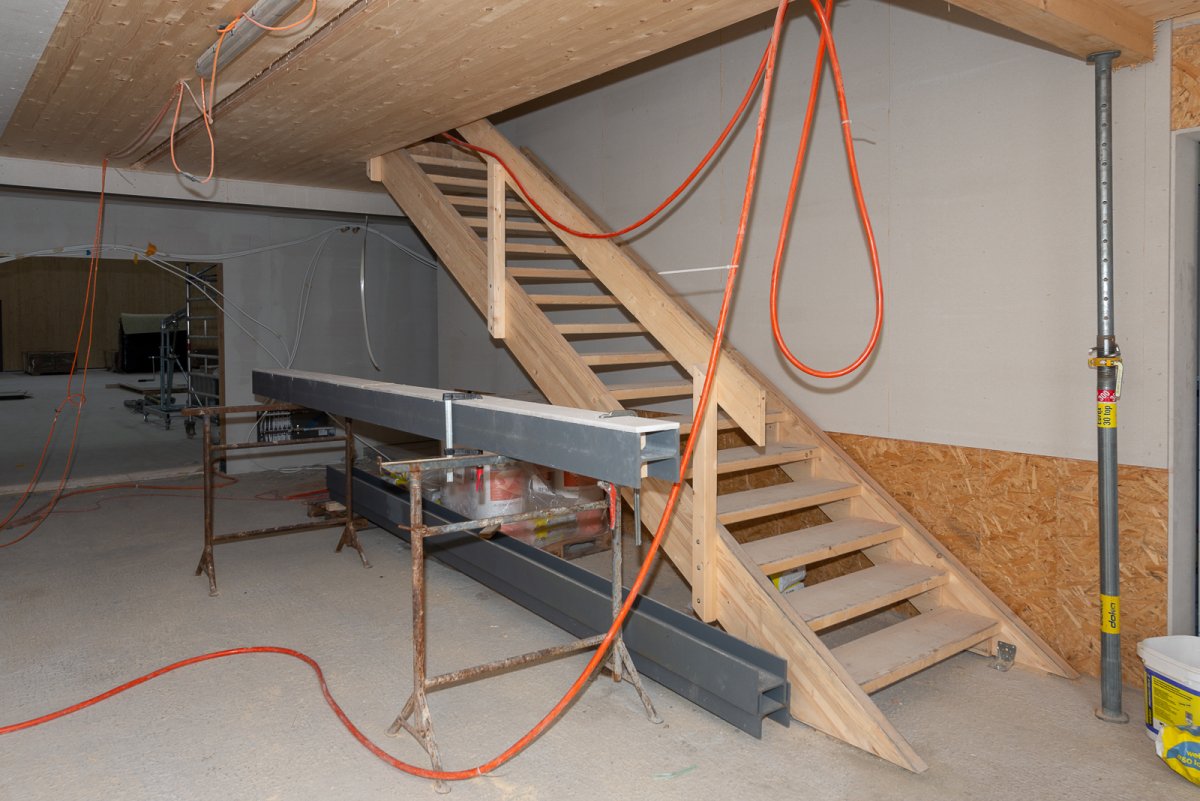

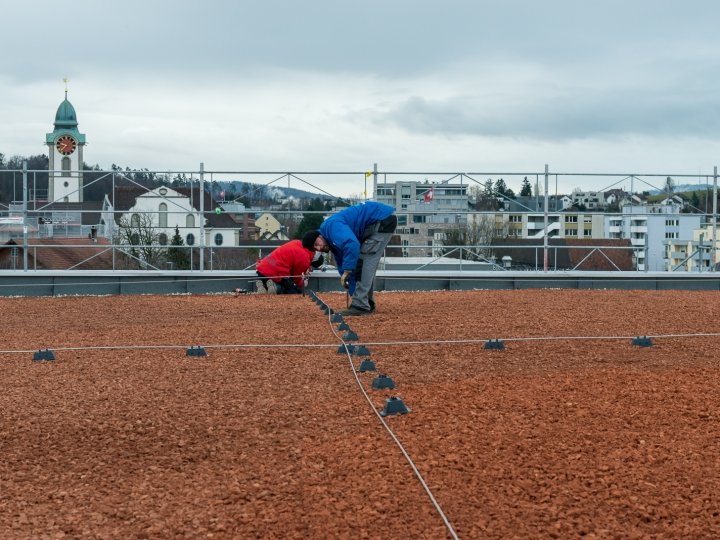

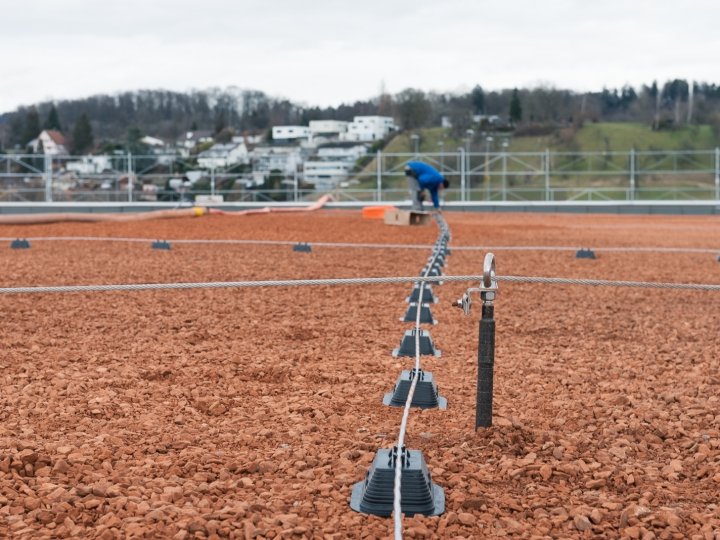

Dachdeckerarbeiten

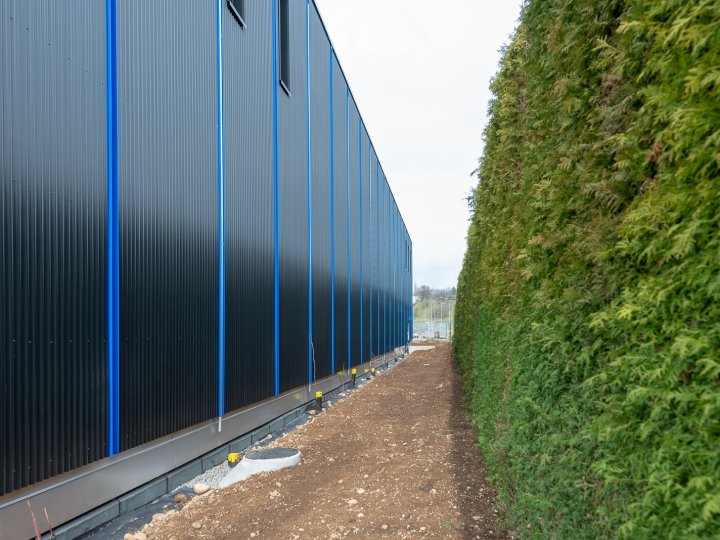

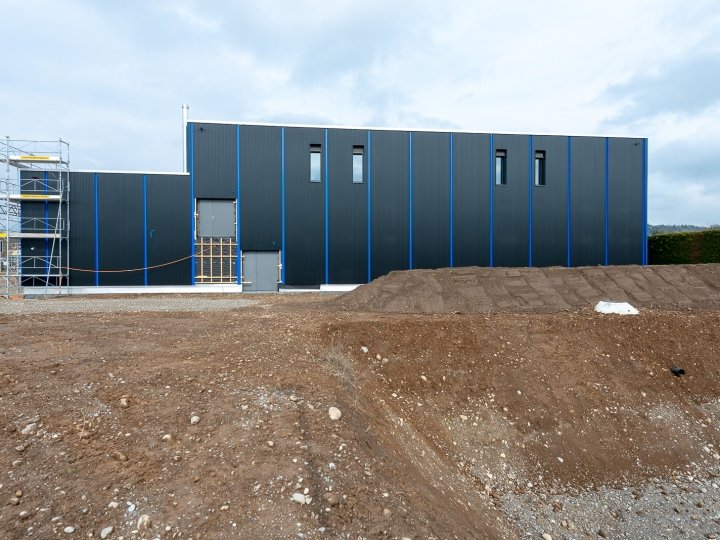

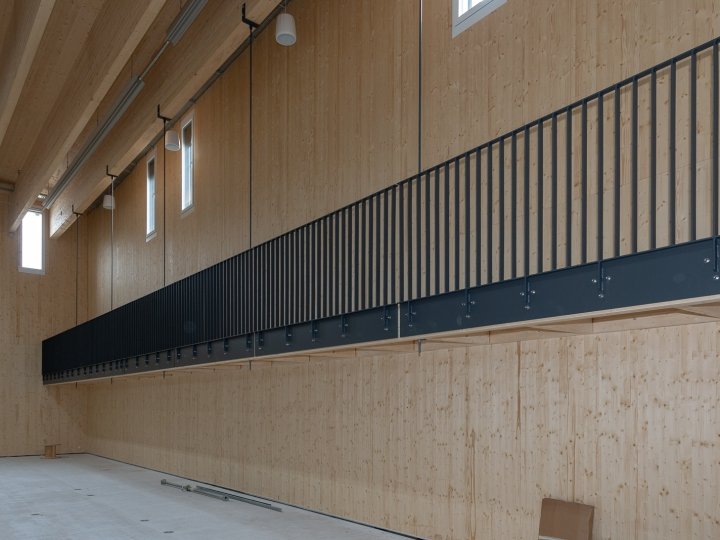

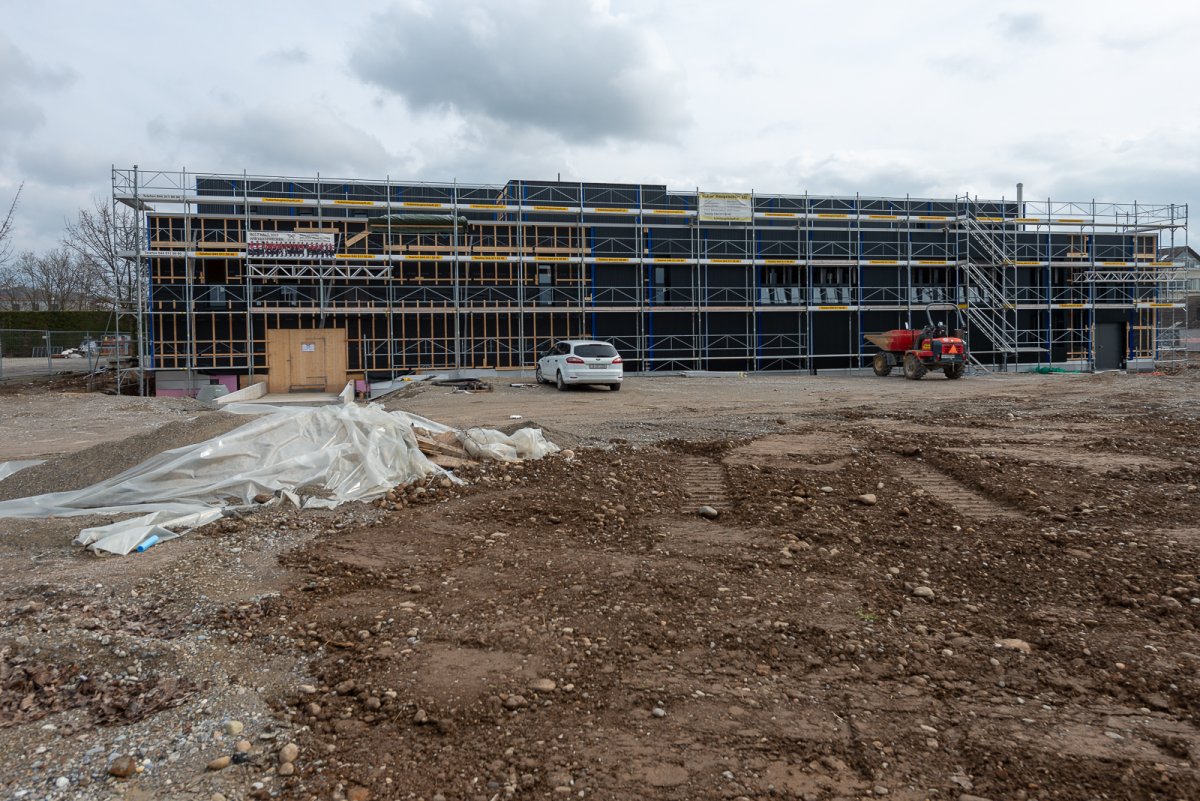

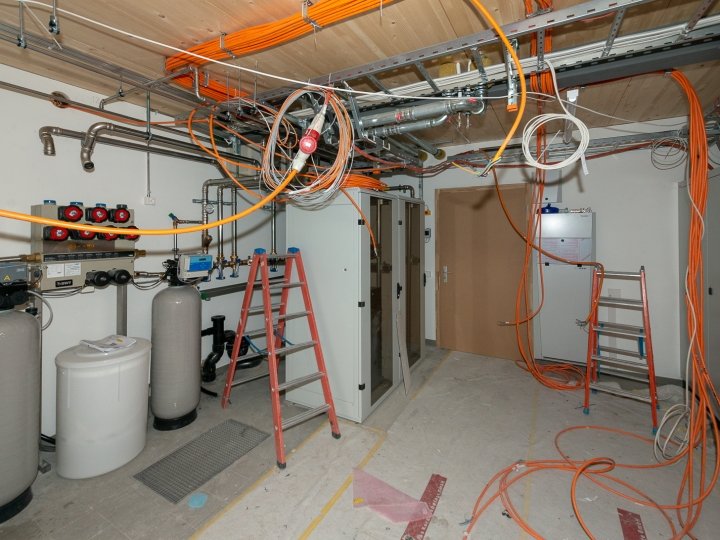

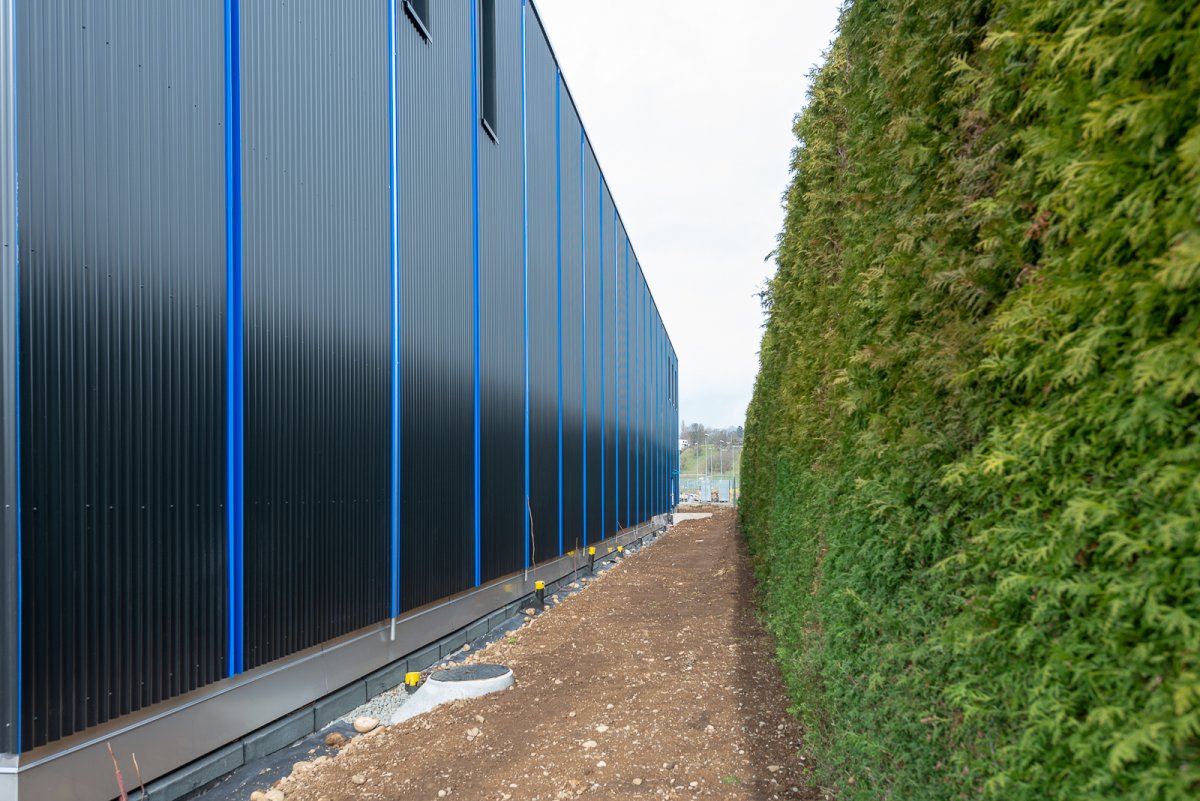

25.02.2019

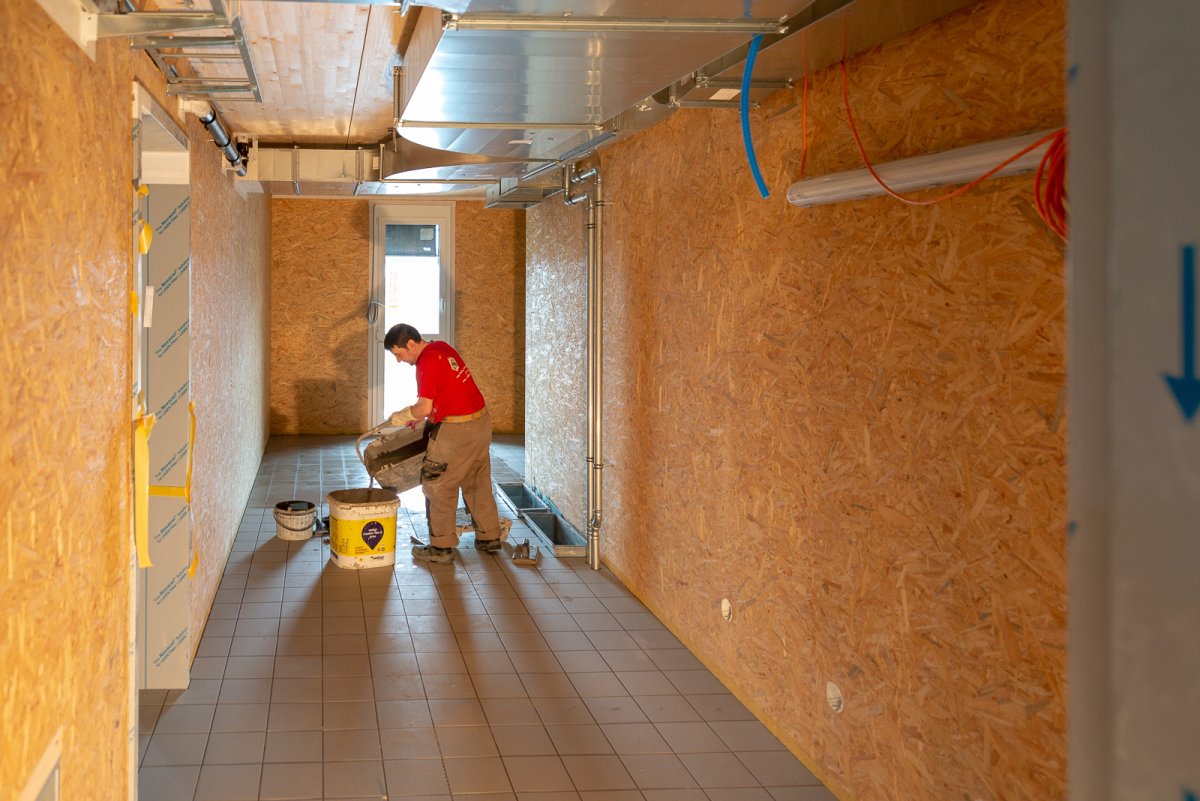

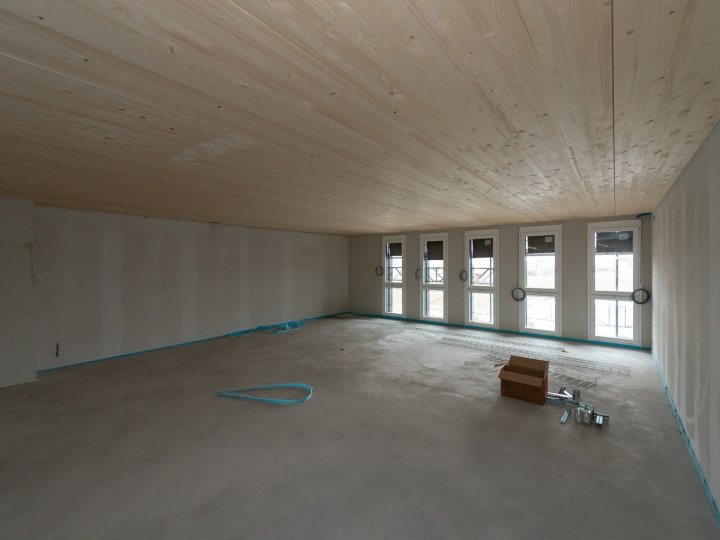

Keramik, Elektrik, Treppenhaus und Geländer

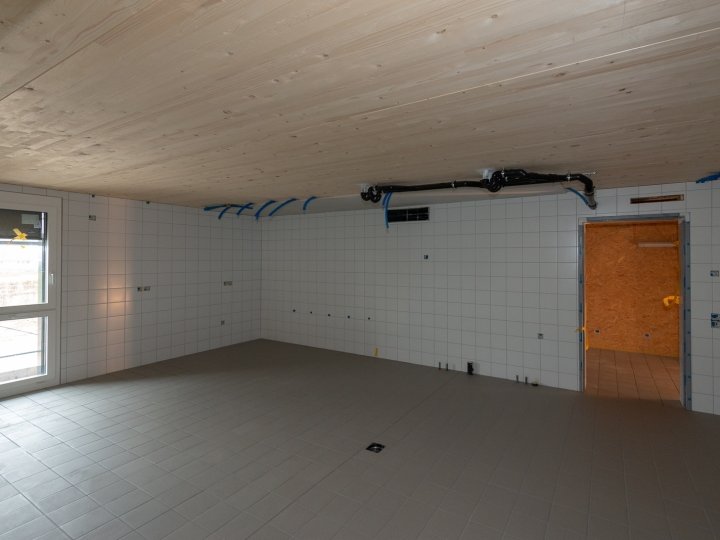

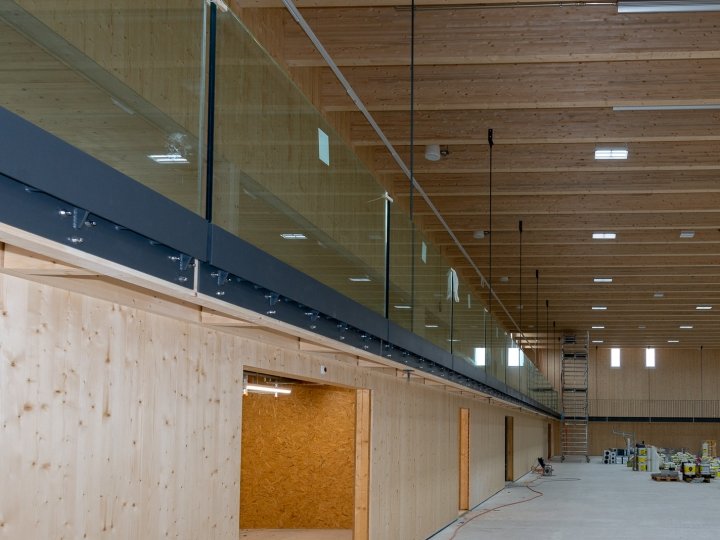

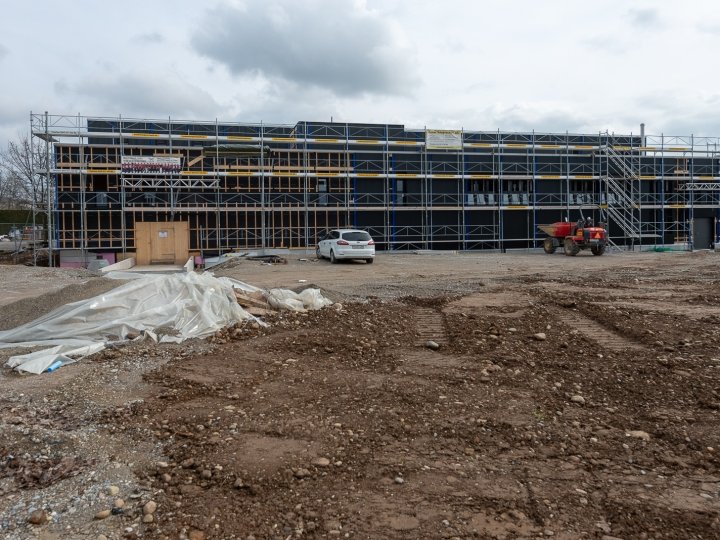

08.03.2019
Elektrik, Aussenbereich und Fassade
28.03.2019

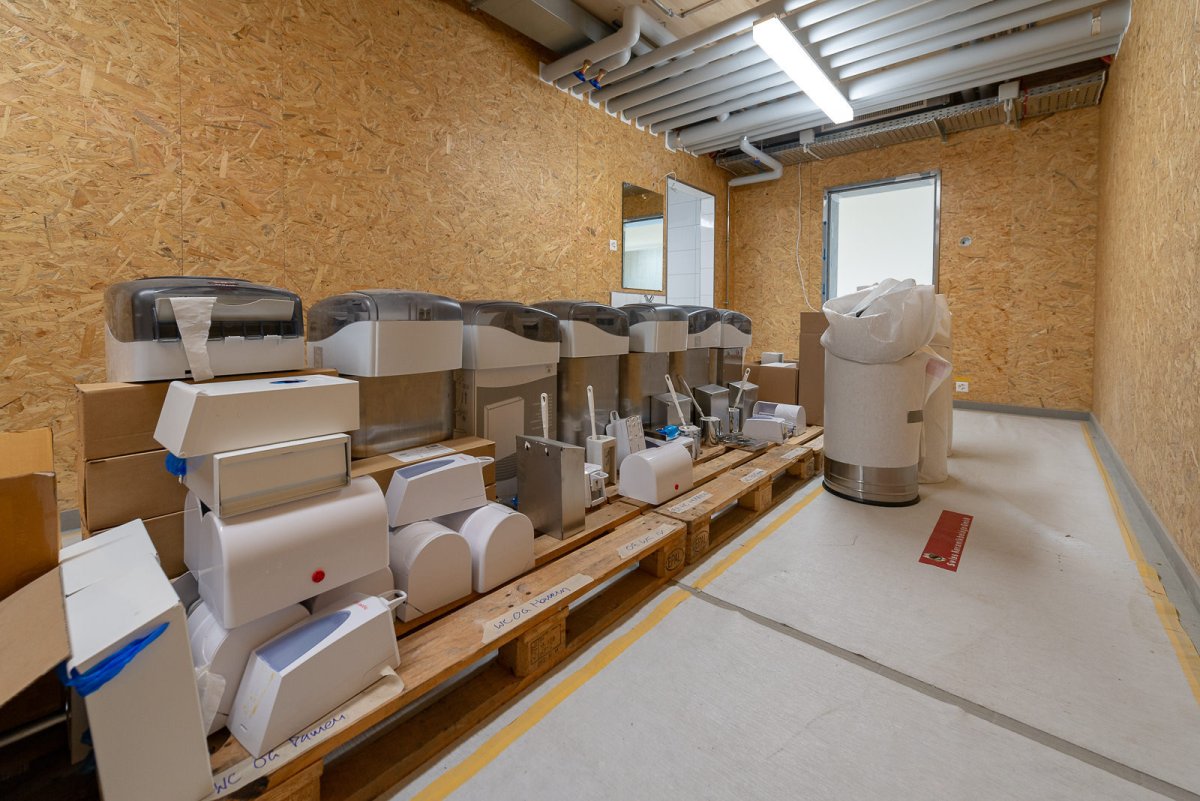

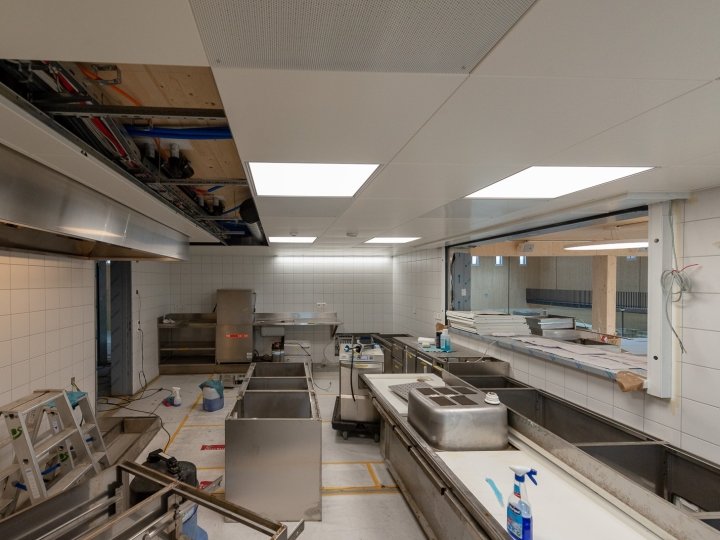

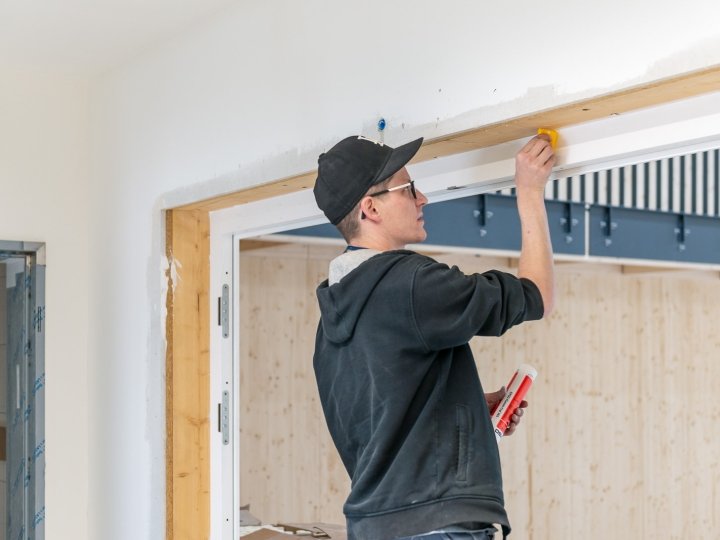

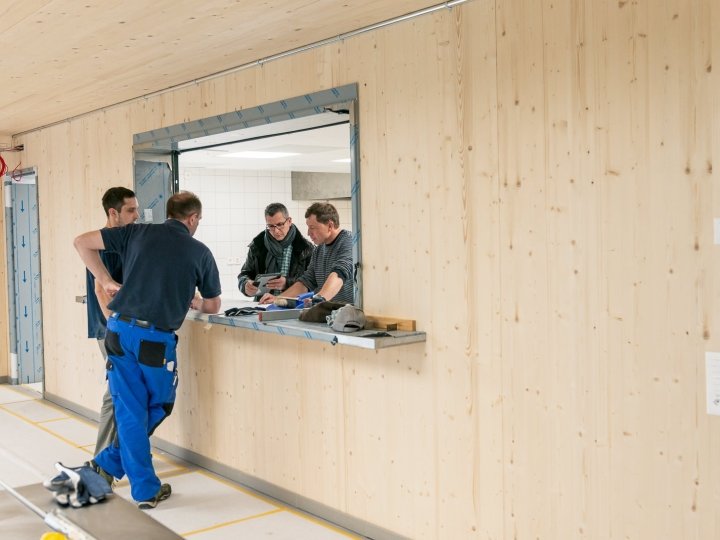

Küchenbau, Elektriker, Türmontage und Umgebungsarbeiten

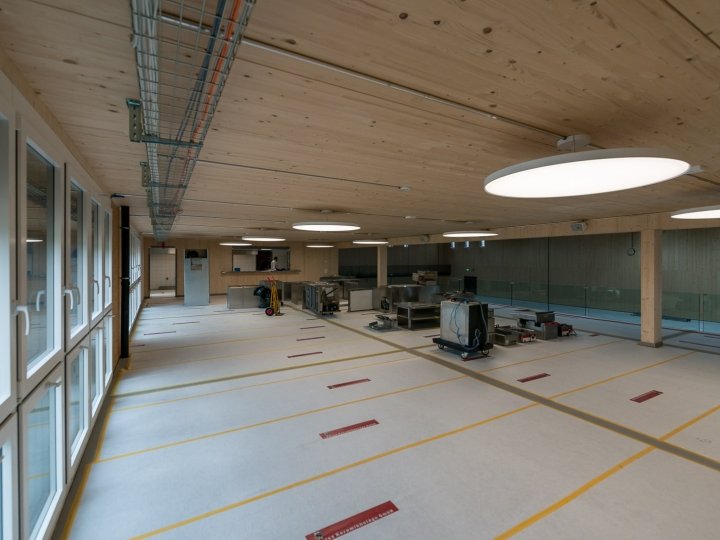

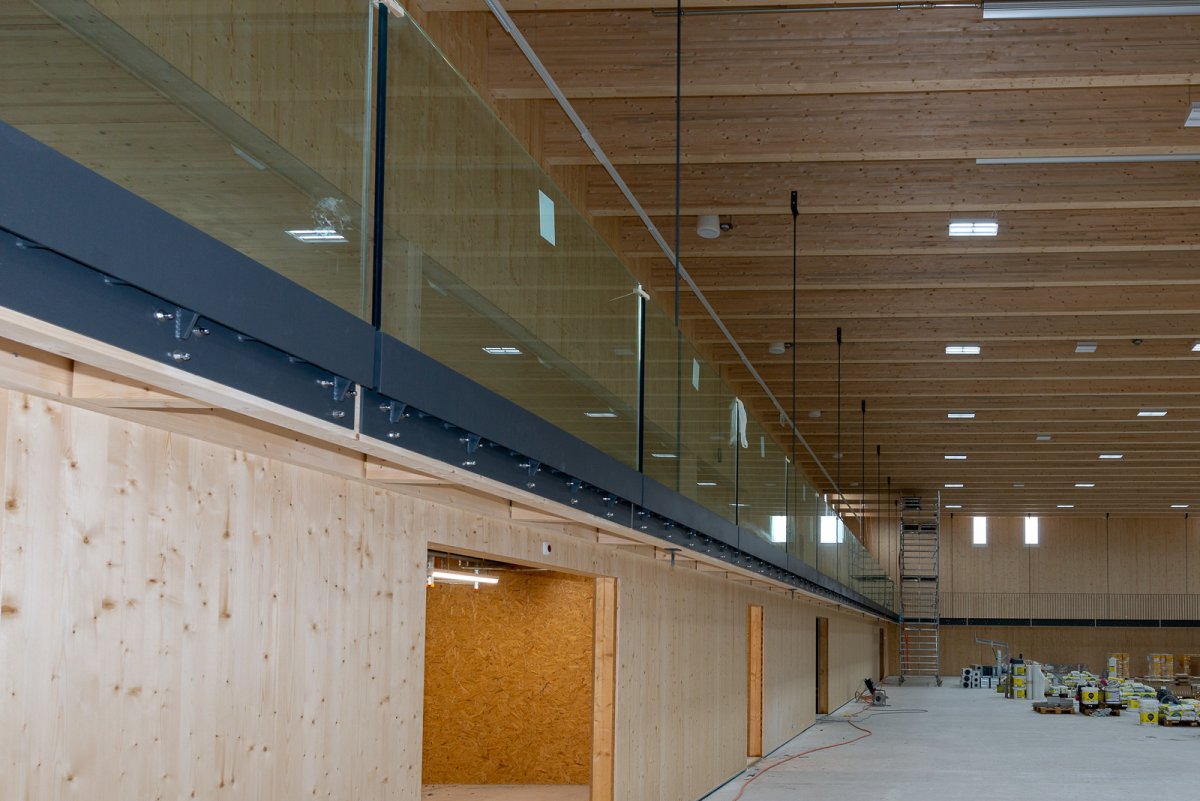

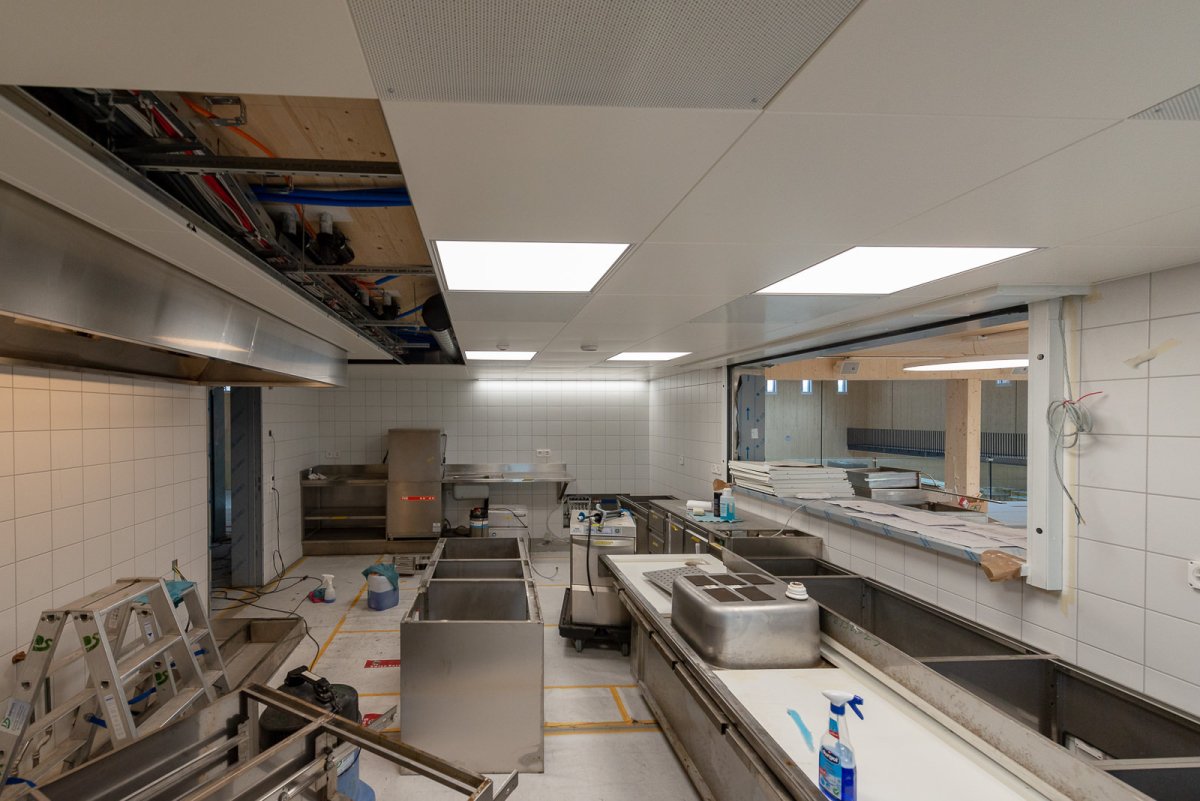

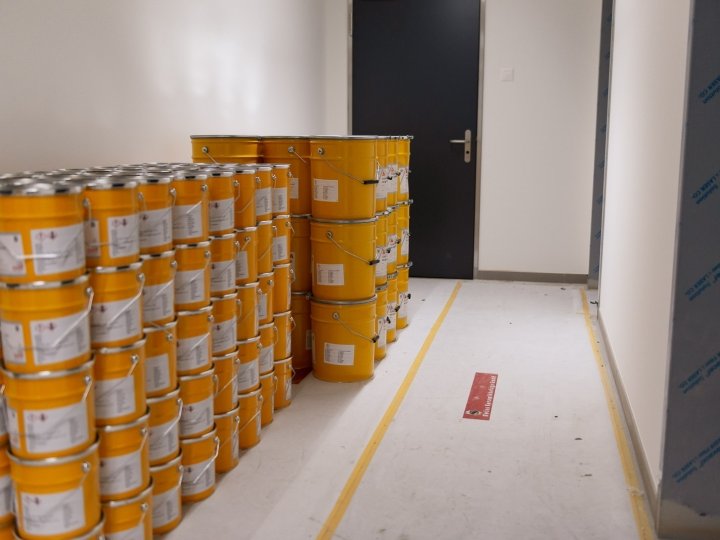

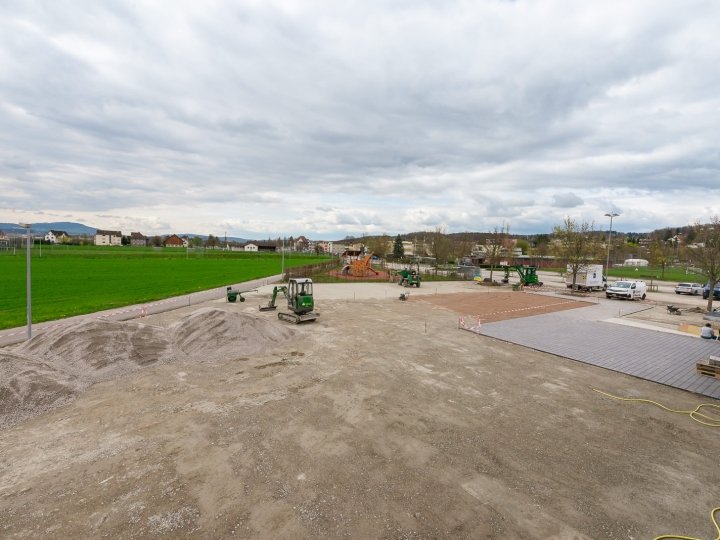

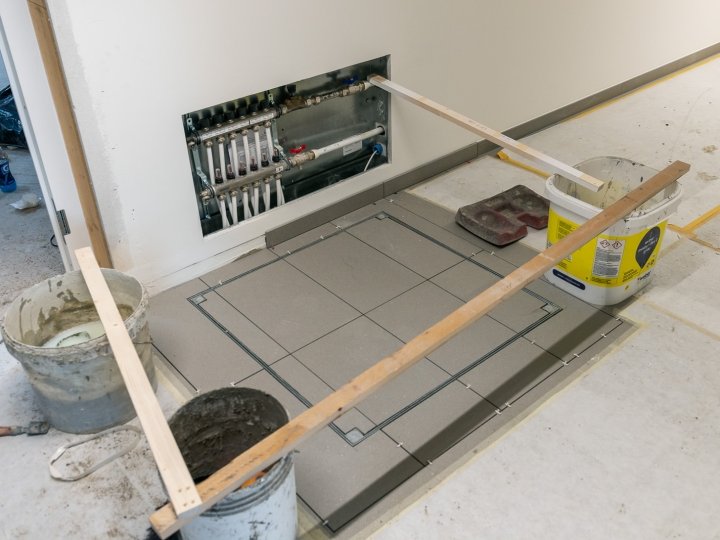

08.04.2019
Hallenboden, Umgebung und Sanitärinstallationen

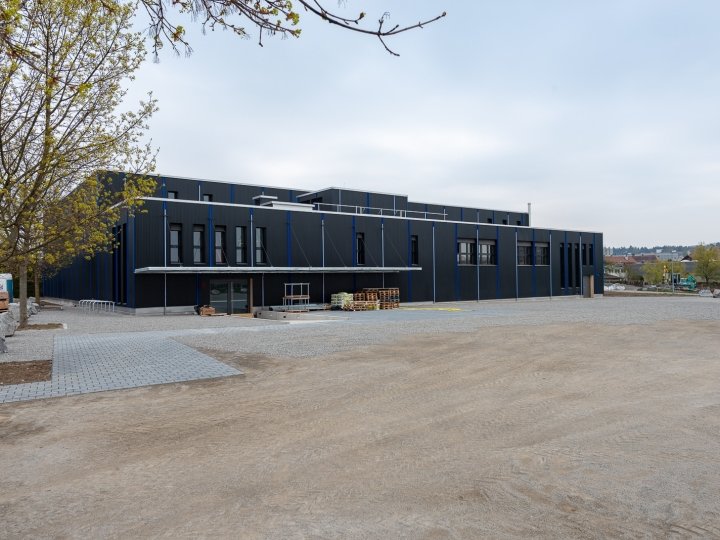

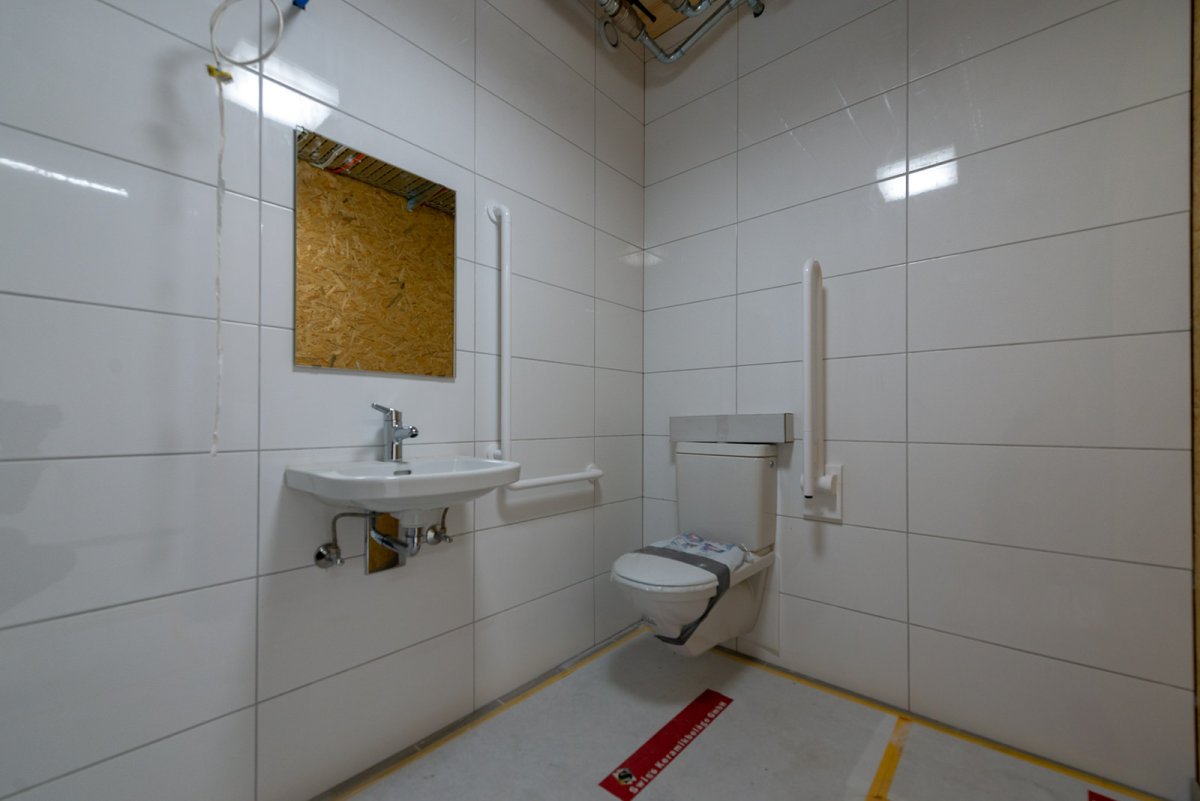

13.04.2019
Hallenboden, Elektroinstallaitonen und Umgebung

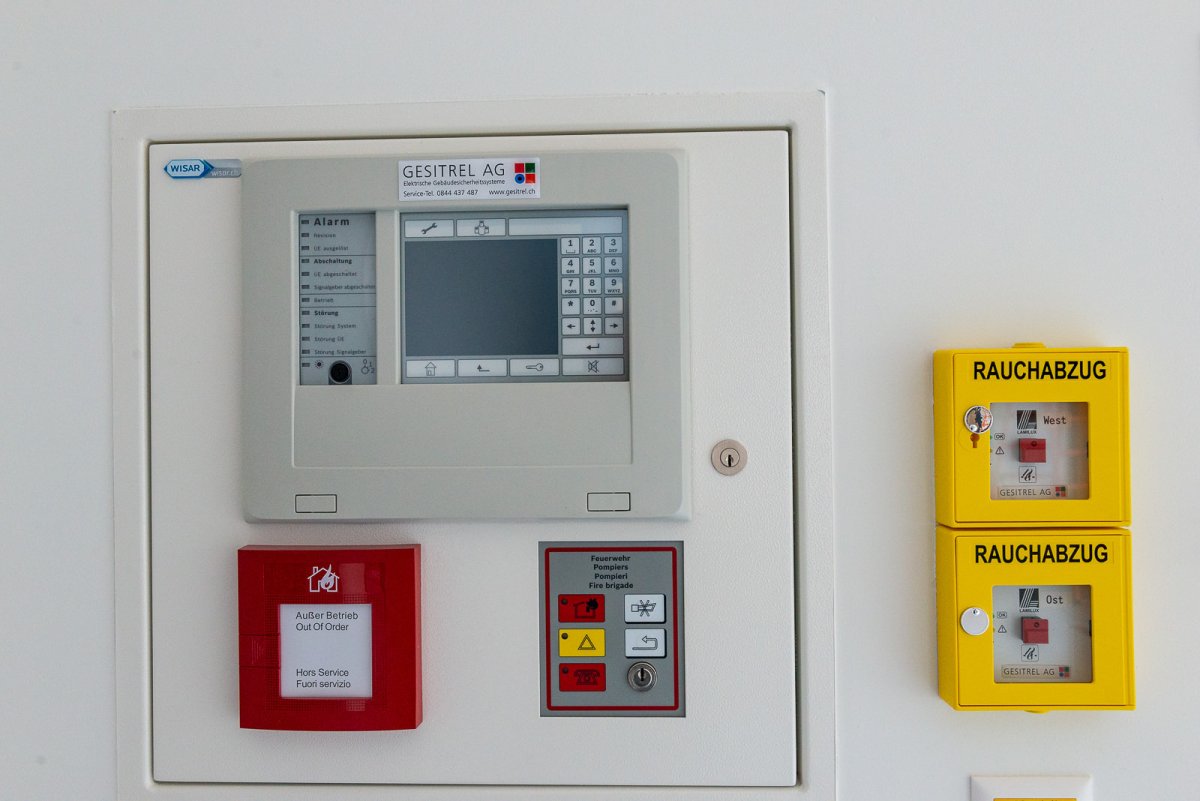

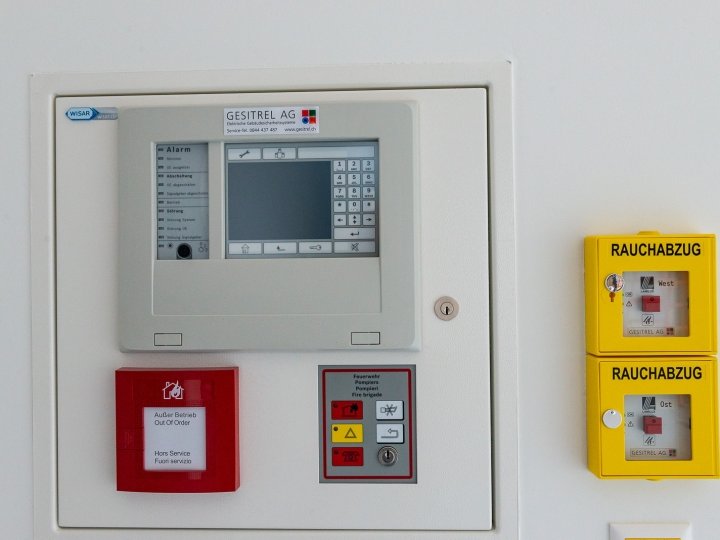

17.04.2019

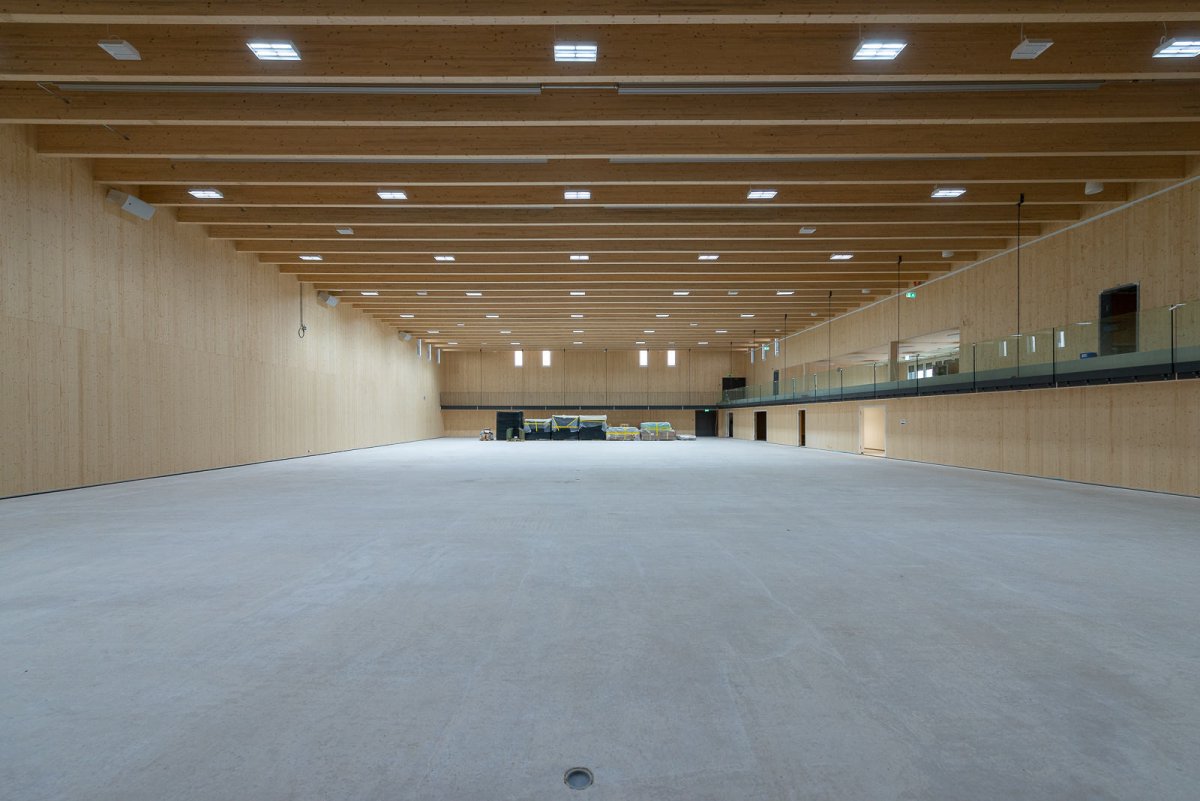

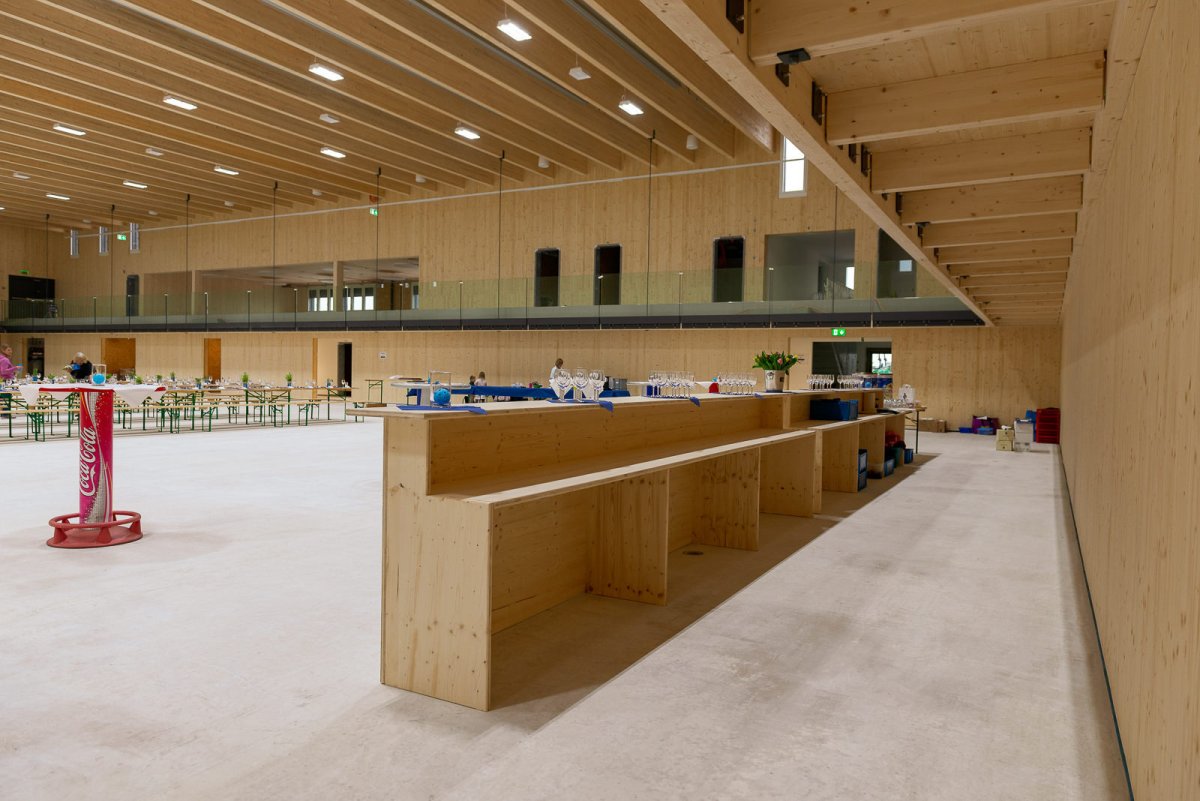

Aufrichte

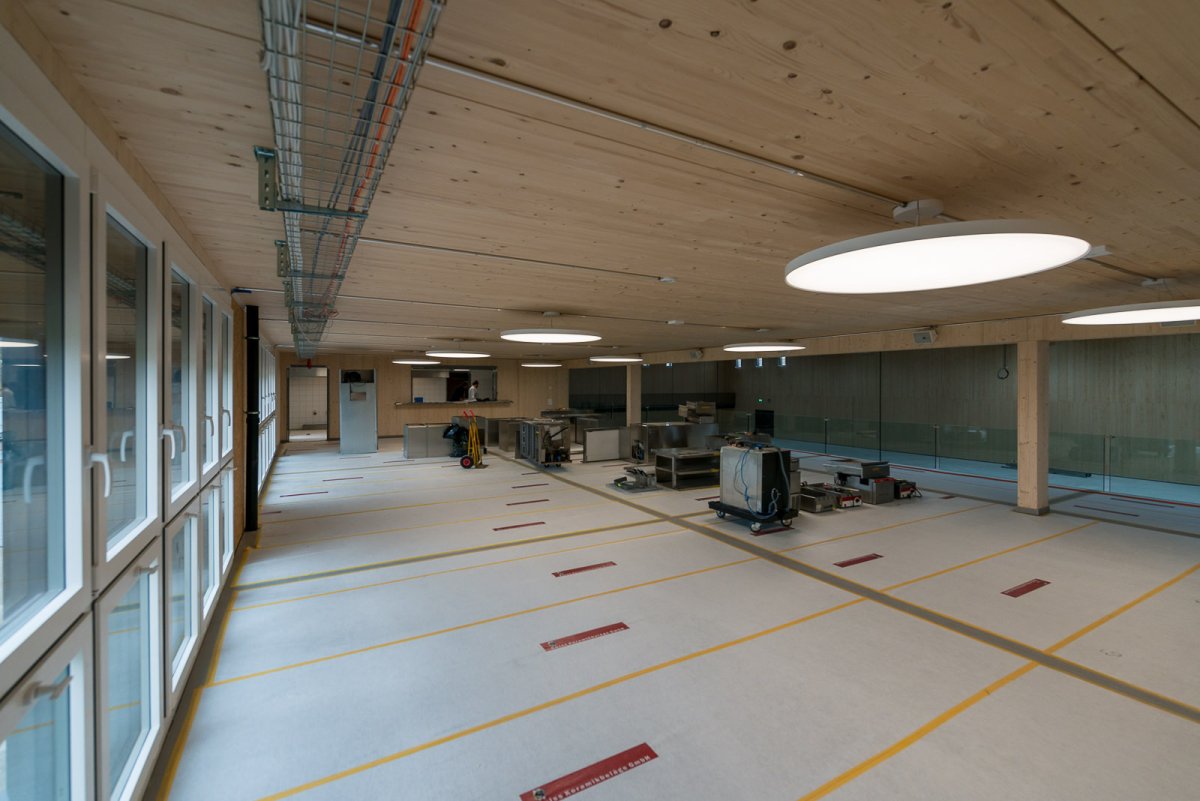

08.04.2019

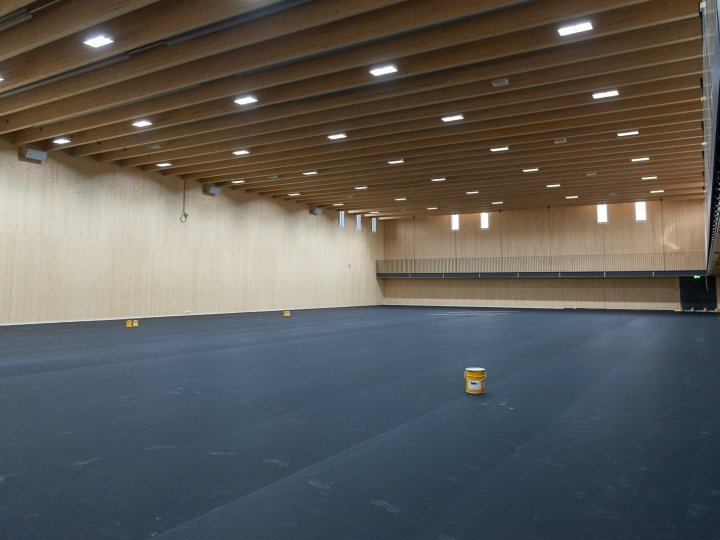

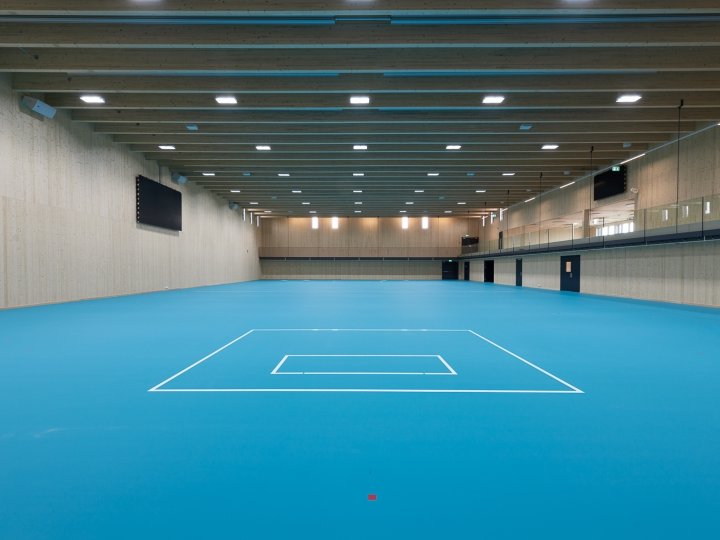

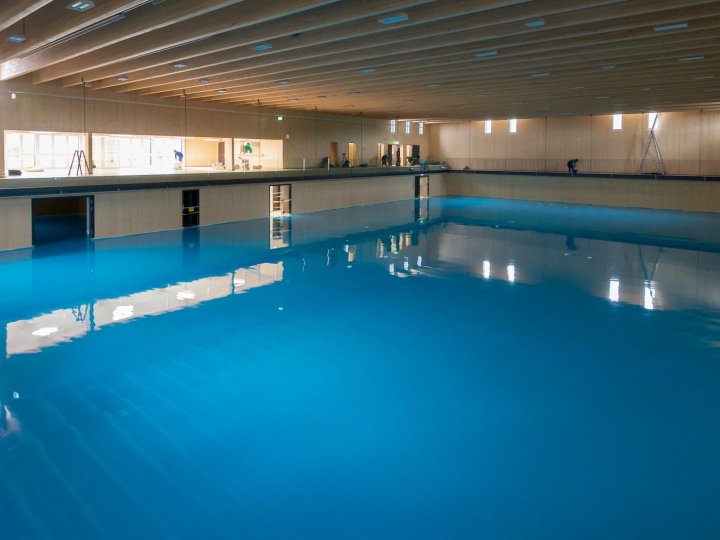

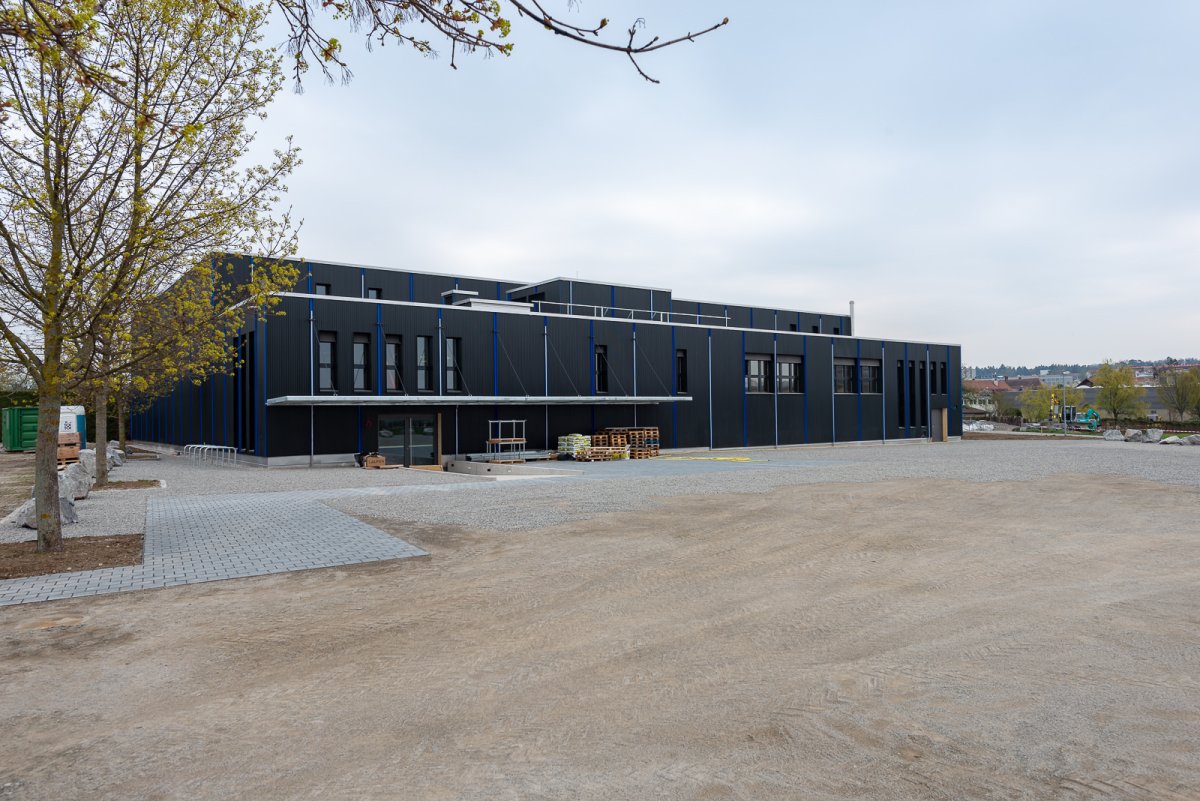

Walo im Einsatz - der Hallenboden wird blau
04.05.2019
Bodenmarkierungen und LED Screen

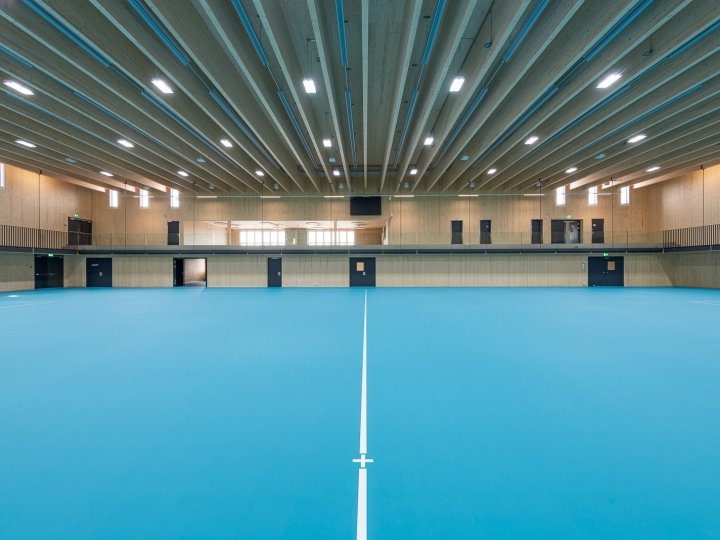

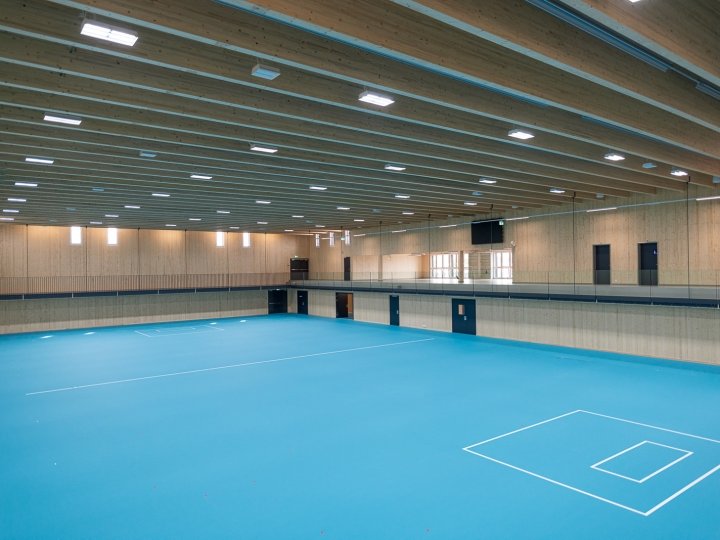

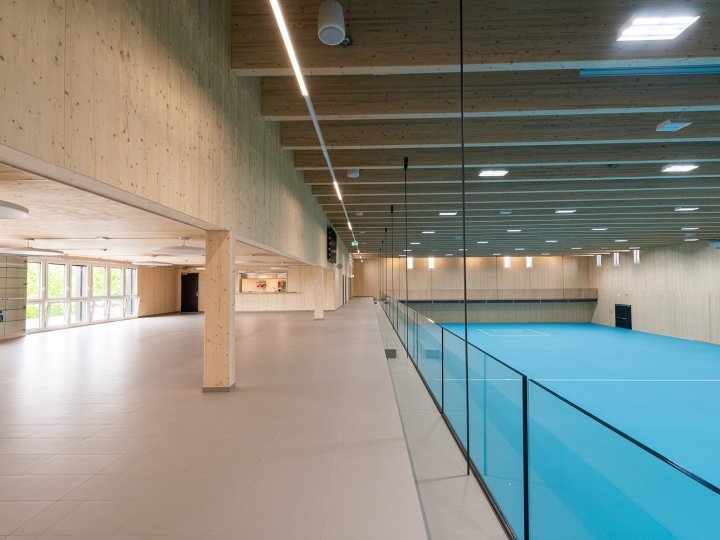

18.05.2019
Jetzt braucht es alle. Es braucht auch Sie!
